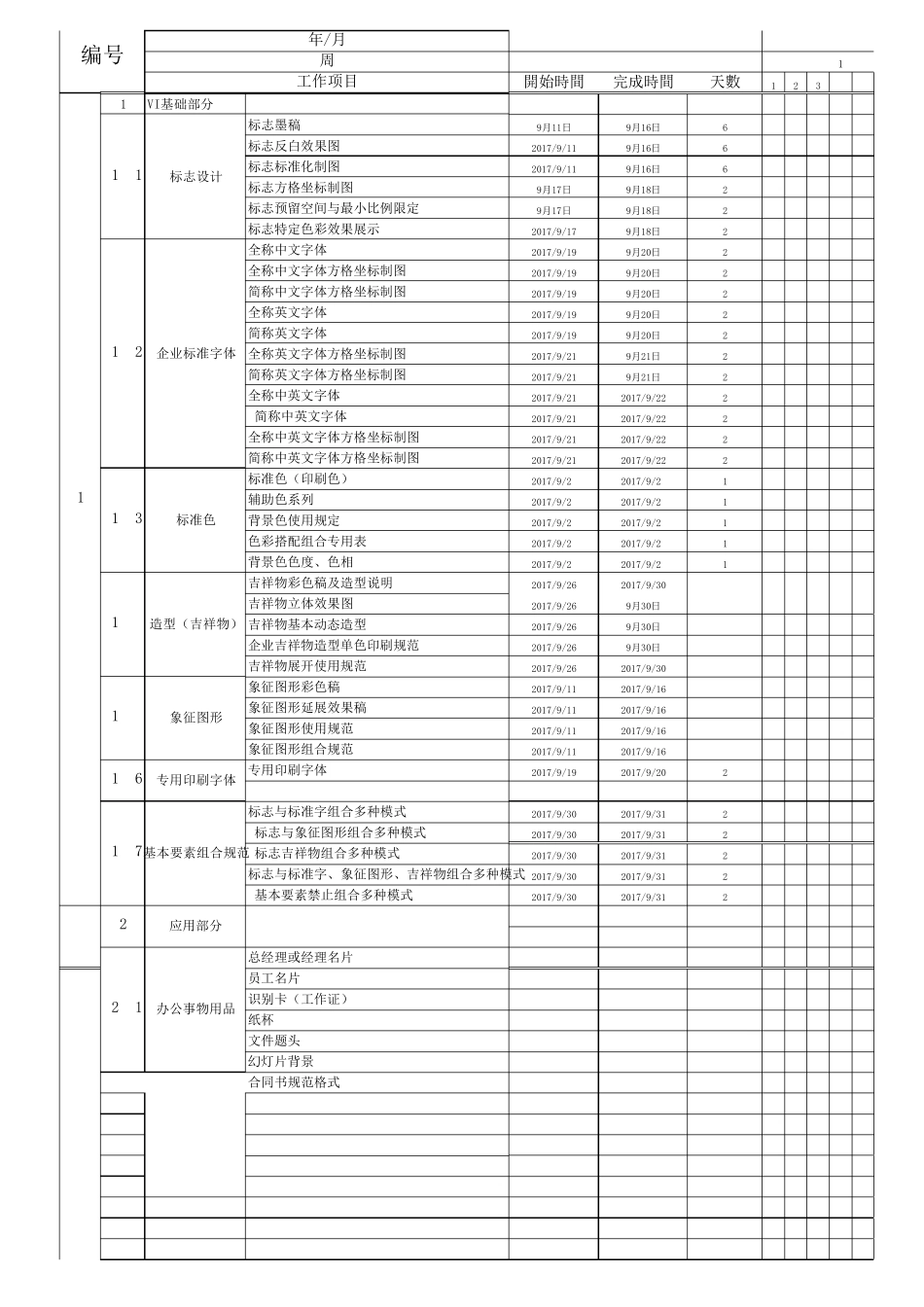

開始時間完成時間天數123451VI基础部分标志墨稿9月11日9月16日6标志反白效果图2017/9/119月16日6标志标准化制图2017/9/119月16日6标志方格坐标制图9月17日9月18日2标志预留空间与最小比例限定9月17日9月18日2标志特定色彩效果展示2017/9/179月18日2全称中文字体2017/9/199月20日2全称中文字体方格坐标制图2017/9/199月20日2简称中文字体方格坐标制图2017/9/199月20日2全称英文字体2017/9/199月20日2简称英文字体2017/9/199月20日2全称英文字体方格坐标制图2017/9/219月21日2简称英文字体方格坐标制图2017/9/219月21日2全称中英文字体2017/9/212017/9/222 简称中英文字体2017/9/212017/9/222全称中英文字体方格坐标制图2017/9/212017/9/222简称中英文字体方格坐标制图2017/9/212017/9/222标准色(印刷色)2017/9/252017/9/251辅助色系列2017/9/252017/9/251背景色使用规定2017/9/252017/9/251色彩搭配组合专用表2017/9/252017/9/251背景色色度、色相2017/9/252017/9/251吉祥物彩色稿及造型说明2017/9/262017/9/304吉祥物立体效果图2017/9/269月30日4吉祥物基本动态造型2017/9/269月30日4企业吉祥物造型单色印刷规范2017/9/269月30日4吉祥物展开使用规范2017/9/262017/9/304象征图形彩色稿2017/9/112017/9/165象征图形延展效果稿2017/9/112017/9/165象征图形使用规范2017/9/112017/9/165象征图形组合规范2017/9/11
