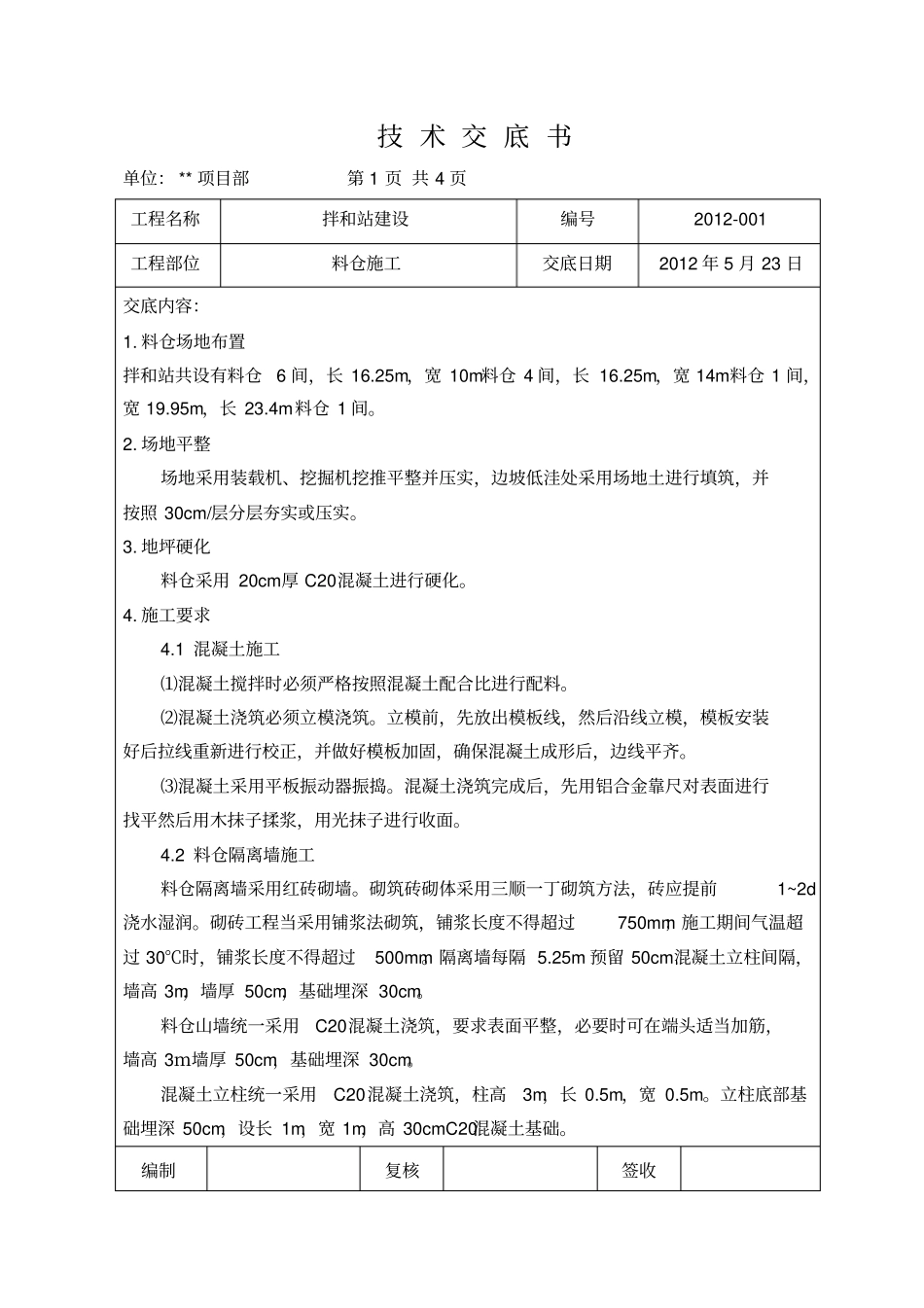

技 术 交 底 书单位: ** 项目部第 1 页 共 4 页工程名称拌和站建设编号2012-001 工程部位料仓施工交底日期2012 年 5 月 23 日交底内容:1
料仓场地布置拌和站共设有料仓6 间,长 16
25m,宽 10m料仓 4 间,长 16
25m,宽 14m料仓 1 间,宽 19
95m,长 23
4m料仓 1 间
场地平整场地采用装载机、挖掘机挖推平整并压实,边坡低洼处采用场地土进行填筑,并按照 30cm/层分层夯实或压实
地坪硬化料仓采用 20cm厚 C20混凝土进行硬化
1 混凝土施工⑴混凝土搅拌时必须严格按照混凝土配合比进行配料
⑵混凝土浇筑必须立模浇筑
立模前,先放出模板线,然后沿线立模,模板安装好后拉线重新进行校正,并做好模板加固,确保混凝土成形后,边线平齐
⑶混凝土采用平板振动器振捣
混凝土浇筑完成后,先用铝合金靠尺对表面进行找平然后用木抹子揉浆,用光抹子进行收面
2 料仓隔离墙施工料仓隔离墙采用红砖砌墙
砌筑砖砌体采用三顺一丁砌筑方法,砖应提前1~2d浇水湿润
砌砖工程当采用铺浆法砌筑,铺浆长度不得超过750mm;施工期间气温超过 30℃时,铺浆长度不得超过500mm
隔离墙每隔 5
25m 预留 50cm混凝土立柱间隔,墙高 3m,墙厚 50cm,基础埋深 30cm
料仓山墙统一采用C20混凝土浇筑,要求表面平整,必要时可在端头适当加筋,墙高 3m墙厚 50cm,基础埋深 30cm
混凝土立柱统一采用C20混凝土浇筑,柱高3m,长 0
5m,宽 0
立柱底部基础埋深 50cm,设长 1m,宽 1m,高 30cmC20混凝土基础

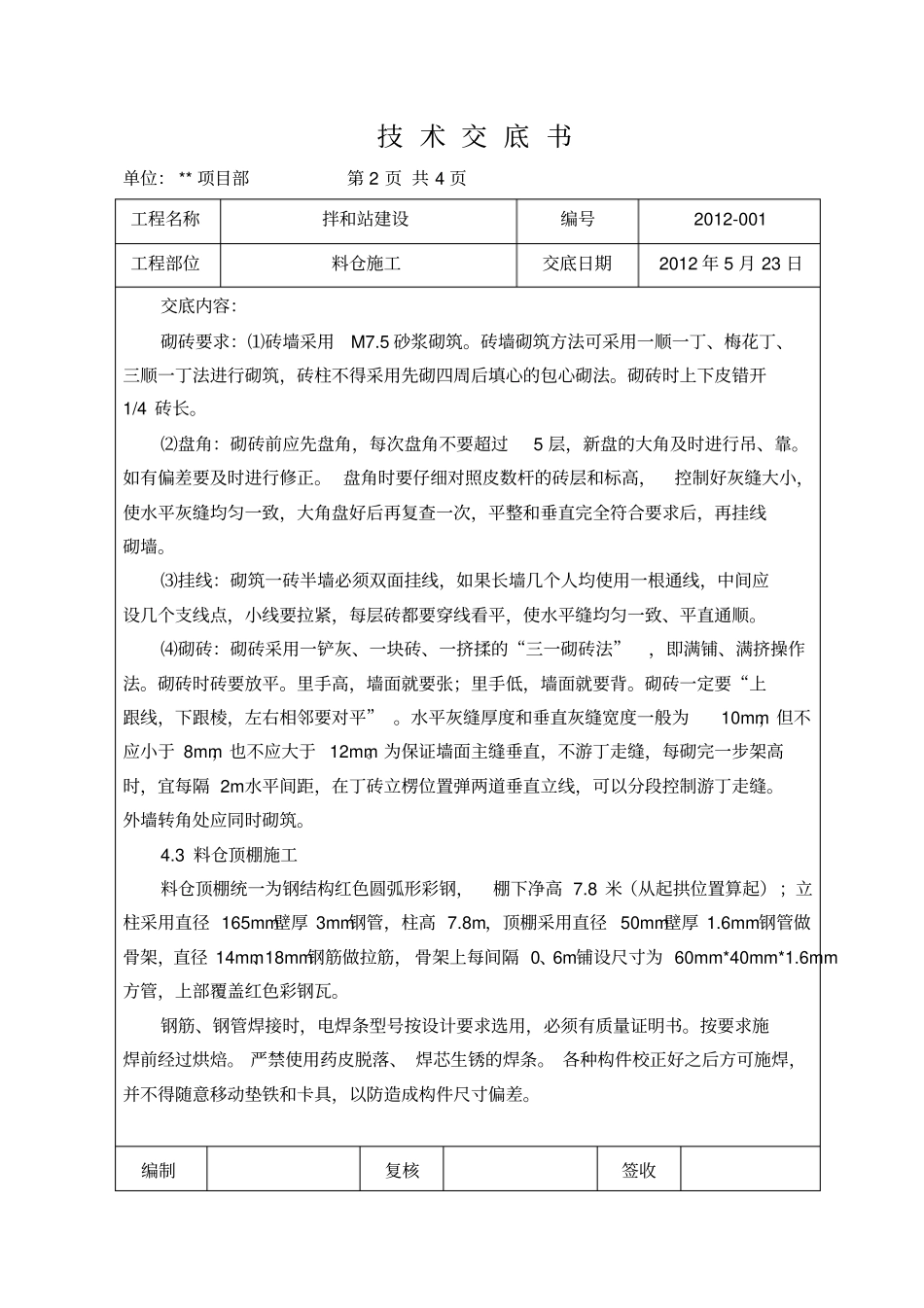

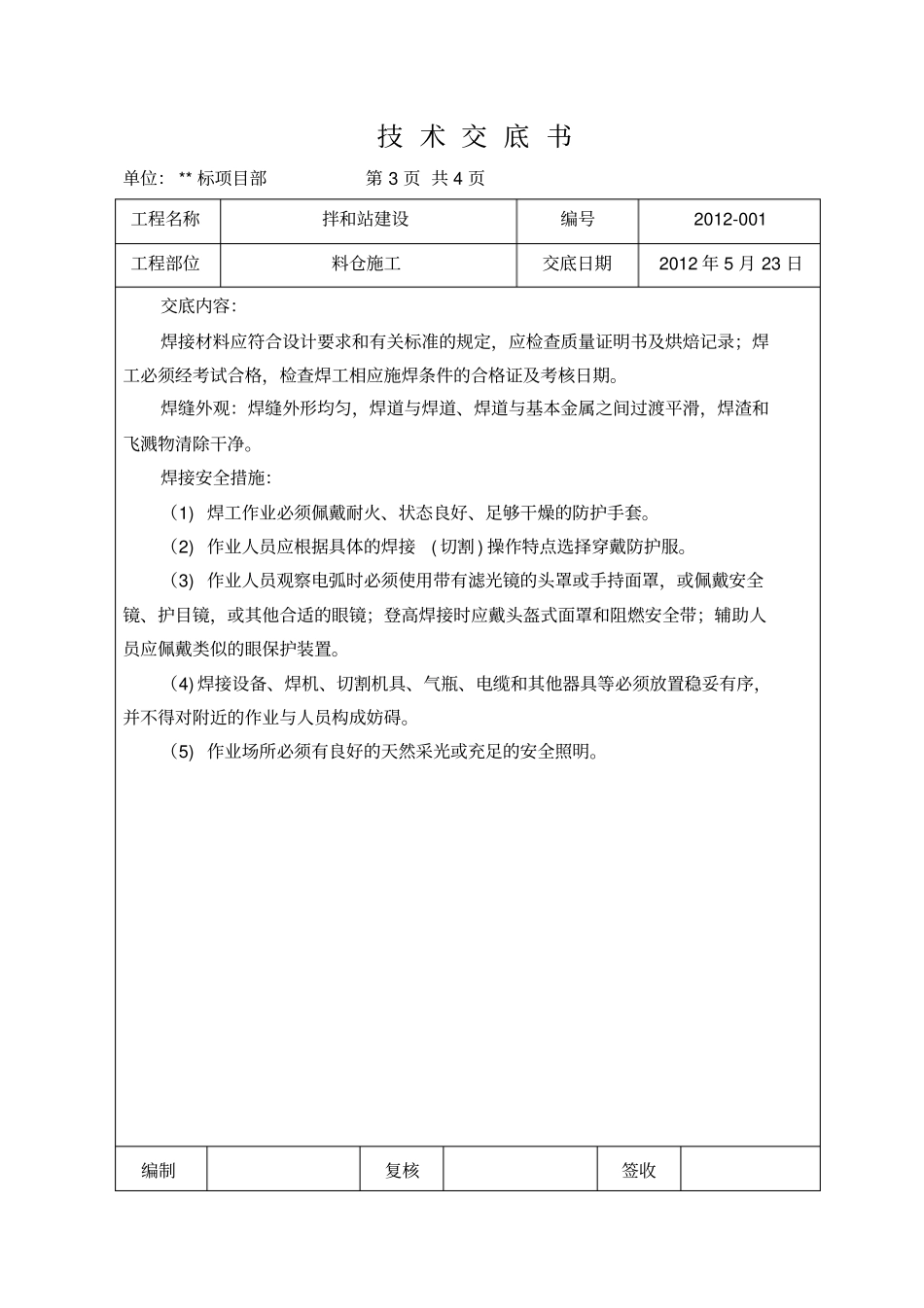

编制复核签收技 术 交 底 书单位: ** 项目部第 2 页 共 4 页工程名称拌和站建设编号2012-001 工程部位料仓施工交底日期2012 年 5 月 23 日交底内容
