临水临电专项施工方案VIP免费

临水临电专项施工方案_第1页
1/9
临水临电专项施工方案_第2页
2/9
临水临电专项施工方案_第3页
3/9

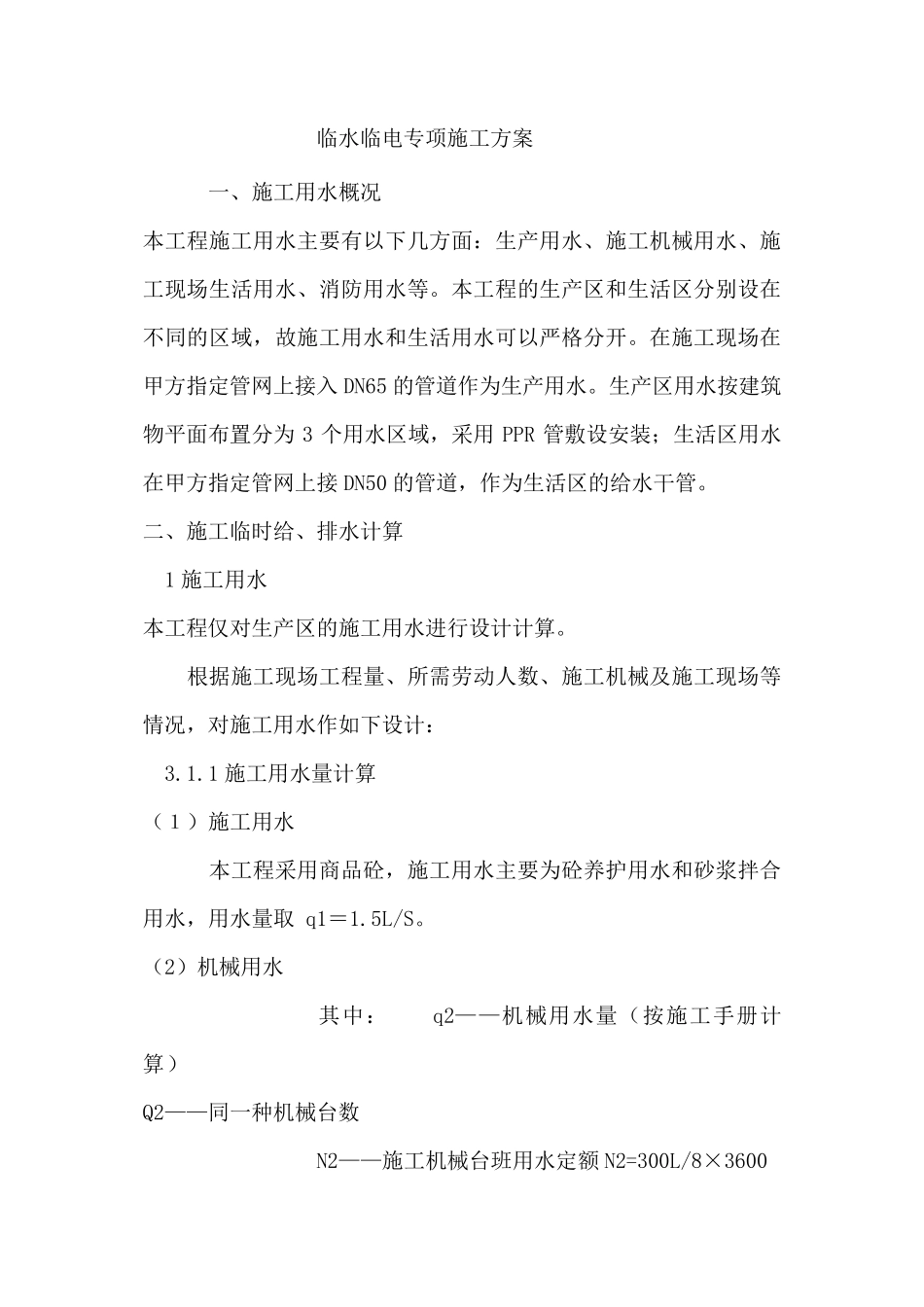

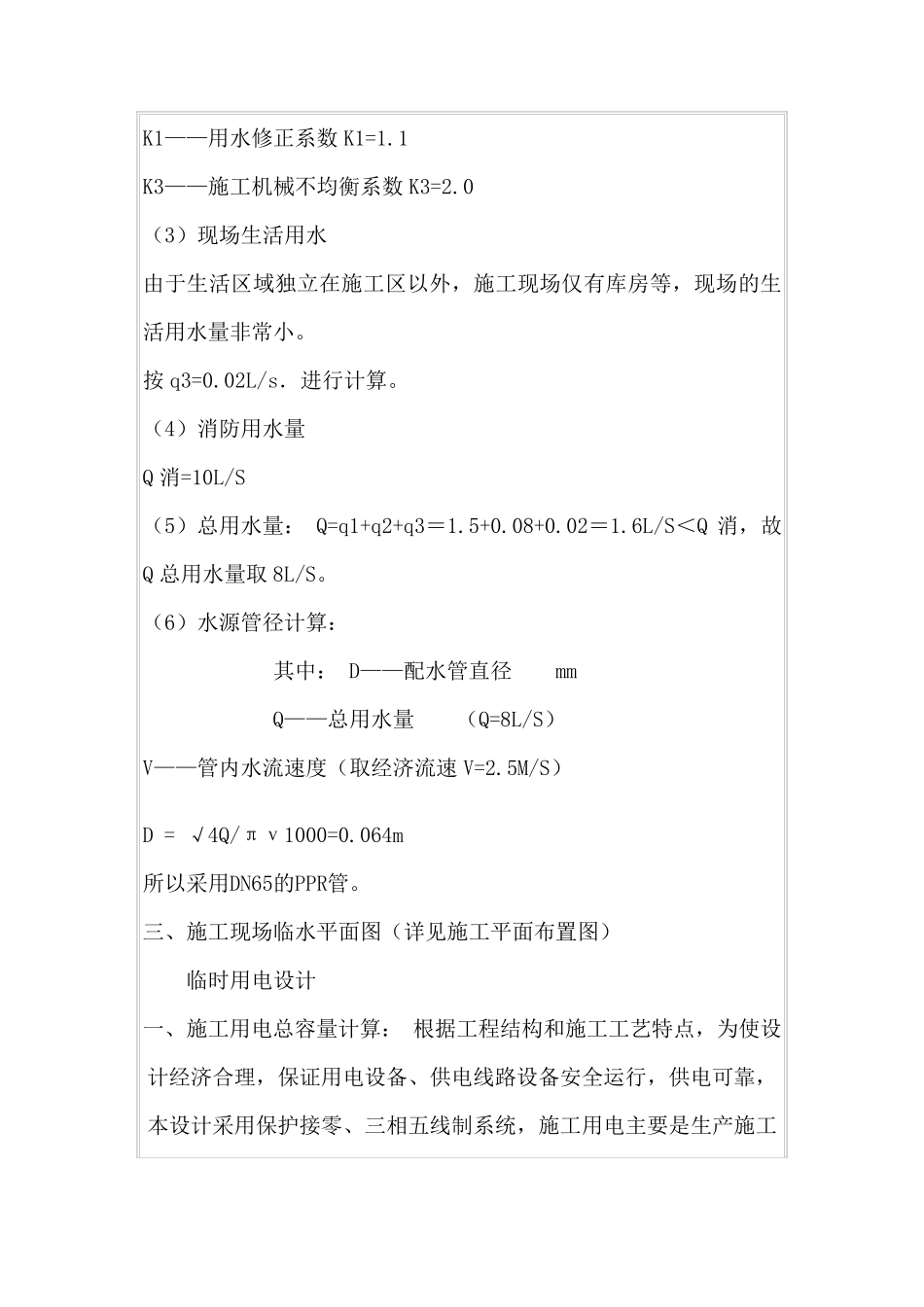

临水临电专项施工方案 一、施工用水概况 本工程施工用水主要有以下几方面:生产用水、施工机械用水、施工现场生活用水、消防用水等。本工程的生产区和生活区分别设在不同的区域,故施工用水和生活用水可以严格分开。在施工现场在甲方指定管网上接入DN65 的管道作为生产用水。生产区用水按建筑物平面布置分为3 个用水区域,采用PPR 管敷设安装;生活区用水在甲方指定管网上接DN50 的管道,作为生活区的给水干管。 二、施工临时给、排水计算 1 施工用水 本工程仅对生产区的施工用水进行设计计算。 根据施工现场工程量、所需劳动人数、施工机械及施工现场等情况,对施工用水作如下设计: 3.1.1 施工用水量计算 (1)施工用水 本工程采用商品砼,施工用水主要为砼养护用水和砂浆拌合用水,用水量取 q1=1.5L/S。 (2)机械用水 其中: q2——机械用水量(按施工手册计算) Q2——同一种机械台数 N2——施工机械台班用水定额N2=300L/8×3600 K1——用水修正系数K1=1.1 K3——施工机械不均衡系数K3=2.0 (3)现场生活用水 由于生活区域独立在施工区以外,施工现场仅有库房等,现场的生活用水量非常小。 按q3=0.02L/s.进行计算。 (4)消防用水量 Q 消=10L/S (5)总用水量: Q=q1+q2+q3=1.5+0.08+0.02=1.6L/S<Q 消,故Q 总用水量取8L/S。 (6)水源管径计算: 其中: D——配水管直径 mm Q——总用水量 (Q=8L/S) V——管内水流速度(取经济流速V=2.5M/S) D = √4Q/πν1000=0.064m 所以采用DN65的PPR管。 三、施工现场临水平面图(详见施工平面布置图) 临时用电设计 一、施工用电总容量计算: 根据工程结构和施工工艺特点,为使设计经济合理,保证用电设备、供电线路设备安全运行,供电可靠,本设计采用保护接零、三相五线制系统,施工用电主要是生产施工区。施工现场用电总容量可按下式计算。 S=1.05×(K1∑P1/cosφ+ K2∑P2/cosφ+ K3∑P3/cosφ+ K4∑P4/cosφ+ K5∑P5/cosφ) S—供电设备总需要容量(kVA ) P1—起重机械额定功率(kW) k1=0.25 P2—电动机额定功率(kW); K2—电动机台数 3~10 台时,k1=0.7;11~30 台时,k1=0.6;30 台以上时,k1=0.5; P3—电焊机额定容量(kVA); K3—电焊机台数 3~10 台时,K2=0.6; 10 台以上,K2=0.5; P4—室内照明容量(kW) K4=0.8 P5—室外照明容量(kW); K5=1 cosφ—电动机的平均功率因数 拟用于本工程的机械...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

临水临电专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
