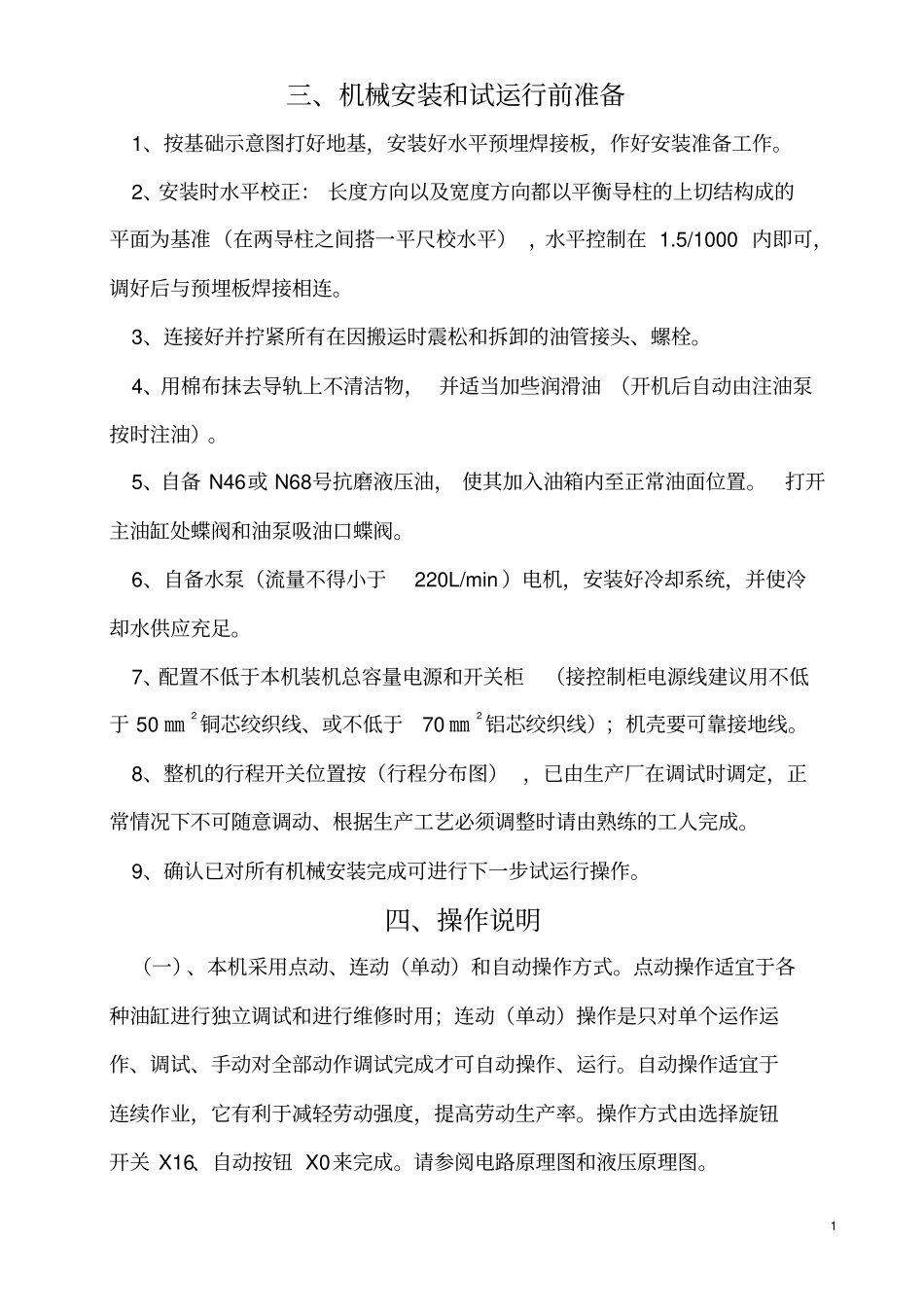

1 三、机械安装和试运行前准备1、按基础示意图打好地基,安装好水平预埋焊接板,作好安装准备工作
2、安装时水平校正: 长度方向以及宽度方向都以平衡导柱的上切结构成的平面为基准(在两导柱之间搭一平尺校水平) ,水平控制在 1
5/1000 内即可,调好后与预埋板焊接相连
3、连接好并拧紧所有在因搬运时震松和拆卸的油管接头、螺栓
4、用棉布抹去导轨上不清洁物, 并适当加些润滑油 (开机后自动由注油泵按时注油)
5、自备 N46或 N68号抗磨液压油, 使其加入油箱内至正常油面位置
打开主油缸处蝶阀和油泵吸油口蝶阀
6、自备水泵(流量不得小于220L/min )电机,安装好冷却系统,并使冷却水供应充足
7、配置不低于本机装机总容量电源和开关柜(接控制柜电源线建议用不低于 50 ㎜2 铜芯绞织线、或不低于70 ㎜2 铝芯绞织线);机壳要可靠接地线
8、整机的行程开关位置按(行程分布图) ,已由生产厂在调试时调定,正常情况下不可随意调动、根据生产工艺必须调整时请由熟练的工人完成
9、确认已对所有机械安装完成可进行下一步试运行操作
四、操作说明(一)、本机采用点动、连动(单动)和自动操作方式
点动操作适宜于各种油缸进行独立调试和进行维修时用;连动(单动)操作是只对单个运作运作、调试、手动对全部动作调试完成才可自动操作、运行
自动操作适宜于连续作业,它有利于减轻劳动强度,提高劳动生产率
操作方式由选择旋钮开关 X16、自动按钮 X0来完成
请参阅电路原理图和液压原理图
2 1、合上(自备)电源总开关,电压表上应有380 V电源显示;开关 SA2合上整机控制电源接通
QS3、SA1接通可进行盛锭筒加热、温度由BT 温控仪设定( 400℃±20℃)为益
2、测试料胆内的温度
有条件的用户可在工作过程中用热电偶或高温温度计直接测量,然后与测定点温度进行比较、保持准确温度
3、合上油泵电机开
