下载后可任意编辑三汇绿岛三期工程地下室车库金刚砂地面工程协议书发包方:绵阳宏坤建设有限责任公司第 1 页 共 7 页合同编号:SHLD-001下载后可任意编辑承包方:二○一二年六月二十三日金刚砂地面工程承包合同发包方: (以下简称甲方)承包方: (以下简称乙方)(联系人陈明先生电话 )经甲、乙双方友好协商,甲方同意将三汇绿岛三期工程的部分金刚砂地面施工委托乙方承担,为了保证安全生产,确保工程质量以及工程进度,控制施工成本,做好文明施工等工作,特商定以下条款供双方遵照执行
1、承包工程项目、施施工场地点、内容及承包方式工程项目:三汇绿岛三期工程施施工场地点:绵阳市韩家脊三汇绿岛承包方式:包括用于金刚砂地面施工的一切用工如基层处理用工、找平层处理用工、面层处理、划车位通道线、护角及保护和养护用工等;包括除细石混凝土、水泥、沙、玻璃条及聚乙烯薄膜外的其它一切材料;包施工用机械设备和用具(如斗车、平板振动器、磨光机等)(运输设备除外);施工用水和用电由甲方提供,但三级电箱后的设备(如施工照明设备)和电缆及接线由乙方负责;承包范围:待乙方完成施工样板,根据乙方的质量及进度情况,甲方同意暂将本工程的负一层、负二层地下室部分( 约为 20,000 平方米)的施工

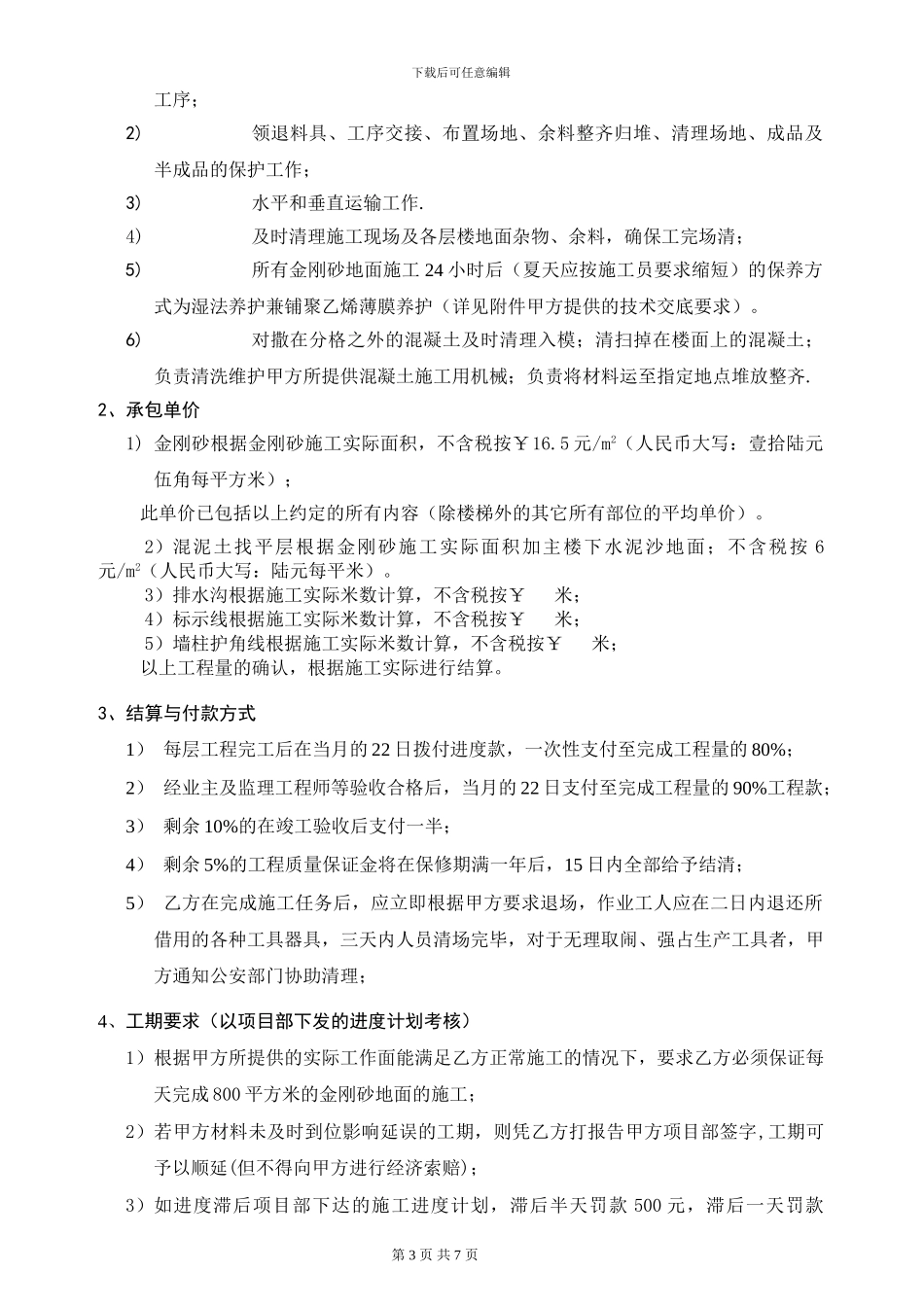

承包工作:甲方要求的一切金刚砂地面工程的施工
其中以下工作亦包括在内:1)混凝土楼面的打毛、清理,建筑垃圾外运至甲方指定位置、金刚砂地面施工时的排水沟角钢安装与定位、找平玻璃条的安装及定位、基层处理扫水泥油、混凝土浇筑 5-8cm 厚用 c25 砼基层找平、金刚砂面层的施工、挡土墙四周的排水沟施工、养护、划车位线及通道与车位的标示线,墙柱阳角处 9ocm 高的护角等一切第 2 页 共 7 页下载后可任意编辑工序;2)领退料具、工序交接、布置场地、余料整齐归堆、清理场地、成品及半成品的保护工作;3)水平和垂直运输工作
4)及时清理
