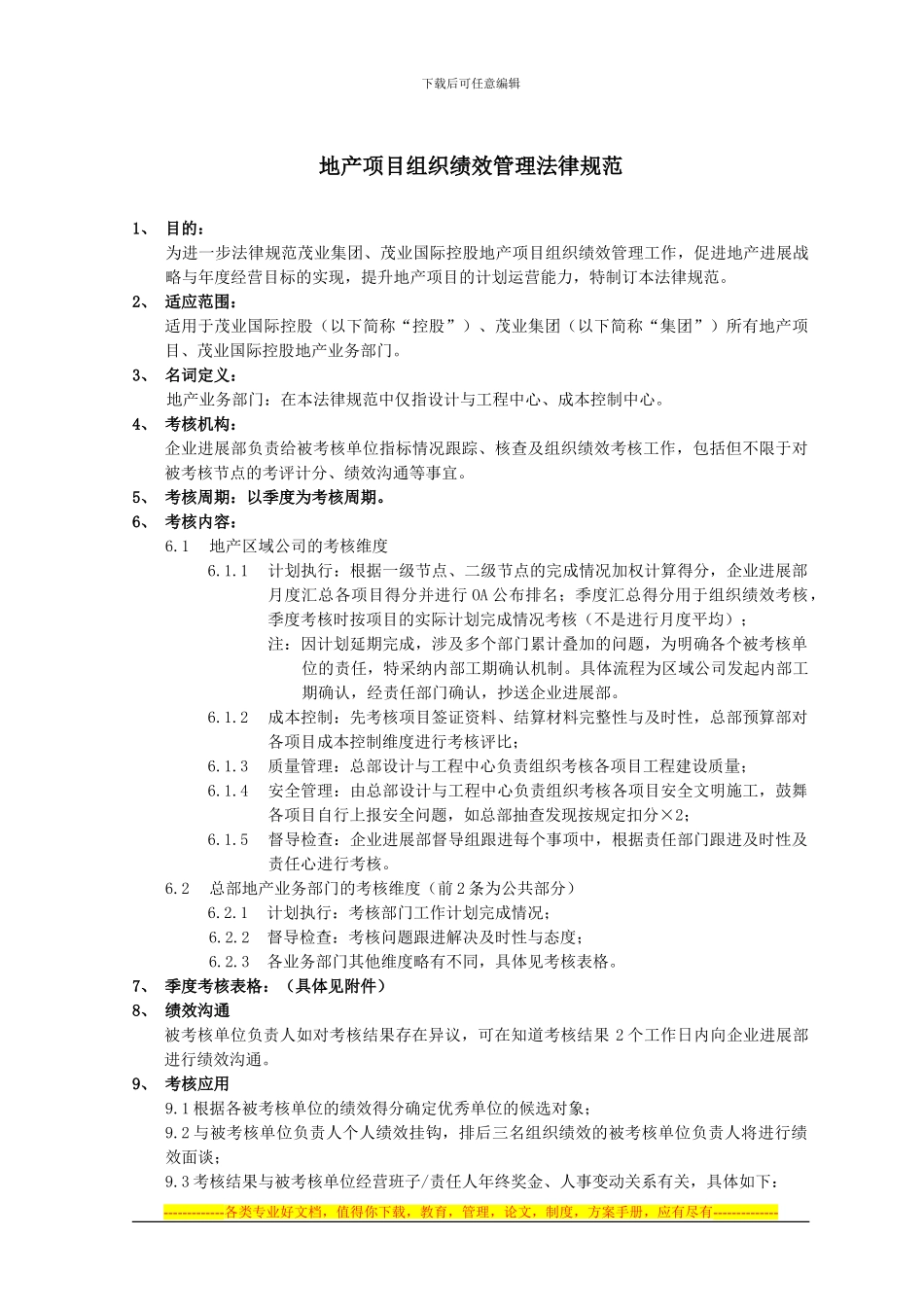

下载后可任意编辑地产项目组织绩效管理法律规范1、 目的:为进一步法律规范茂业集团、茂业国际控股地产项目组织绩效管理工作,促进地产进展战略与年度经营目标的实现,提升地产项目的计划运营能力,特制订本法律规范
2、 适应范围:适用于茂业国际控股(以下简称“控股”)、茂业集团(以下简称“集团”)所有地产项目、茂业国际控股地产业务部门
3、 名词定义:地产业务部门:在本法律规范中仅指设计与工程中心、成本控制中心
4、 考核机构:企业进展部负责给被考核单位指标情况跟踪、核查及组织绩效考核工作,包括但不限于对被考核节点的考评计分、绩效沟通等事宜
5、 考核周期:以季度为考核周期

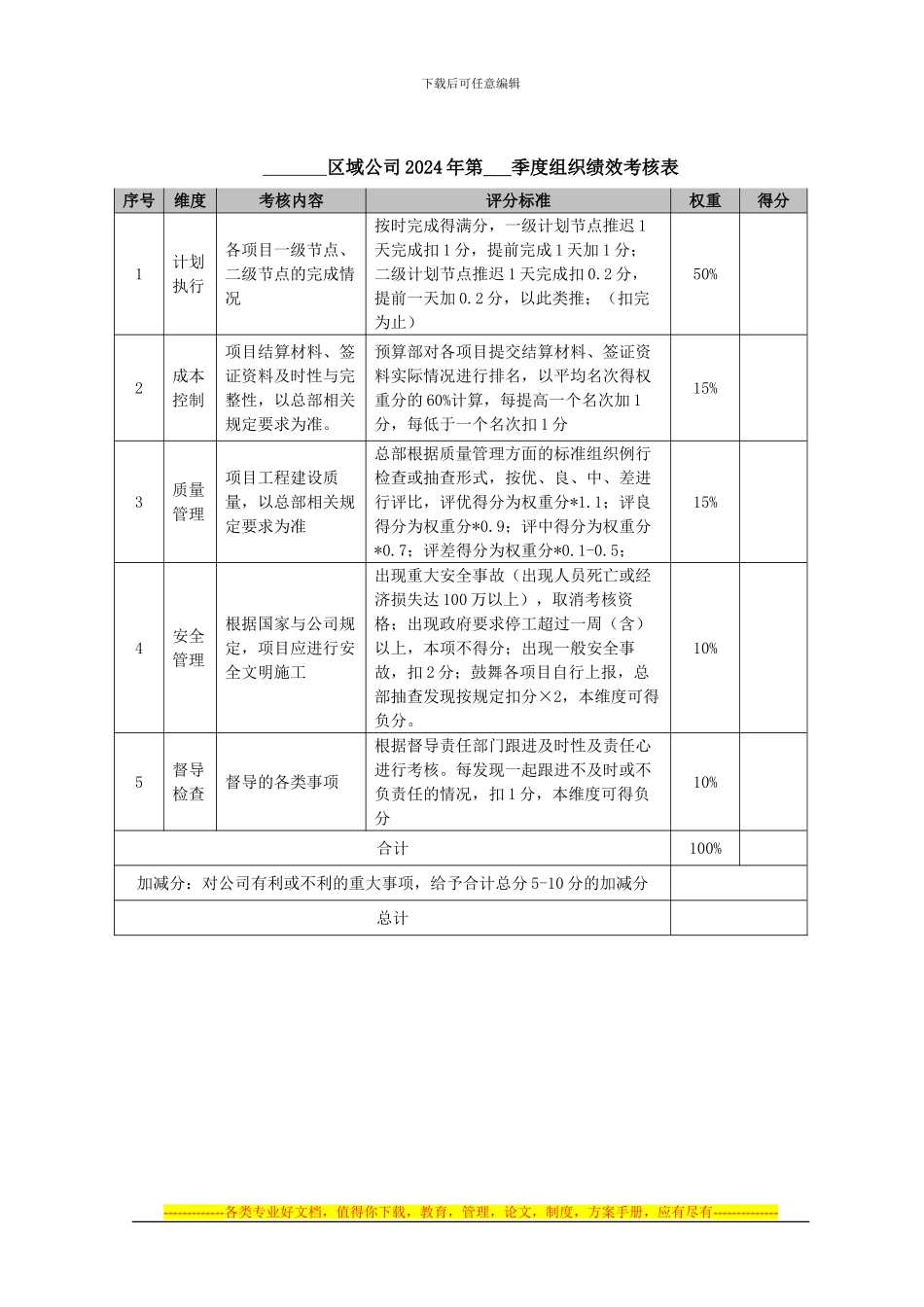

6、 考核内容:6
1地产区域公司的考核维度6
1计划执行:根据一级节点、二级节点的完成情况加权计算得分,企业进展部月度汇总各项目得分并进行 OA 公布排名;季度汇总得分用于组织绩效考核,季度考核时按项目的实际计划完成情况考核(不是进行月度平均);注:因计划延期完成,涉及多个部门累计叠加的问题,为明确各个被考核单位的责任,特采纳内部工期确认机制
具体流程为区域公司发起内部工期确认,经责任部门确认,抄送企业进展部
2成本控制:先考核项目签证资料、结算材料完整性与及时性,总部预算部对各项目成本控制维度进行考核评比;6
3质量管理:总部设计与工程中心负责组织考核各项目工程建设质量;6
4安全管理:由总部设计与工程中心负责组织考核各项目安全文明施工,鼓舞各项目自行上报安全问题,如总部抽查发现按规定扣分×2;6
5督导检查:企业进展部督导组跟进每个事项中,根据责任部门跟进及时性及责任心进行考核
2总部地产业务部门的考核维度(前 2 条为公共部分)6
1计划执行:考核部门工作计划完成情况;6
2督导检查:考核问题跟进解决及时性与态度;6
3各业务部门其他维度略有不同,具体见考核表格
