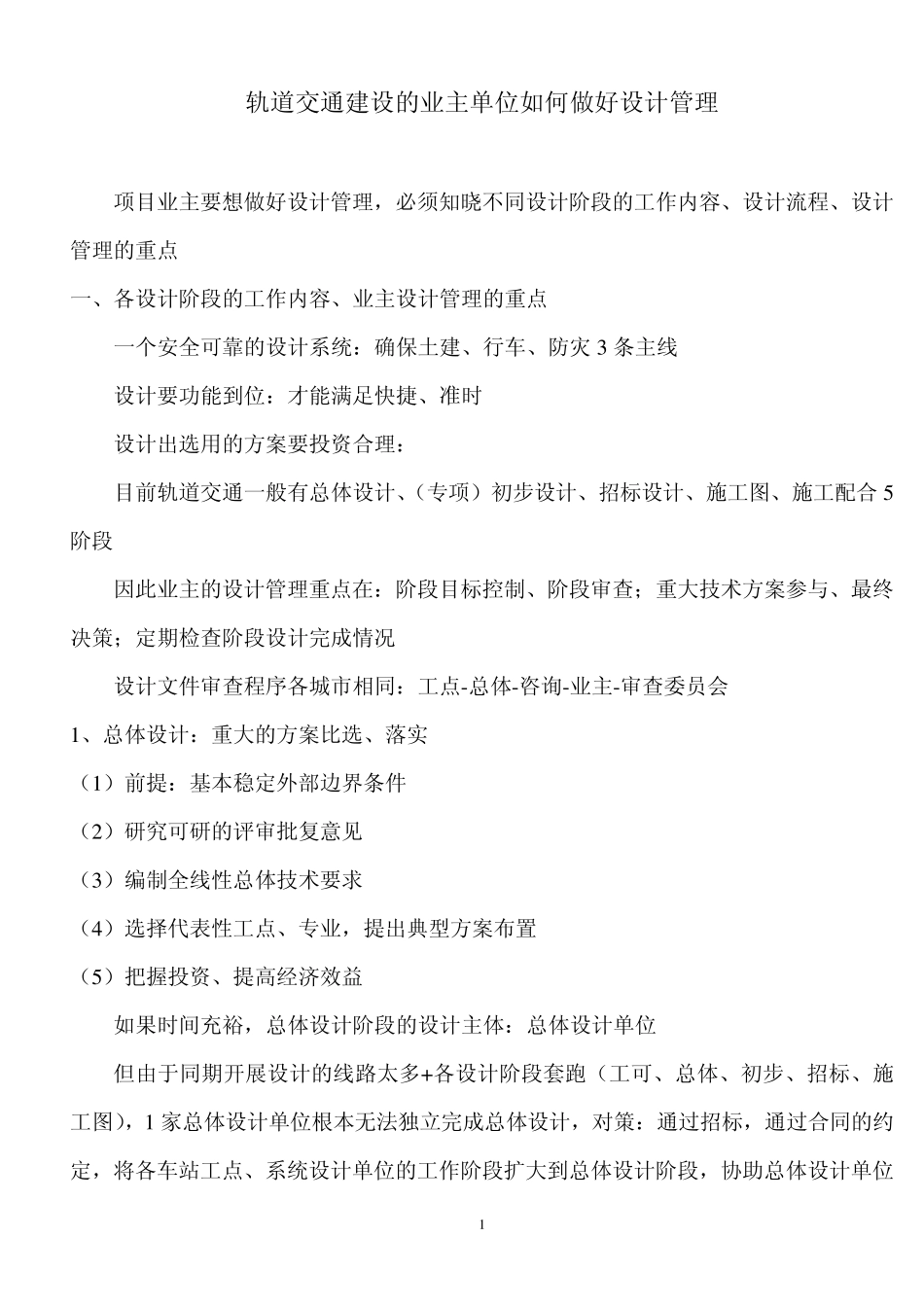

1轨道交通建设的业主单位如何做好设计管理 项目业主要想做好设计管理,必须知晓不同设计阶段的工作内容、设计流程、设计管理的重点 一、各设计阶段的工作内容、业主设计管理的重点 一个安全可靠的设计系统:确保土建、行车、防灾 3 条主线 设计要功能到位:才能满足快捷、准时 设计出选用的方案要投资合理: 目前轨道交通一般有总体设计、(专项)初步设计、招标设计、施工图、施工配合 5阶段 因此业主的设计管理重点在:阶段目标控制、阶段审查;重大技术方案参与、最终决策;定期检查阶段设计完成情况 设计文件审查程序各城市相同:工点-总体-咨询-业主-审查委员会 1 、总体设计:重大的方案比选、落实 (1 )前提:基本稳定外部边界条件 (2 )研究可研的评审批复意见 (3 )编制全线性总体技术要求 (4 )选择代表性工点、专业,提出典型方案布置 (5 )把握投资、提高经济效益 如果时间充裕,总体设计阶段的设计主体:总体设计单位 但由于同期开展设计的线路太多+各设计阶段套跑(工可、总体、初步、招标、施工图),1 家总体设计单位根本无法独立完成总体设计,对策:通过招标,通过合同的约定,将各车站工点、系统设计单位的工作阶段扩大到总体设计阶段,协助总体设计单位 2开展总体设计 总体设计阶段业主设计管理的重点: (1)、设计招标,将各车站工点、系统设计单位招标出来,帮助总体设计单位开展总体设计 (2)、重大技术方案参与、最终决策:eg 线路敷设方式的审查确认、全线总体技术标准的审查确认,建设规模、功能的审查确认,参与全线性总体技术要求的审查 (3)、参与、确认各工点、各专业的总体设计方案 (4)、把握总投资不超可研的估算

2、初步设计:细化落实方案,必要的边界条件补充,为项目启动提供依据 (1)加强设计力度、全面开展设计工作 (2)将边界条件变化控制在最小程度,着手开展报建,哪几个报建阶段
