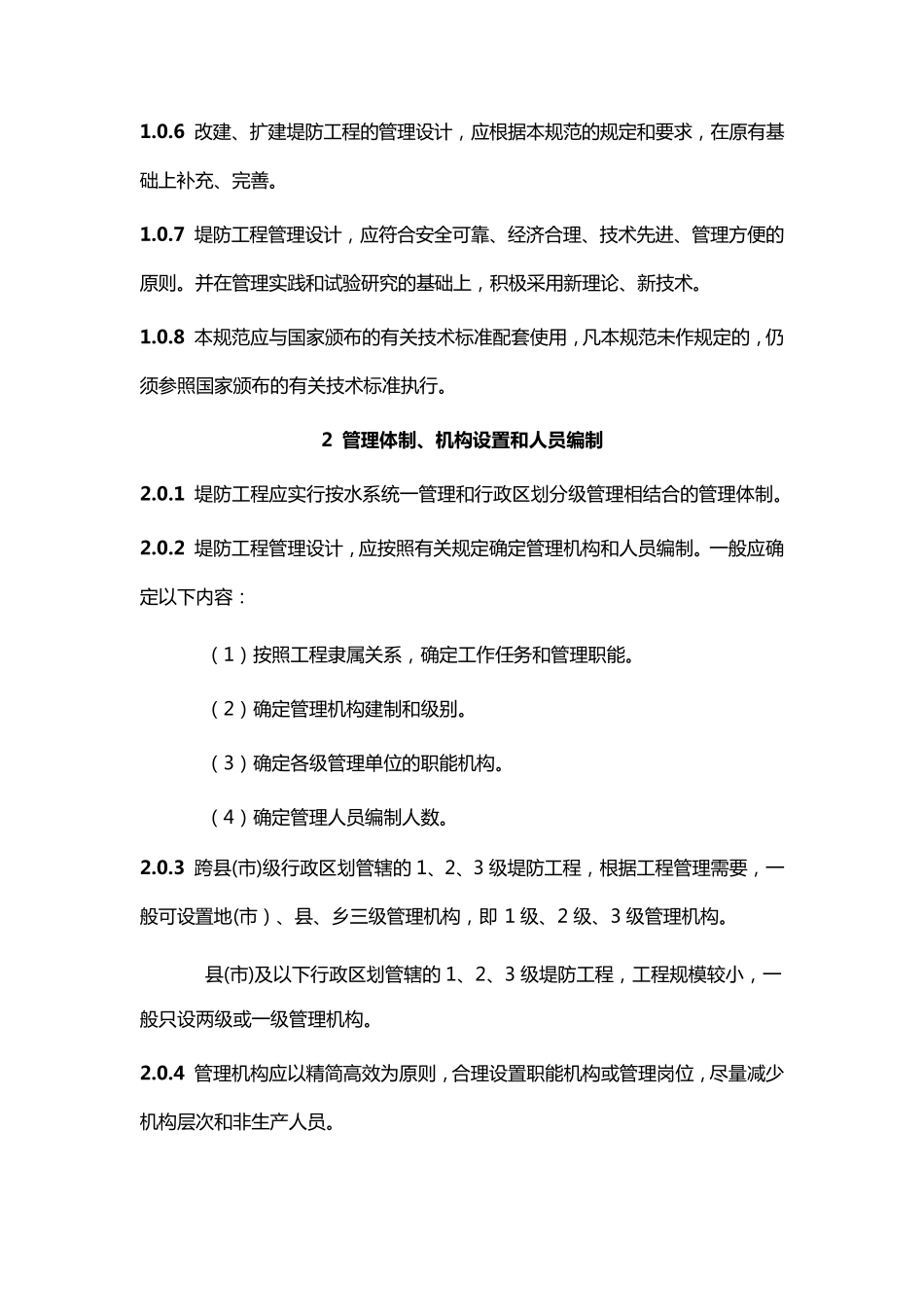

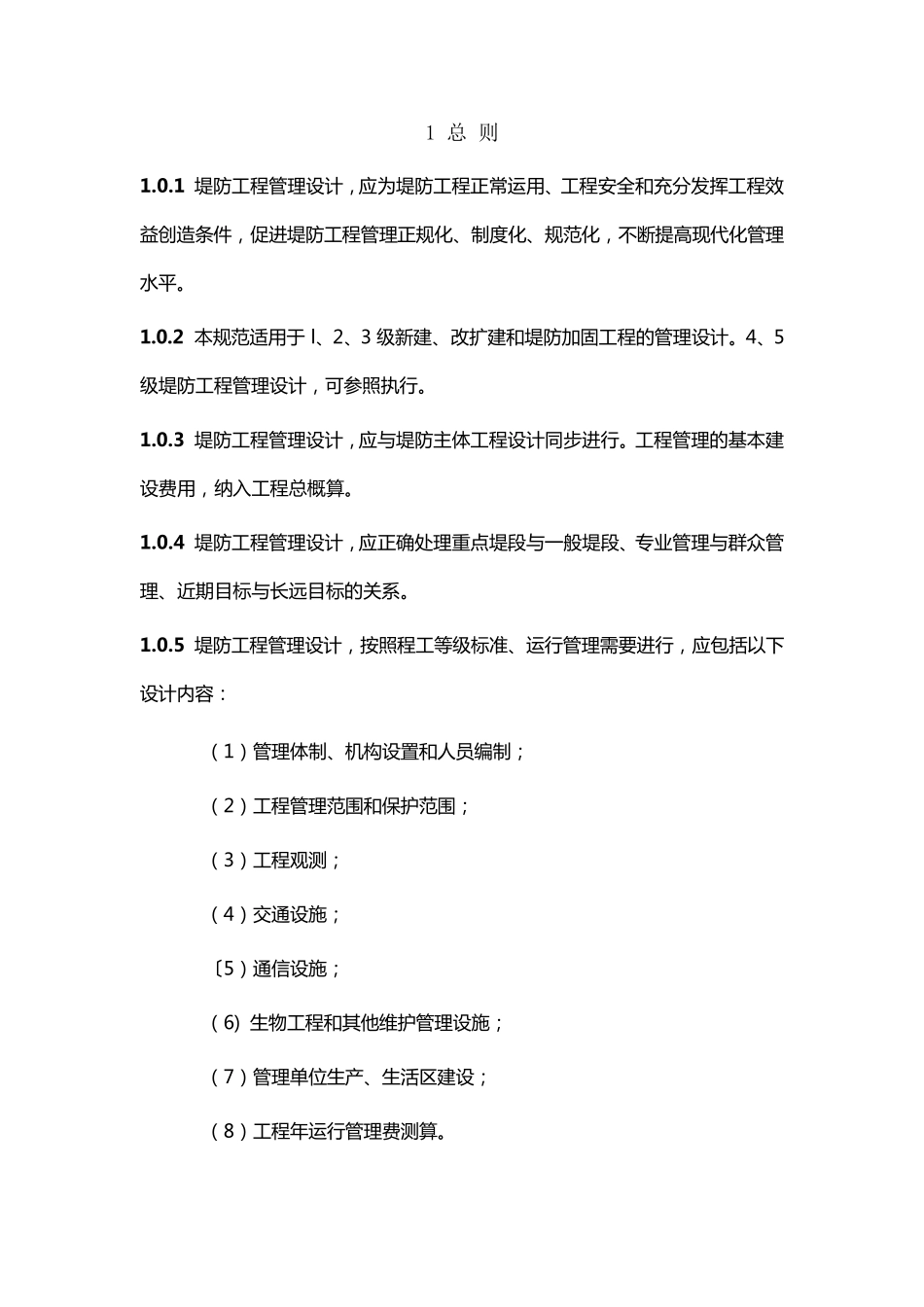

1 总 则 1.0.1 堤 防 工 程 管 理 设 计 , 应 为 堤 防 工 程 正 常 运 用 、工 程 安全和充分发挥工 程 效益创造条件, 促进堤 防 工 程 管 理 正 规化、制度化、规范化, 不断提高现代化管 理水平。 1.0.2 本规范适用 于 l、2、3 级新建、改扩建和堤 防 加固工 程 的管 理 设 计 。4、5级堤 防 工 程 管 理 设 计 , 可参照执行。 1.0.3 堤 防 工 程 管 理 设 计 , 应 与堤 防 主体工 程 设 计 同步进行。工 程 管 理 的基本建设 费用 , 纳入工 程 总概算。 1.0.4 堤 防 工 程 管 理 设 计 , 应 正 确处理 重点堤 段与一般堤 段、专业管 理 与群众管理 、近期目标与长远目标的关系。 1.0.5 堤 防 工 程 管 理 设 计 , 按照程 工 等级标准、运 行管 理 需要进行, 应 包括以下设 计 内容: (1)管 理 体制、机构设 置和人员编制; (2)工 程 管 理 范围和保护范围; (3)工 程 观测; (4)交通设 施; 〔5)通信设 施; (6) 生物工 程 和其他维护管 理 设 施; (7)管 理 单位生产、生活区建设 ; (8)工 程 年运 行管 理 费测算。 1.0.6 改 建 、扩建 堤防工程的管理设计,应根据本规范的规定和要求,在原有基础上补充、完善。 1.0.7 堤防工程管理设计,应符合安全可靠、经济合理、技术先进、管理方便的原则。并在管理实践和试验研究的基础上,积极采用新理论、新技术。 1.0.8 本规范应与国家颁布的有关技术标准配套使用,凡本规范未作规定的,仍须参照国家颁布的有关技术标准执行。 2 管 理 体 制 、机构设置和人员编制 2.0.1 堤防工程应实行按水系统一管理和行政区划分级管理相结合的管理体制。 2.0.2 堤防工程管理设计,应按照有关规定确定管理机构和人员编制。一般应确定以下内容: (1)按照工程隶属关系,确定工作任务和管理职能。 (2)确定管理机构建 制和级别。 (3)确定各级管理单位的职能机构。 (4)确定管理人员编制人数。 2.0.3 跨县(市)级行政区划管辖的 1、2、3 级堤防工程,根据工程管理需要,一般可设置地(市)、县、乡三级管理机构,即 1 级、2 级、3 级管理机构。 县(市)及以下行政区划管辖的 1、2、3 级堤防工程,工程规模较小,一般只设两级或一级管理机构。 2.0.4 管理机构应以精简高效为原则,合...
