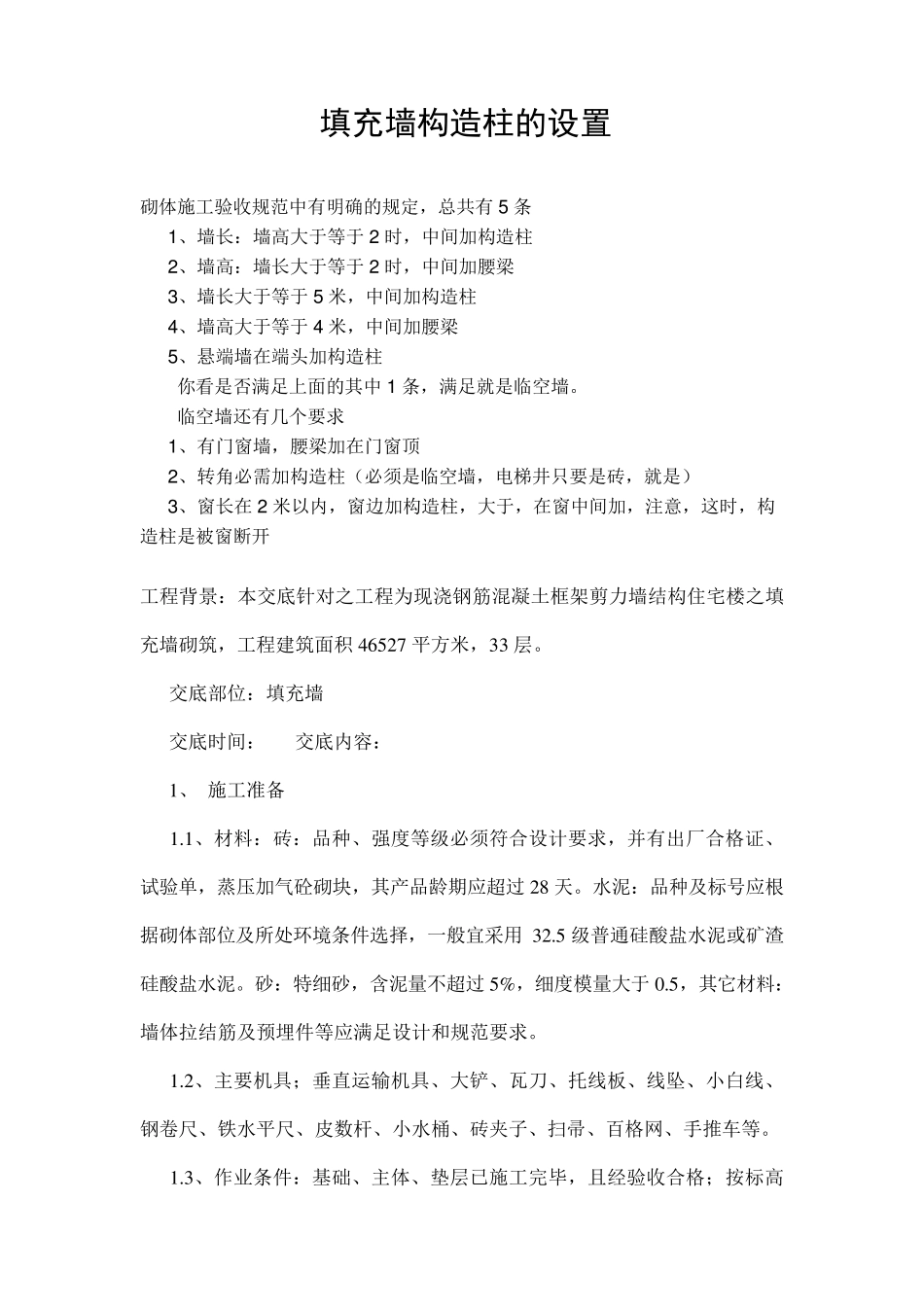

填充墙构造柱的设置 砌体施工验收规范中有明确的规定,总共有5 条 1 、墙长:墙高大于等于 2 时,中间加构造柱 2 、墙高:墙长大于等于 2 时,中间加腰梁 3 、墙长大于等于 5 米,中间加构造柱 4 、墙高大于等于 4 米,中间加腰梁 5 、悬端墙在端头加构造柱 你看是否满足上面的其中1 条,满足就是临空墙。 临空墙还有几个要求 1 、有门窗墙,腰梁加在门窗顶 2 、转角必需加构造柱(必须是临空墙,电梯井只要是砖,就是) 3 、窗长在 2 米以内,窗边加构造柱,大于,在窗中间加,注意,这时,构造柱是被窗断开 工程背景:本交底针对之工程为现浇钢筋混凝土框架剪力墙结构住宅楼之填充墙砌筑,工程建筑面积 4 6 5 2 7 平方米,3 3 层。 交底部位:填充墙 交底时间: 交底内容: 1 、 施工准备 1 .1 、材料:砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单,蒸压加气砼砌块,其产品龄期应超过 2 8 天。水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用 3 2 .5 级普通硅酸盐水泥或矿渣硅酸盐水泥。砂:特细砂,含泥量不超过 5 %,细度模量大于 0 .5 ,其它材料:墙体拉结筋及预埋件等应满足设计和规范要求。 1 .2 、主要机具;垂直运输机具、大铲、瓦刀、托线板、线坠、小白线、钢卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚、百格网、手推车等。 1 .3 、作业条件:基础、主体、垫层已施工完毕,且经验收合格;按标高抹好水泥砂浆防潮层;根据室内标高及窗台、窗顶标高已弹出控制线;墙面已予埋预拉结筋,且经验收合格;排出砖砌块的皮数线,标明拉结筋、圈梁、边梁的尺寸,经检查合格并办理手续;弹好轴线、墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续;砂浆由试验室做好试配,计量设备经检验,砂浆试模已经备好(6 块为一组);框架外墙施工时,外防护脚手架应随楼层搭设完毕,且经验收合格。 2、 工艺流程 基层验收、墙体弹线→ 复检→ 见证取样、拌制砂浆→ 复试→ 排砖撂底、墙体盘角→ 检查→ 立杆挂线、砌墙→ 构造柱、拉筋、浇筑混凝土→ 检查→ 验收、养护 3、 操作要点 3.1、基层清理:剔出高于楼面的砼,水泥锅巴,并清扫干净。砌块砌筑前,应清理砌块表面,检查砌块外观质量,不得使用断裂砌块。 3.2、砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5...
