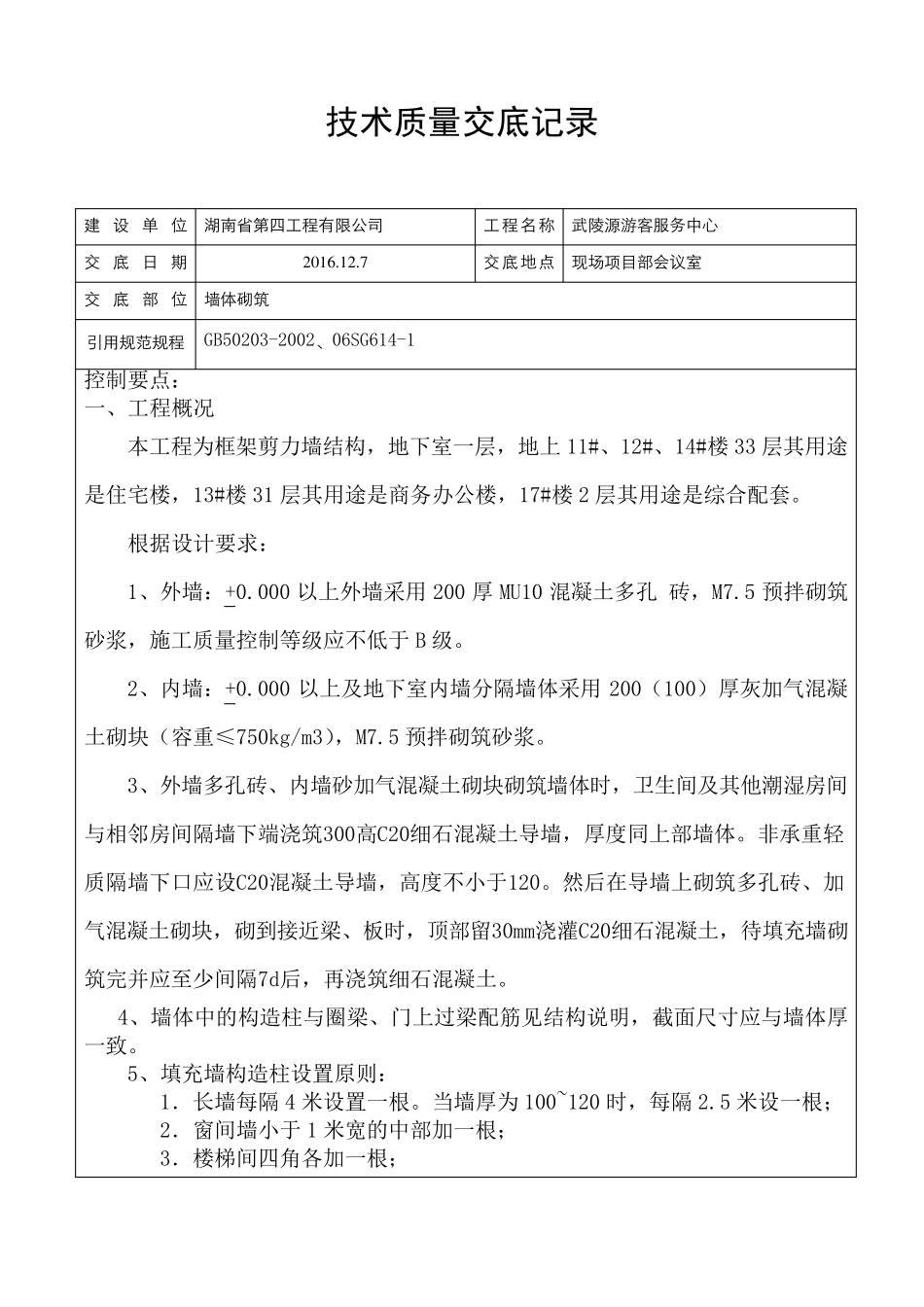

技术质量交底记录 建设单位 湖 南 省 第 四 工 程 有 限 公 司 工程名称 武 陵 源 游 客 服 务 中 心 交底日期 2 0 1 6
7 交底地点 现 场 项 目 部 会 议 室 交底部位 墙 体 砌 筑 引 用 规 范 规 程 GB50203-2002、 06SG614-1 控制要点: 一、工程概况 本工程为框架剪力墙结构,地下室一层,地上11#、12#、14#楼33 层其用途是住宅楼,13#楼31 层其用途是商务办公楼,17#楼2 层其用途是综合配套
根据设计要求: 1、外墙:+0
000 以上外墙采用200 厚MU10 混凝土多孔 砖,M7
5 预拌砌筑砂浆,施工质量控制等级应不低于B 级
2、内墙:+0
000 以上及地下室内墙分隔墙体采用200(100)厚灰加气混凝土砌块(容重≤750kg/m3),M7
5 预拌砌筑砂浆
3、外墙多孔砖、内墙砂加气混凝土砌块砌筑墙体时,卫生间及其他潮湿房间与相邻房间隔墙下端浇筑300高C20细石混凝土导墙,厚度同上部墙体
非承重轻质隔墙下口应设C20混凝土导墙,高度不小于120
然后在导墙上砌筑多孔砖、加气混凝土砌块,砌到接近梁、板时,顶部留30mm浇灌C20细石混凝土,待填充墙砌筑完并应至少间隔7d后,再浇筑细石混凝土
4、墙体中的构造柱与圈梁、门上过梁配筋见结构说明,截面尺寸应与墙体厚一致
5、填充墙构造柱设置原则: 1.长墙每隔4 米设置一根
当墙厚为100~120 时,每隔2
5 米设一根; 2.窗间墙小于1 米宽的中部加一根; 3.楼梯间四角各 加一根; 4. 悬 挑 梁 上 填 充 墙 或 长 墙 尽 端 设 一 根 ; 5. 外 墙 转 角 处 , 外 墙 与 内 墙 交 接 处 , 内 墙 交 接 及 转 角 处 ; 6

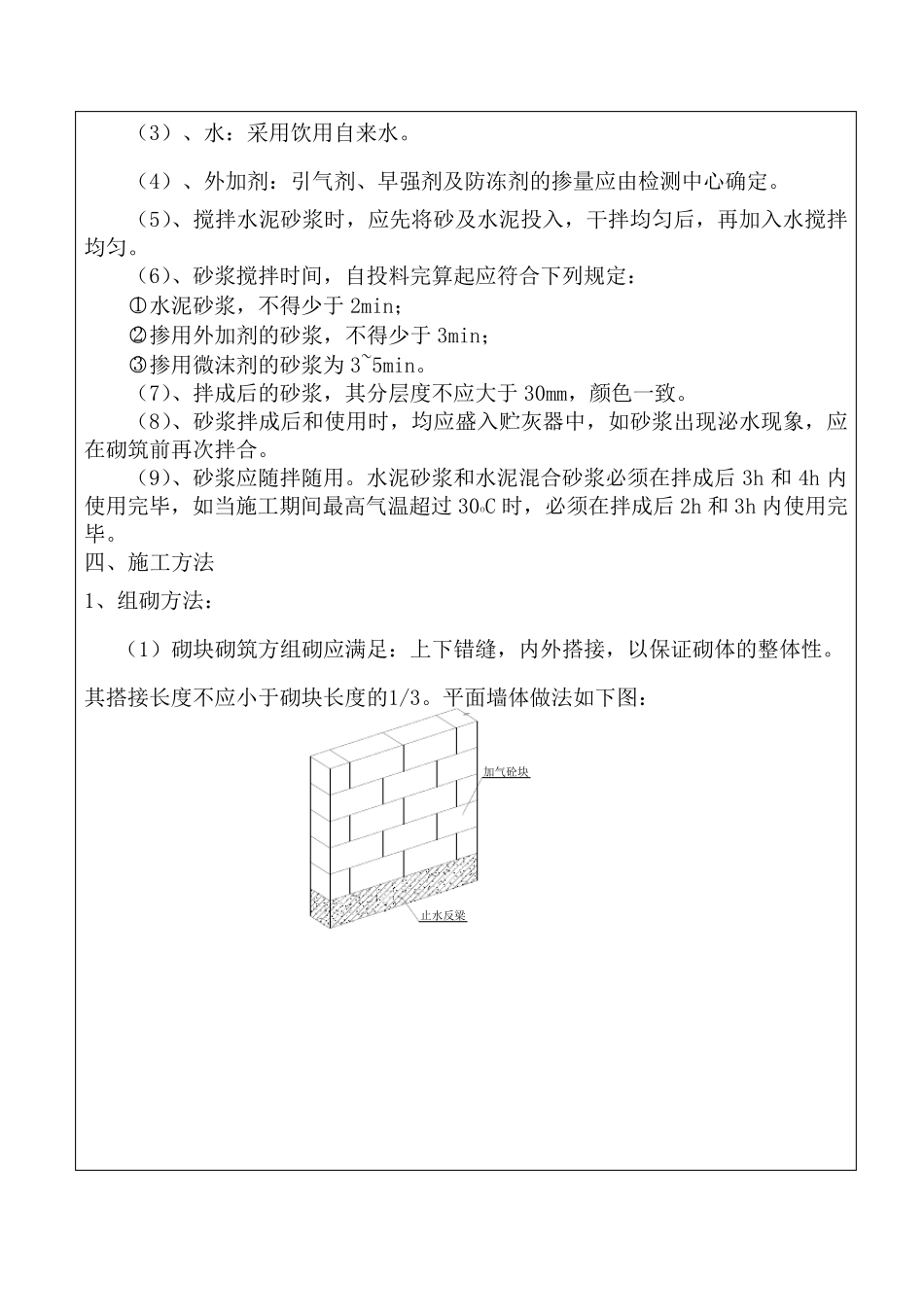

当 墙 体 交 接 处 为 两 种 不 同 类 型 的 墙 体
