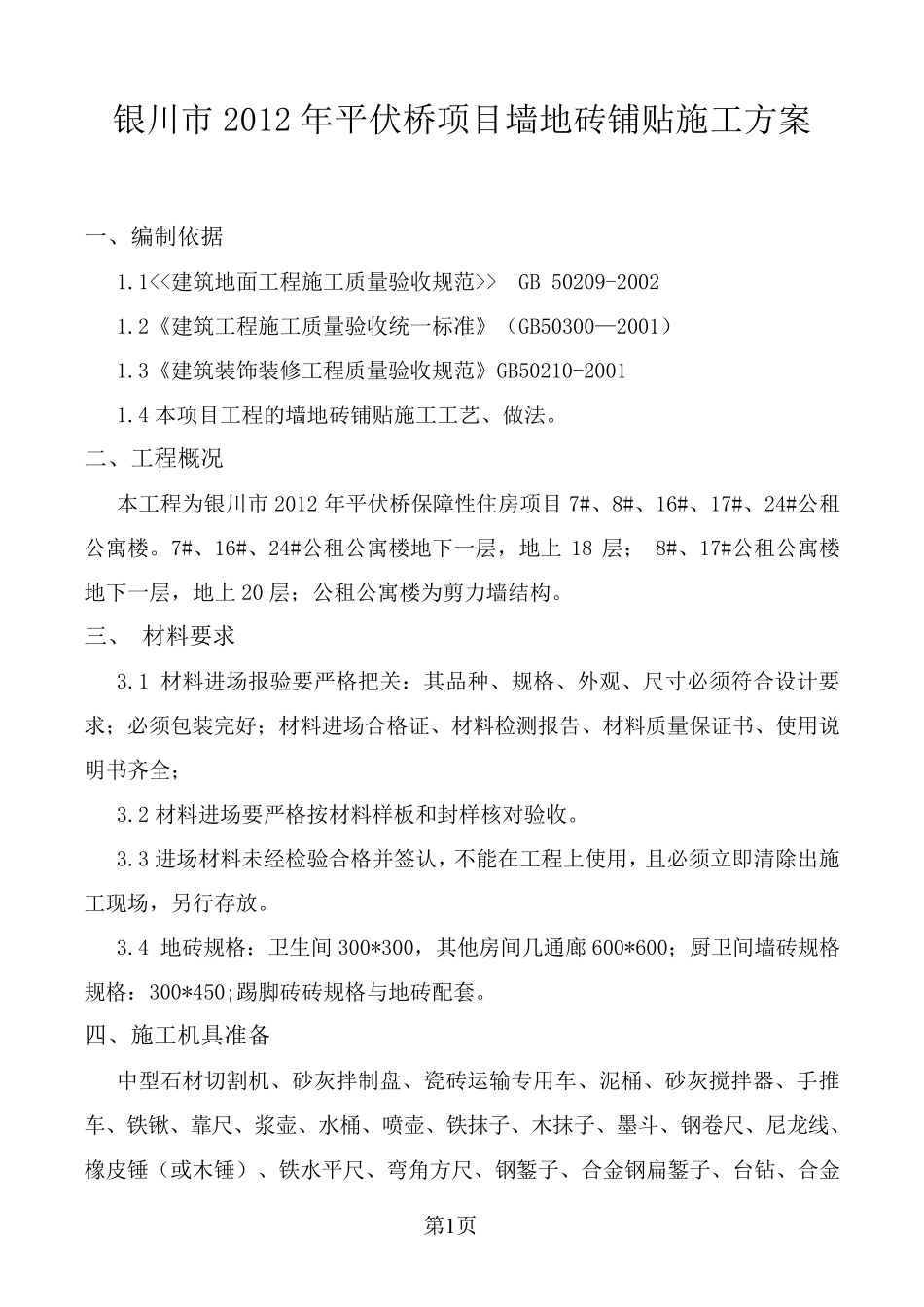

第1 页 银川市2012 年平伏桥项目墙地砖铺贴施工方案 一、编制依据 1
1 GB 50209-2002 1
2《建筑工程施工质量验收统一标准》(GB50300—2001) 1
3《建筑装饰装修工程质量验收规范》GB50210-2001 1
4 本项目工程的墙地砖铺贴施工工艺、做法
二、工程概况 本工程为银川市2012 年平伏桥保障性住房项目7#、8#、16#、17#、24#公租公寓楼
7#、16#、24#公租公寓楼地下一层,地上 18 层; 8#、17#公租公寓楼地下一层,地上 20 层;公租公寓楼为剪力墙结构
三、 材料要求 3
1 材料进场报验要严格把关:其品种、规格、外观、尺寸必须符合设计要求;必须包装完好;材料进场合格证、材料检测报告、材料质量保证书、使用说明书齐全; 3
2 材料进场要严格按材料样板和封样核对验收
3 进场材料未经检验合格并签认,不能在工程上使用,且必须立即清除出施工现场,另行存放
4 地砖规格:卫生间300*300,其他房间几通廊600*600;厨卫间墙砖规格规格:300*450;踢脚砖砖规格与地砖配套

四、施工机具准备 中型石 材切 割 机、砂 灰 拌 制盘 、瓷 砖运 输 专 用车 、泥 桶 、砂 灰 搅 拌 器 、手 推车 、铁 锹 、靠 尺、浆 壶 、水 桶 、喷 壶 、铁 抹 子 、木 抹 子 、墨 斗 、钢 卷 尺、尼 龙 线 、橡 皮 锤 (或 木 锤 )、铁 水 平尺、弯 角 方尺、钢 錾 子 、合金 钢 扁 錾 子 、台 钻 、合金 第2 页 钢钻头、笤帚、砂轮锯、钢丝刷
五、工艺流程 5
1 地砖:清扫整理基层地面→定标高、弹线→安装标准块→选料→浸润→铺贴→灌鏠→清洁→养护→成品保护 5
2 墙砖:贴砖前检查原墙面空鼓→修补空鼓→砖排版→弹线放样→集中加工切割倒角→浸砖→铺贴→清缝→填缝→阳角保护 六
