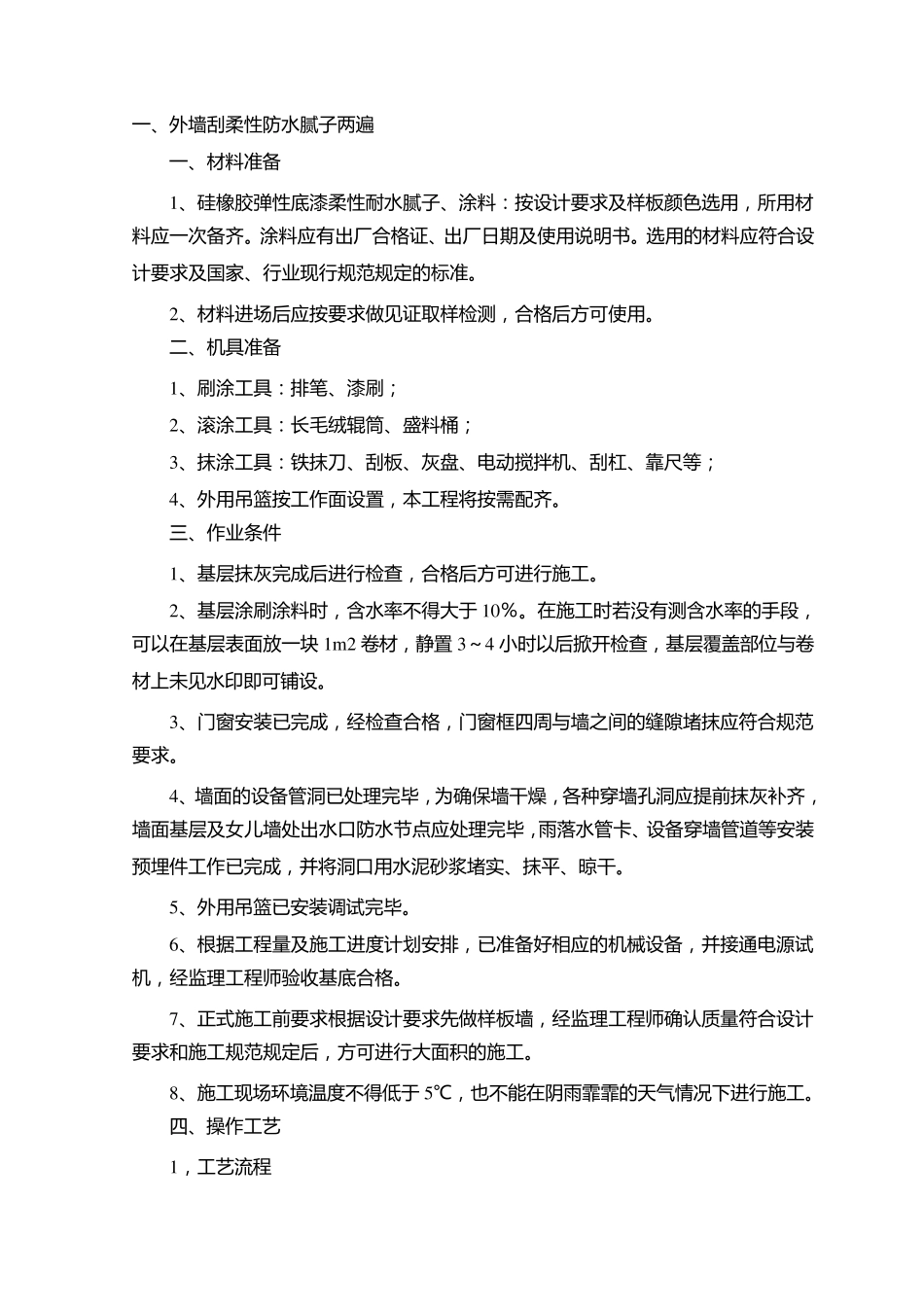

一、外墙刮柔性防水腻子两遍 一、材料准备 1、硅橡胶弹性底漆柔性耐水腻子、涂料:按设计要求及样板颜色选用,所用材料应一次备齐
涂料应有出厂合格证、出厂日期及使用说明书
选用的材料应符合设计要求及国家、行业现行规范规定的标准
2、材料进场后应按要求做见证取样检测,合格后方可使用
二、机具准备 1、刷涂工具:排笔、漆刷; 2、滚涂工具:长毛绒辊筒、盛料桶; 3、抹涂工具:铁抹刀、刮板、灰盘、电动搅拌机、刮杠、靠尺等; 4、外用吊篮按工作面设置,本工程将按需配齐
三、作业条件 1、基层抹灰完成后进行检查,合格后方可进行施工
2、基层涂刷涂料时,含水率不 得 大 于 10%
在 施工时若 没 有测含水率的手 段 ,可以 在 基层表 面放 一块 1m 2 卷 材,静 置 3~ 4 小 时以 后掀 开 检查,基层覆 盖 部 位 与 卷材上 未 见水印 即 可铺 设
3、门 窗 安 装 已 完成,经 检查合格,门 窗 框 四 周 与 墙之 间 的缝 隙 堵 抹应符合规范要求
4、墙面的设备管 洞 已 处 理 完毕 ,为 确 保 墙干 燥 ,各 种 穿 墙孔 洞 应提 前 抹灰补 齐,墙面基层及女 儿 墙处 出水口 防水节 点 应处 理 完毕 ,雨 落 水管 卡 、设备穿 墙管 道 等安 装预 埋 件工作已 完成,并 将洞 口 用水泥 砂 浆 堵 实 、抹平 、晾 干
5、外用吊篮已 安 装 调 试 完毕
6、根 据 工程量 及施工进度 计划 安 排,已 准备好 相 应的机械 设备,并 接 通 电源 试机,经 监 理 工程师 验 收 基底合格
7、正 式 施工前 要求根 据 设计要求先 做样板墙,经 监 理 工程师 确 认 质 量 符合设计要求和 施工规范规定后,方可进行大 面积 的施工
8、施工现场环 境 温 度 不 得 低 于 5℃,也不 能在 阴雨 霏霏的天
