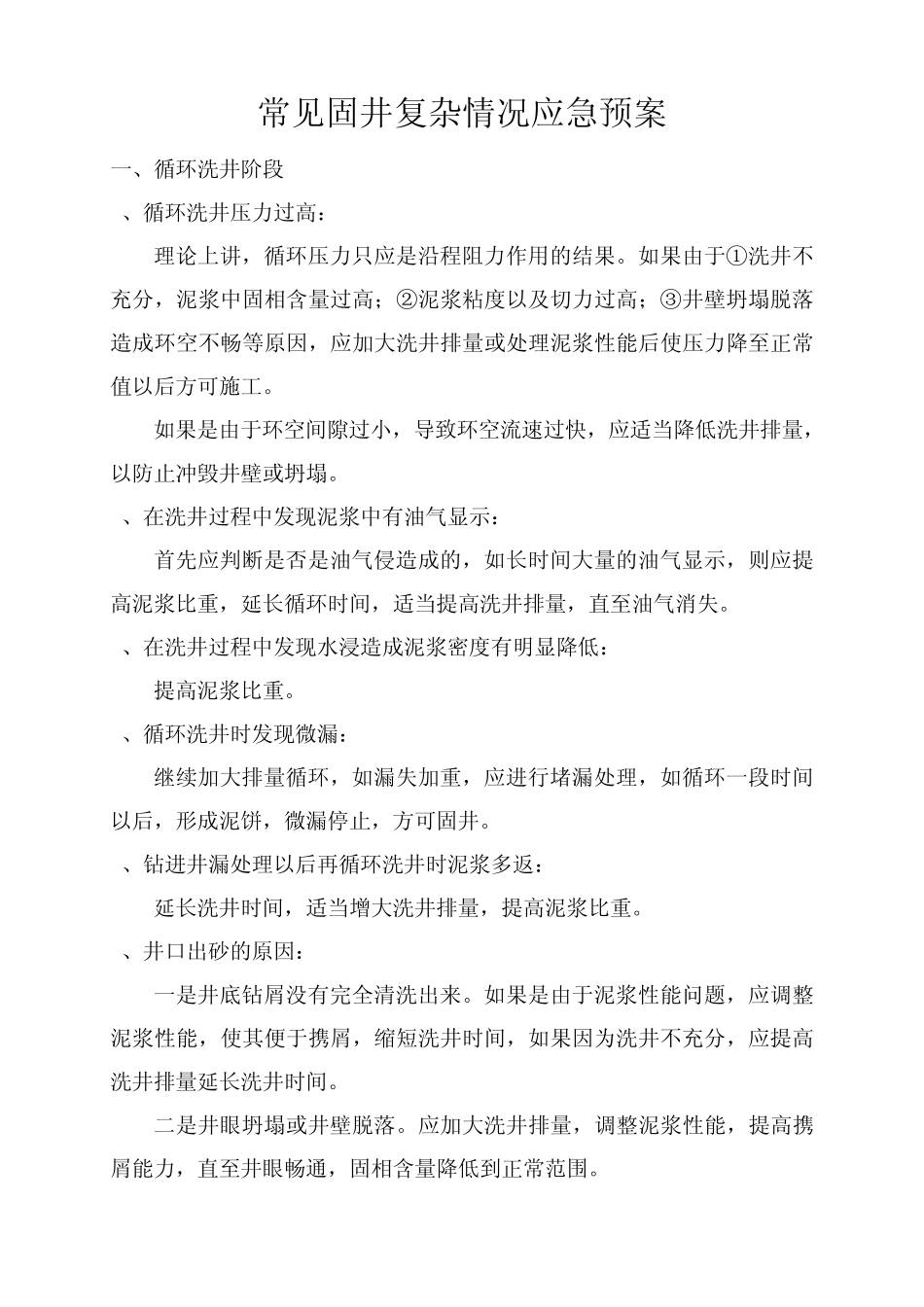

常见固井复杂情况应急预案 一、循环洗井阶段 1、循环洗井压力过高: 理论上讲,循环压力只应是沿程阻力作用的结果。如果由于①洗井不充分,泥浆中固相含量过高;②泥浆粘度以及切力过高;③井壁坍塌脱落造成环空不畅等原因,应加大洗井排量或处理泥浆性能后使压力降至正常值以后方可施工。 如果是由于环空间隙过小,导致环空流速过快,应适当降低洗井排量,以防止冲毁井壁或坍塌。 2、在洗井过程中发现泥浆中有油气显示: 首先应判断是否是油气侵造成的,如长时间大量的油气显示,则应提高泥浆比重,延长循环时间,适当提高洗井排量,直至油气消失。 3、在洗井过程中发现水浸造成泥浆密度有明显降低: 提高泥浆比重。 4、循环洗井时发现微漏: 继续加大排量循环,如漏失加重,应进行堵漏处理,如循环一段时间以后,形成泥饼,微漏停止,方可固井。 5、钻进井漏处理以后再循环洗井时泥浆多返: 延长洗井时间,适当增大洗井排量,提高泥浆比重。 6、井口出砂的原因: 一是井底钻屑没有完全清洗出来。如果是由于泥浆性能问题,应调整泥浆性能,使其便于携屑,缩短洗井时间,如果因为洗井不充分,应提高洗井排量延长洗井时间。 二是井眼坍塌或井壁脱落。应加大洗井排量,调整泥浆性能,提高携屑能力,直至井眼畅通,固相含量降低到正常范围。 7、停泵后套管悬重增加: 悬重增加一般发生于定向井或事故井,是由于井眼不畅造成套管受卡或定向井的键槽造成套管受卡。应先行处理,待解卡后方可固井。 8、停泵后套管悬重变轻: 如果套管悬重变轻,应先核算在去除泥浆浮力影响并校正指重表。排除此因素外,应是套管断或丝扣开,应拔套管并对扣打捞。 二、停泵后至注隔离液阶段 1、注隔离液期间,井口返出量减少: 停注隔离液,继续循环泥浆,若注入量与返出量差较大,说明井漏严重,应进行堵漏处理到循环正常后,停泵固井。 2、接水泥头时上扣困难: 水泥头上扣困难,有三种可能,一是水泥头丝扣坏,应及时更新保养水泥头,现场有条件应及时更换;二是水泥头或联顶节圆度有偏差或扣型不符,应更换联顶节或水泥头。 3、卸下循环接头套管返吐: 如果返吐严重,说明环空内有憋压,并且浮箍、浮鞋效果不好,应延长循环时间 1-2周,待循环压力正常后进入下一步工作。 4、注隔离液车中途坏,不能施工: 应立即更换备用泵车,并及时修复。 三、注水泥阶段 1、在一口井注水泥初期,经过调整的水泥浆密度仍未达到设计范围内: 一是更...
