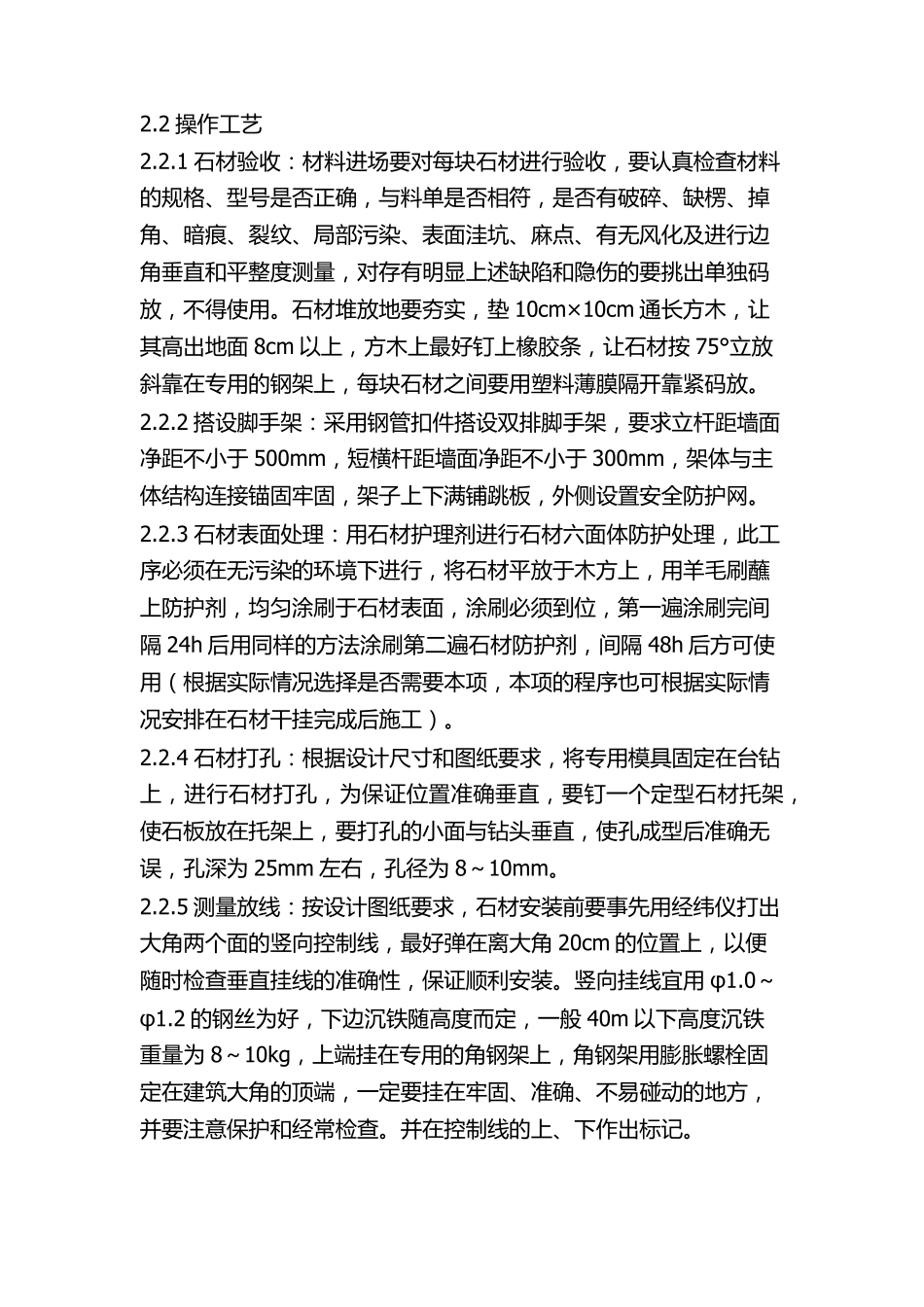

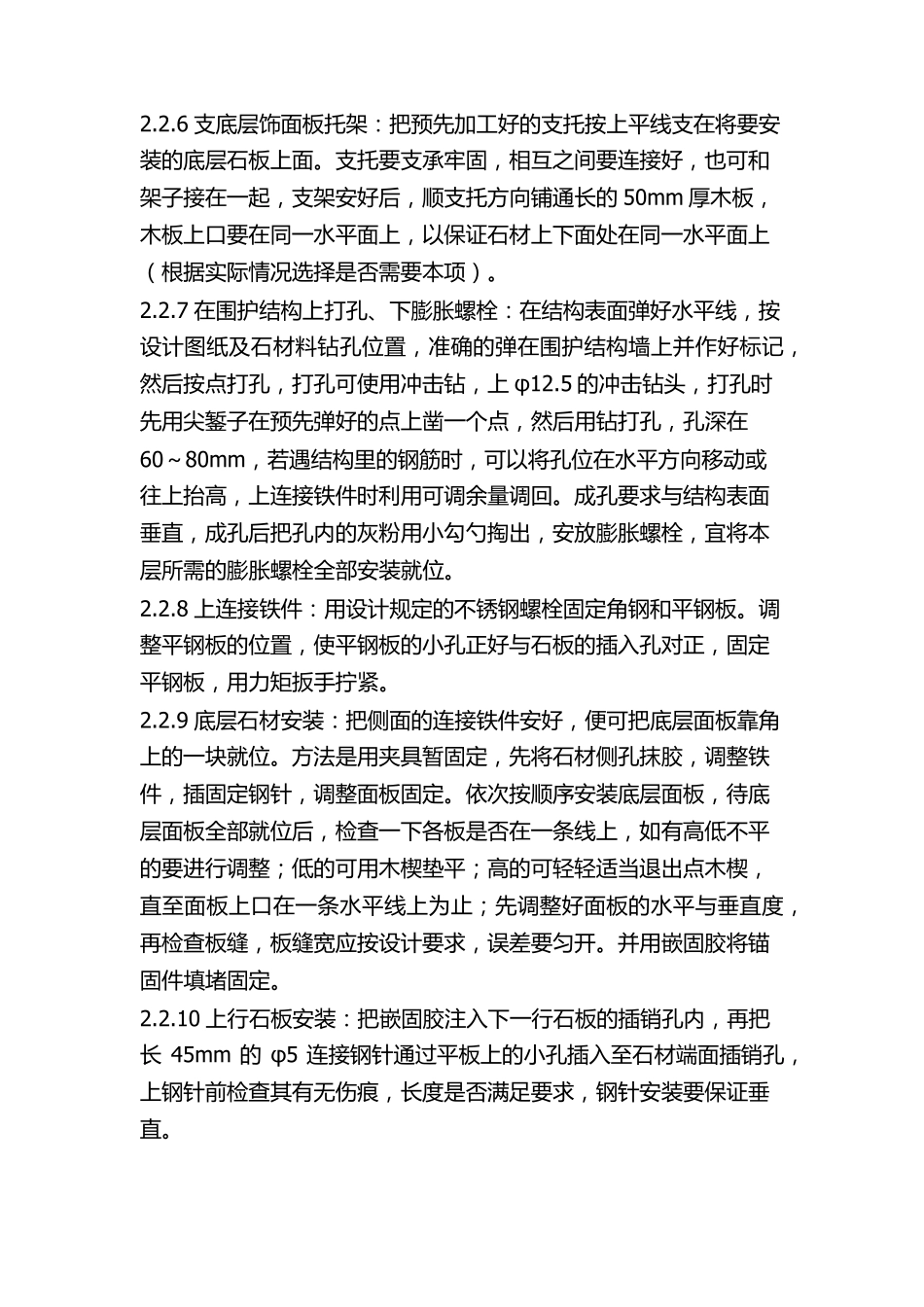

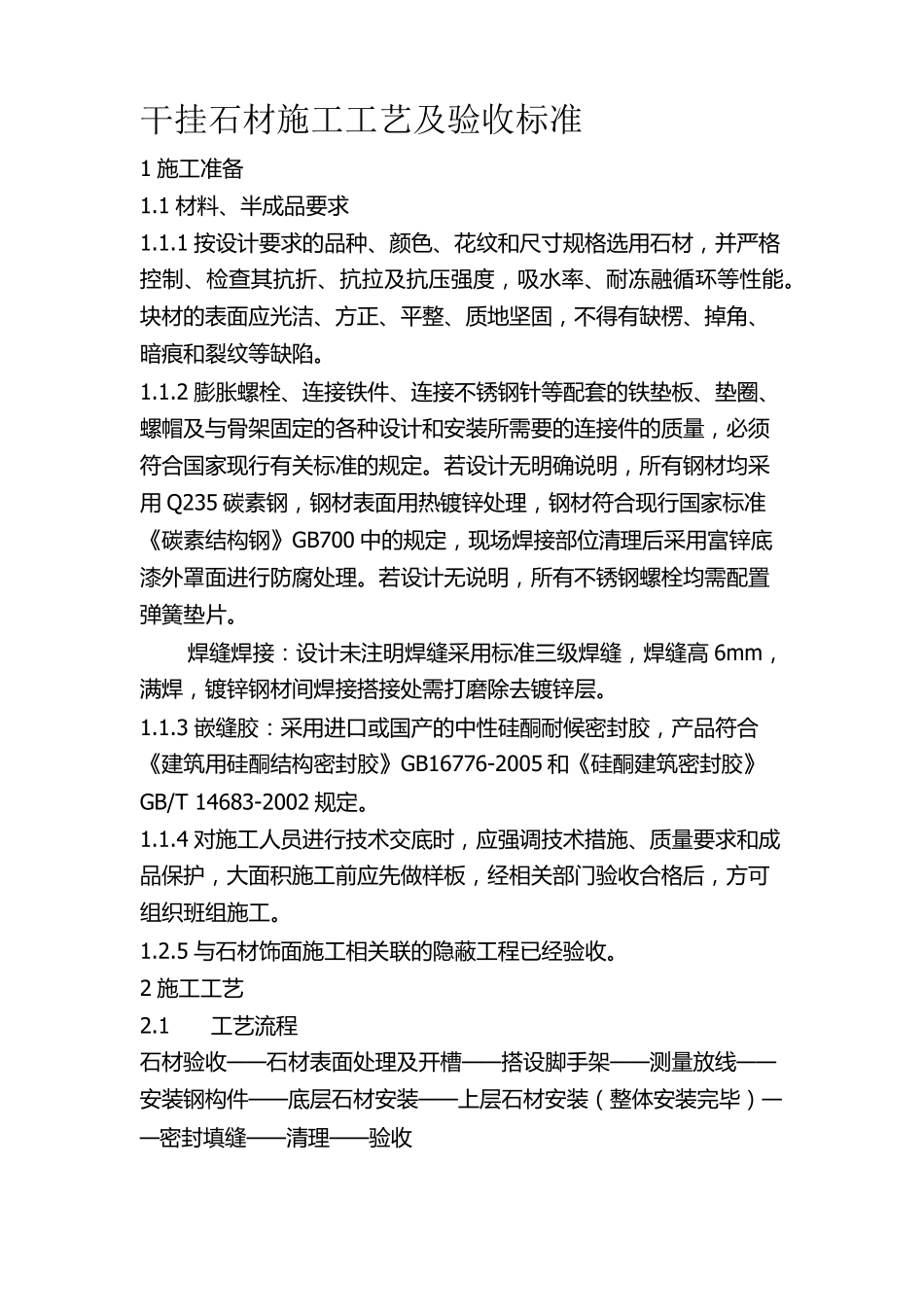

干挂石材施工工艺及验收标准 1 施 工 准 备 1.1 材 料 、半成品要求 1.1.1 按设计要求的品种、颜色、花纹和尺寸规格选用石材 ,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。块材 的表面应光洁、方正、平整、质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。 1.1.2 膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合国家现行有关标准 的规定。若设计无明确说明,所有钢材 均采用 Q235 碳素钢,钢材 表面用热镀锌处理,钢材 符合现行国家标准《碳素结构钢》GB700 中的规定,现场焊接部位清理后采用富锌底漆外罩面进行防腐处理。若设计无说明,所有不锈钢螺栓均需配置弹簧垫片。 焊缝焊接:设计未注明焊缝采用标准 三级焊缝,焊缝高 6mm,满焊,镀锌钢材 间焊接搭接处需打磨除去镀锌层。 1.1.3 嵌缝胶:采用进口或国产的中性硅酮耐候密封胶,产品符合《建筑用硅酮结构密封胶》GB16776-2005 和《硅酮建筑密封胶》GB/T 14683-2002 规定。 1.1.4 对施 工 人员进行技术交底时,应强调技术措施 、质量要求和成品保护,大面积施 工 前应先做样板,经相关部门验收合格后,方可组织班组施 工 。 1.2.5 与石材 饰面施 工 相关联的隐蔽工 程已经验收。 2 施 工 工 艺 2.1 工 艺流程 石材 验收——石材 表面处理及开槽——搭设脚手架——测量放线——安装钢构件——底层石材 安装——上层石材 安装(整体安装完毕)——密封填缝——清理——验收 2.2 操 作 工 艺 2.2.1 石 材 验 收 : 材 料 进 场 要 对 每 块 石 材 进 行 验 收 , 要 认 真 检 查 材 料的 规 格 、型号是否正确, 与料 单是否相符, 是否有破碎、缺楞、掉角、暗痕、裂纹、局部污染、表面洼坑、麻点、有无风化及进 行 边角垂直和平整度测量, 对 存有明显上述缺陷和隐伤的 要 挑出单独码放, 不得使用。石 材 堆放地要 夯实, 垫 10cm×10cm 通长方木, 让其高出地面 8cm 以上, 方木上最好钉上橡胶条, 让石 材 按 75°立放斜靠在专用的 钢架上, 每 块 石 材 之间要 用塑料 薄膜隔开靠紧码放。 2.2.2 搭设脚手架: 采用钢管扣件搭设双排脚手架, 要 求立杆距墙面净距不小于 500mm, 短横杆距墙面净距不小于 300mm, 架体与主体结构连接锚固牢固,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

干挂石材验收标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
