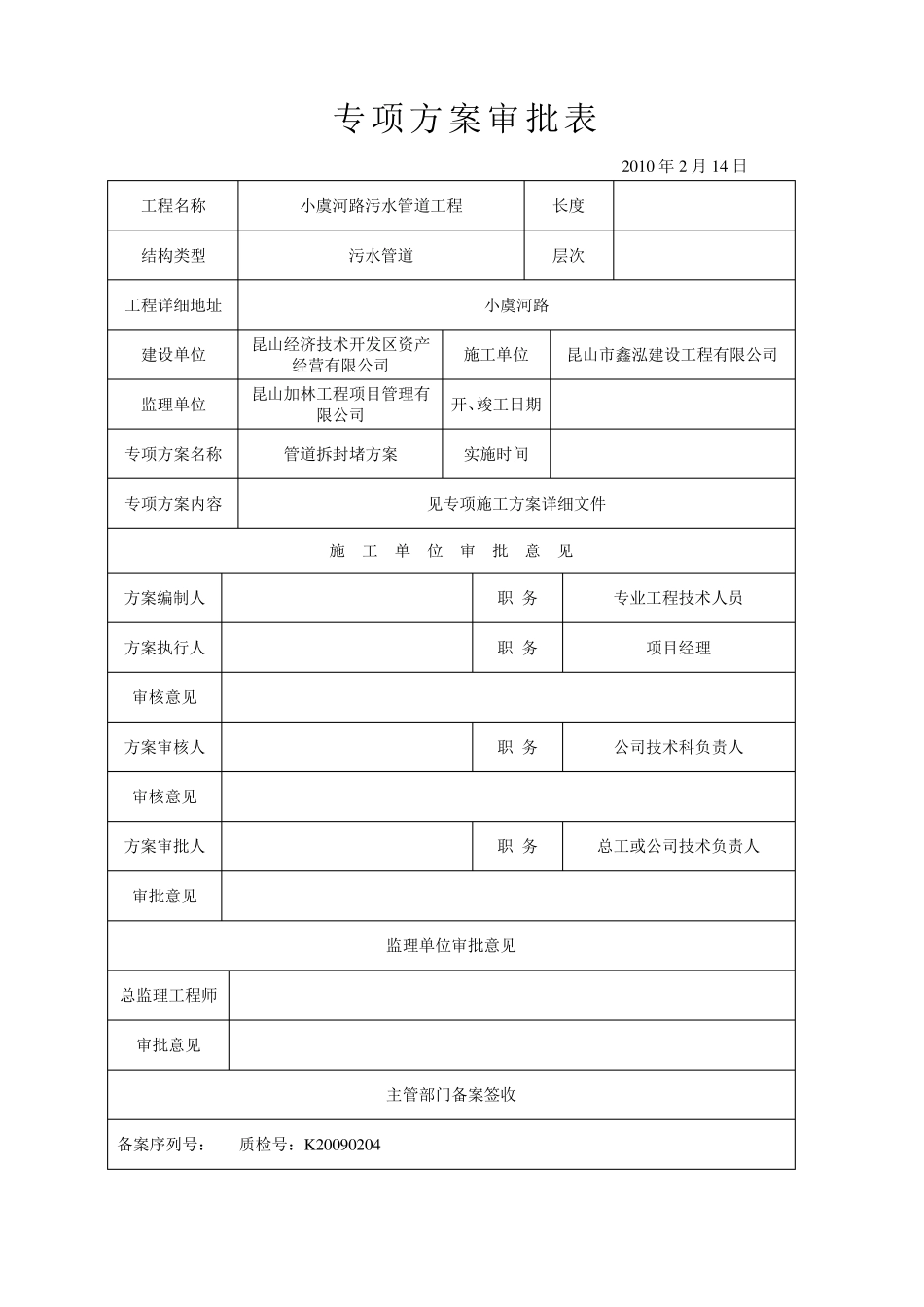

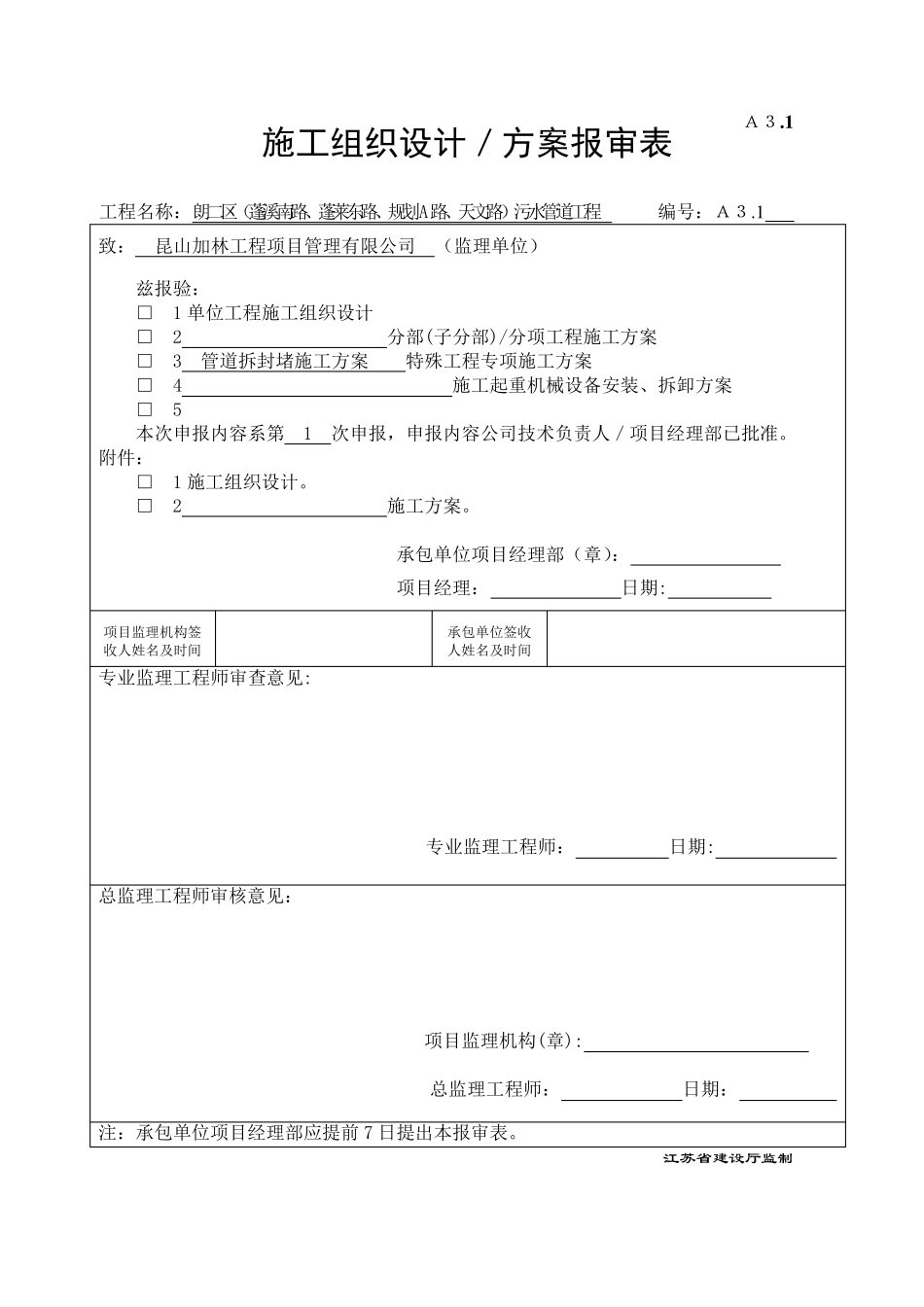

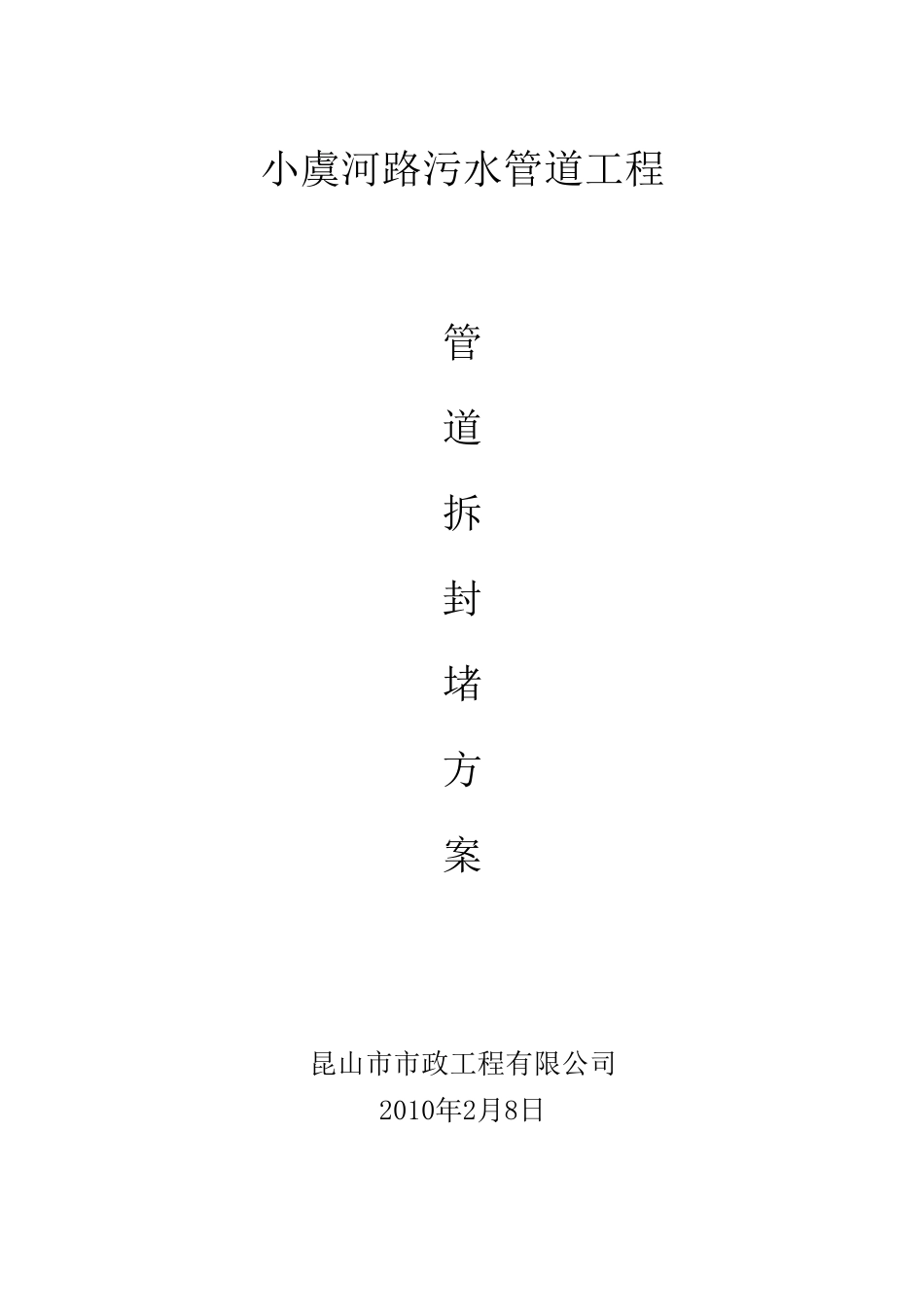

A3.1 施工组织设计/方案报审表 工程名称:朗二区(蓬溪南路、蓬莱东路、规划A路、天文路)污水管道工程 编号:A3.1 致: 昆山加林工程项目管理有限公司 (监理单位) 兹报验: □ 1 单位工程施工组织设计 □ 2 分部(子分部)/分项工程施工方案 □ 3 管道拆封堵施工方案 特殊工程专项施工方案 □ 4 施工起重机械设备安装、拆卸方案 □ 5 本次申报内容系第 1 次申报,申报内容公司技术负责人/项目经理部已批准。 附件: □ 1 施工组织设计。 □ 2 施工方案。 承包单位项目经理部(章): 项目经理: 日期: 项目监理机构签收人姓名及时间 承包单位签收人姓名及时间 专业监理工程师审查意见: 专业监理工程师: 日期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师: 日期: 注:承包单位项目经理部应提前 7 日提出本报审表。 江苏省建设厅监制 专项方案审批表 2010 年2 月14 日 工程名称 小虞河路污水管道工程 长度 结构类型 污水管道 层次 工程详细地址 小虞河路 建设单位 昆山经济技术开发区资产经营有限公司 施工单位 昆山市鑫泓建设工程有限公司 监理单位 昆山加林工程项目管理有限公司 开、竣工日期 专项方案名称 管道拆封堵方案 实施时间 专项方案内容 见专项施工方案详细文件 施 工 单 位 审 批 意 见 方案编制人 职 务 专业工程技术人员 方案执行人 职 务 项目经理 审核意见 方案审核人 职 务 公司技术科负责人 审核意见 方案审批人 职 务 总工或公司技术负责人 审批意见 监理单位审批意见 总监理工程师 审批意见 主管部门备案签收 备案序列号: 质检号:K 20090204 小虞河路污水管道工程 管 道 拆 封 堵 方 案 昆山市市政工程有限公司 2010年2月8日 管道拆封堵施工方案 一、工程概述 工程起点铁南污水处理厂至小虞河路,沿小虞河路向北经创业路,终点至中华园路。 与已建井连接的井位有:W1#、W8#、W17#。 在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,按照预防为主的方针,特对新老管衔接的部位制定本施工方案。 二、施工准备 1、测量需要接入管道的检查井的深度、井直径、井内爬梯高度以及相邻检查井间距,与原设计文件是否相符。 2、委托专业单位检测污水检查井内气体情况及管道沉淀物等。 3、井下作业前须与工作面的前后污水...
