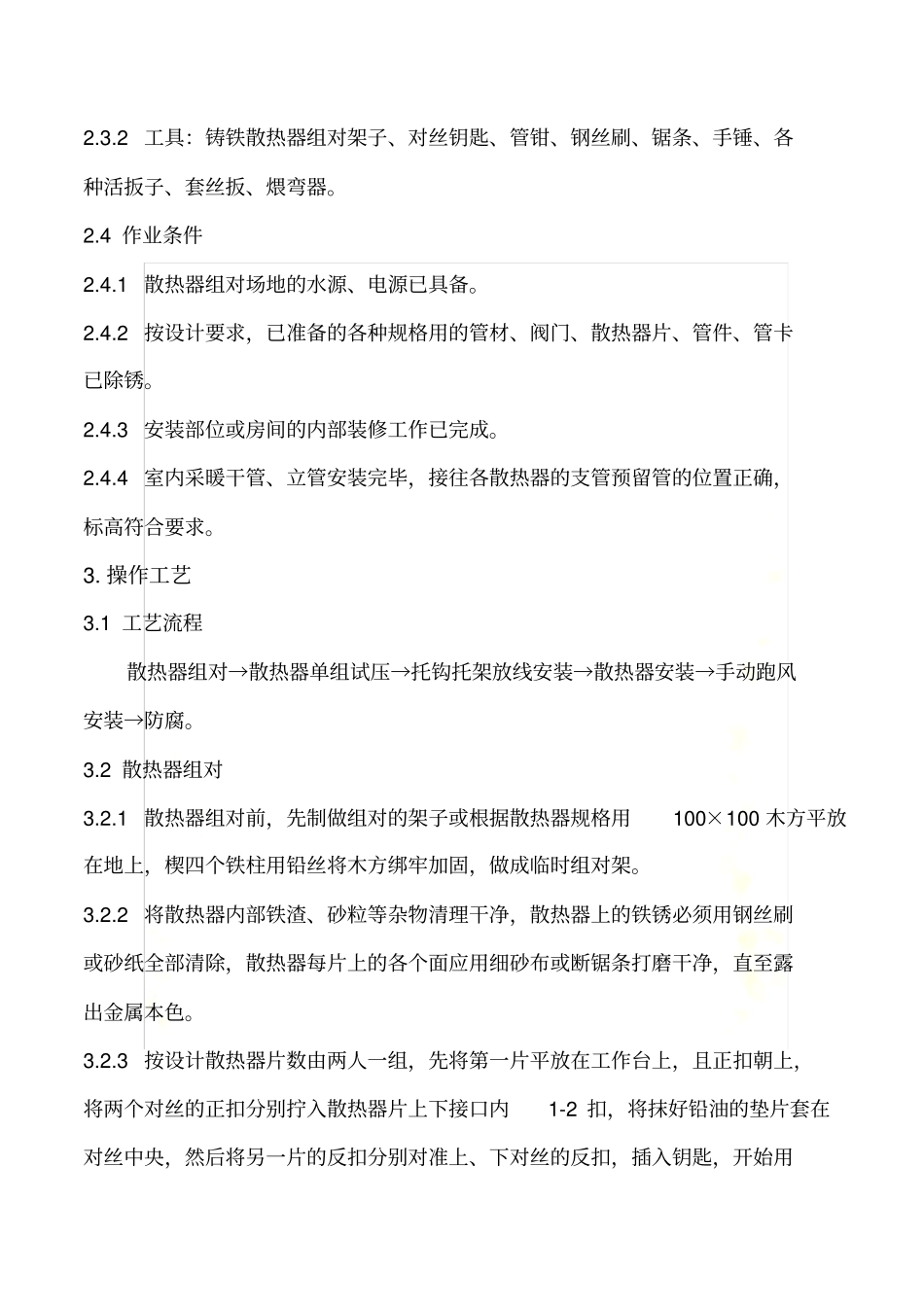

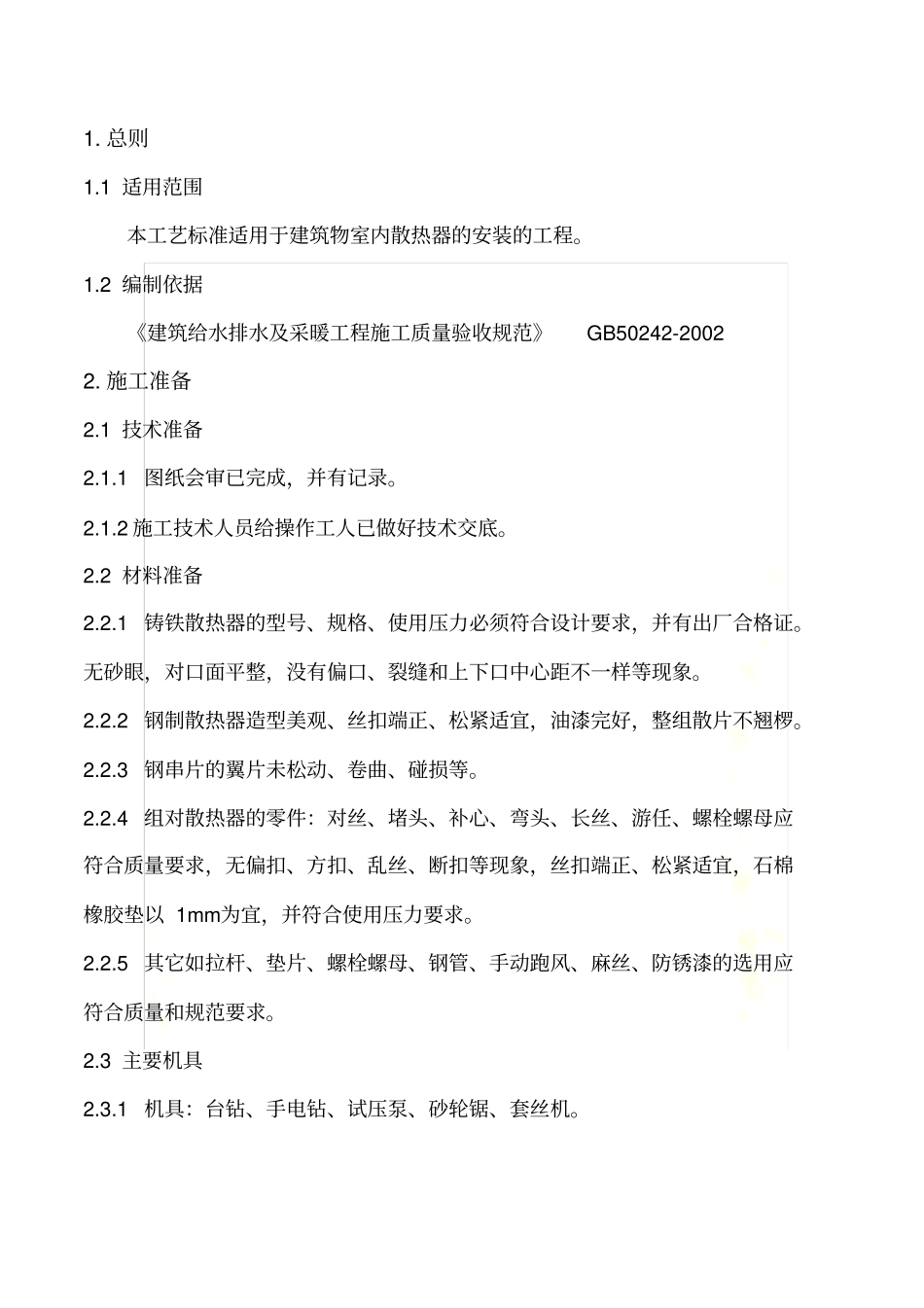

散热器安装工艺标准1. 总则1.1 适用范围本工艺标准适用于建筑物室内散热器的安装的工程。1.2 编制依据《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 2. 施工准备2.1 技术准备2.1.1 图纸会审已完成,并有记录。2.1.2 施工技术人员给操作工人已做好技术交底。2.2 材料准备2.2.1 铸铁散热器的型号、规格、使用压力必须符合设计要求,并有出厂合格证。无砂眼,对口面平整,没有偏口、裂缝和上下口中心距不一样等现象。2.2.2 钢制散热器造型美观、丝扣端正、松紧适宜,油漆完好,整组散片不翘椤。2.2.3 钢串片的翼片未松动、卷曲、碰损等。2.2.4 组对散热器的零件:对丝、堵头、补心、弯头、长丝、游任、螺栓螺母应符合质量要求,无偏扣、方扣、乱丝、断扣等现象,丝扣端正、松紧适宜,石棉橡胶垫以 1mm 为宜,并符合使用压力要求。2.2.5 其它如拉杆、垫片、螺栓螺母、钢管、手动跑风、麻丝、防锈漆的选用应符合质量和规范要求。2.3 主要机具2.3.1 机具:台钻、手电钻、试压泵、砂轮锯、套丝机。2.3.2 工具:铸铁散热器组对架子、对丝钥匙、管钳、钢丝刷、锯条、手锤、各种活扳子、套丝扳、煨弯器。2.4 作业条件2.4.1 散热器组对场地的水源、电源已具备。2.4.2 按设计要求,已准备的各种规格用的管材、阀门、散热器片、管件、管卡已除锈。2.4.3 安装部位或房间的内部装修工作已完成。2.4.4 室内采暖干管、立管安装完毕,接往各散热器的支管预留管的位置正确,标高符合要求。3. 操作工艺3.1 工艺流程散热器组对→散热器单组试压→托钩托架放线安装→散热器安装→手动跑风安装→防腐。3.2 散热器组对3.2.1 散热器组对前,先制做组对的架子或根据散热器规格用100×100 木方平放在地上,楔四个铁柱用铅丝将木方绑牢加固,做成临时组对架。3.2.2 将散热器内部铁渣、砂粒等杂物清理干净,散热器上的铁锈必须用钢丝刷或砂纸全部清除,散热器每片上的各个面应用细砂布或断锯条打磨干净,直至露出金属本色。3.2.3 按设计散热器片数由两人一组,先将第一片平放在工作台上,且正扣朝上,将两个对丝的正扣分别拧入散热器片上下接口内1-2 扣,将抹好铅油的垫片套在对丝中央,然后将另一片的反扣分别对准上、下对丝的反扣,插入钥匙,开始用手扭动钥匙进行组对,转动钥匙时,正扣和反扣会同时向对丝中间拧入,直至将对丝上紧。照以上方法逐片组对至所需的片数为止。3.2.4 散热器组对应平直紧固,组对后的平直度应符合4.3...
