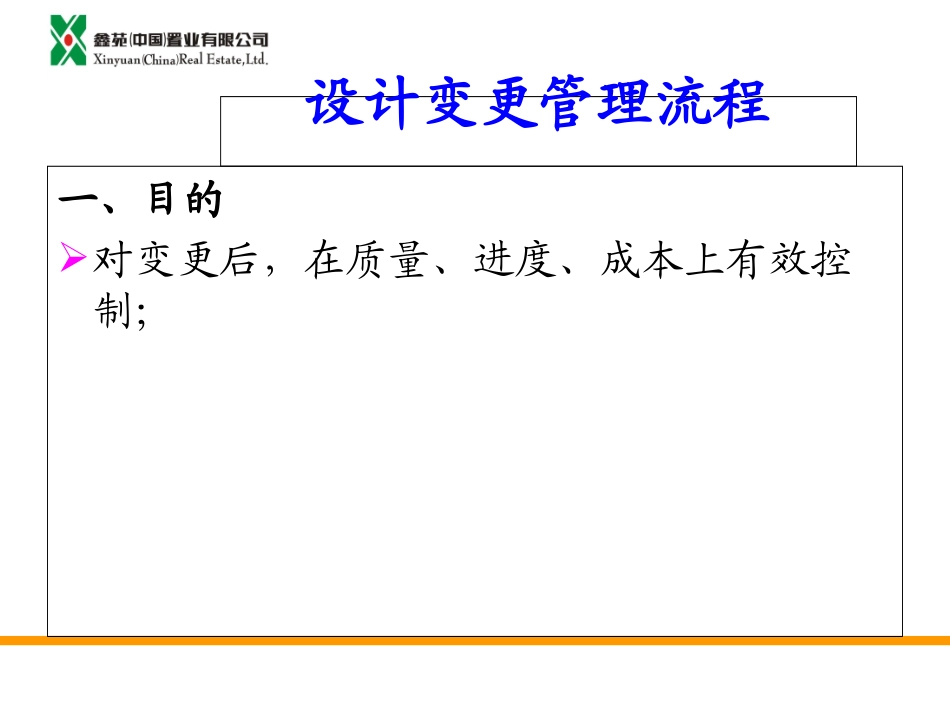

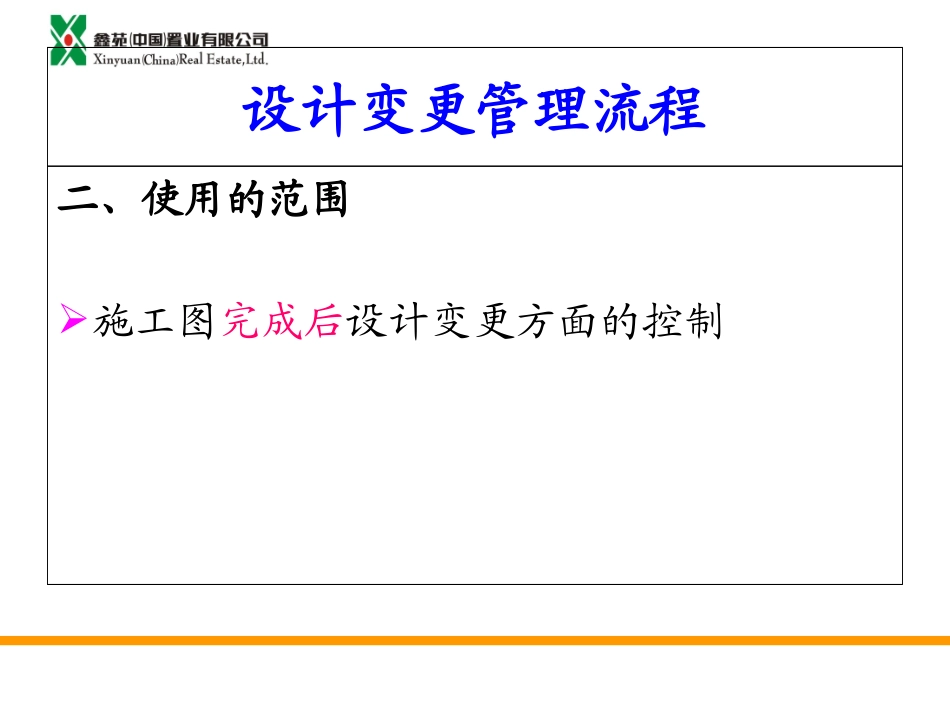

2024年10月20日星期日单乃瑞设计变更管理流程培训课件设计变更管理流程一、目的对变更后,在质量、进度、成本上有效控制;设计变更管理流程二、使用的范围施工图完成后设计变更方面的控制设计变更管理流程三、术语和定义设计变更:设计变更是对原来图纸中存在的设计缺陷、施工工艺需求、营销环节顾客、物业后期使用提出的变更,以便来完善、优化图纸,更利于使用功能;一般需要设计单位出图,同时对图纸进行签字、盖章;设计变更管理流程一般单项变更:小于50万以下,不涉及到外观、户型、使用功能、重要材料、规划报建、销售承诺、设计方案内容变更;重大单项变更:大于≥50万或涉及外观、户型、使用功能、重要材料、规划报建、销售承诺、设计方案内容变更;设计变更管理流程四、部门职责设计职能提出设计变更要求,汇总各部门变更需求信息;组织设计可行性论证,并且发起审核;整理设计变更要求,下发设计单位实行;设计变更管理流程负责设计单位进行变更交流;负责发起设计变更的审核和设计变更的现场跟踪执行;负责定期汇总变更信息
设计变更管理流程成本职能从成本优化角度提出设计变更;负责设计变更金额估算和成本的复核;配套职能负责因设计变更引起重新报建;设计变更管理流程工程职能提出设计变更需求,包括上报监理和施工单位设计变更的需要;参与设计变更的论证,进行会签;负责设计变更具体实施;设计变更管理流程营销职能销售的承诺、客户的需求;参与涉及到外立面、户型、使用功能、销售承诺等重大变更论证和会签;设计变更管理流程物业对后期使用功能提出变更需求;计划和企管部组织评审重大设计变更;总裁办讨论决策重大变更;设计变更管理流程五、工作程序设计变更分类:设计类现场施工类;营销类;现代城客户投诉类;成都网球场成本优化类;其他类;如政府部门材料规划等;设计变更管理流程六、设计变更的提出
