晨阳小区地面硬化施工方案 审核单位: 编制单位: 审 核 人: 审 核 人: 复 核 人: 编 制 人: 审核日期: 编制日期::晨阳小区地面硬化施工方案下载后可任意编辑第一章 工程概况及编制依据本工程为五阳煤矿晨阳小区室外硬化工程,主要施工工序有原地面拆除、路灯及栏杆等拆除、新做排水沟、路灯安装、植草砖铺砌、路面硬化、清挖排水沟等
根据建设单位安排及我公司施工部署,制定本施工方案

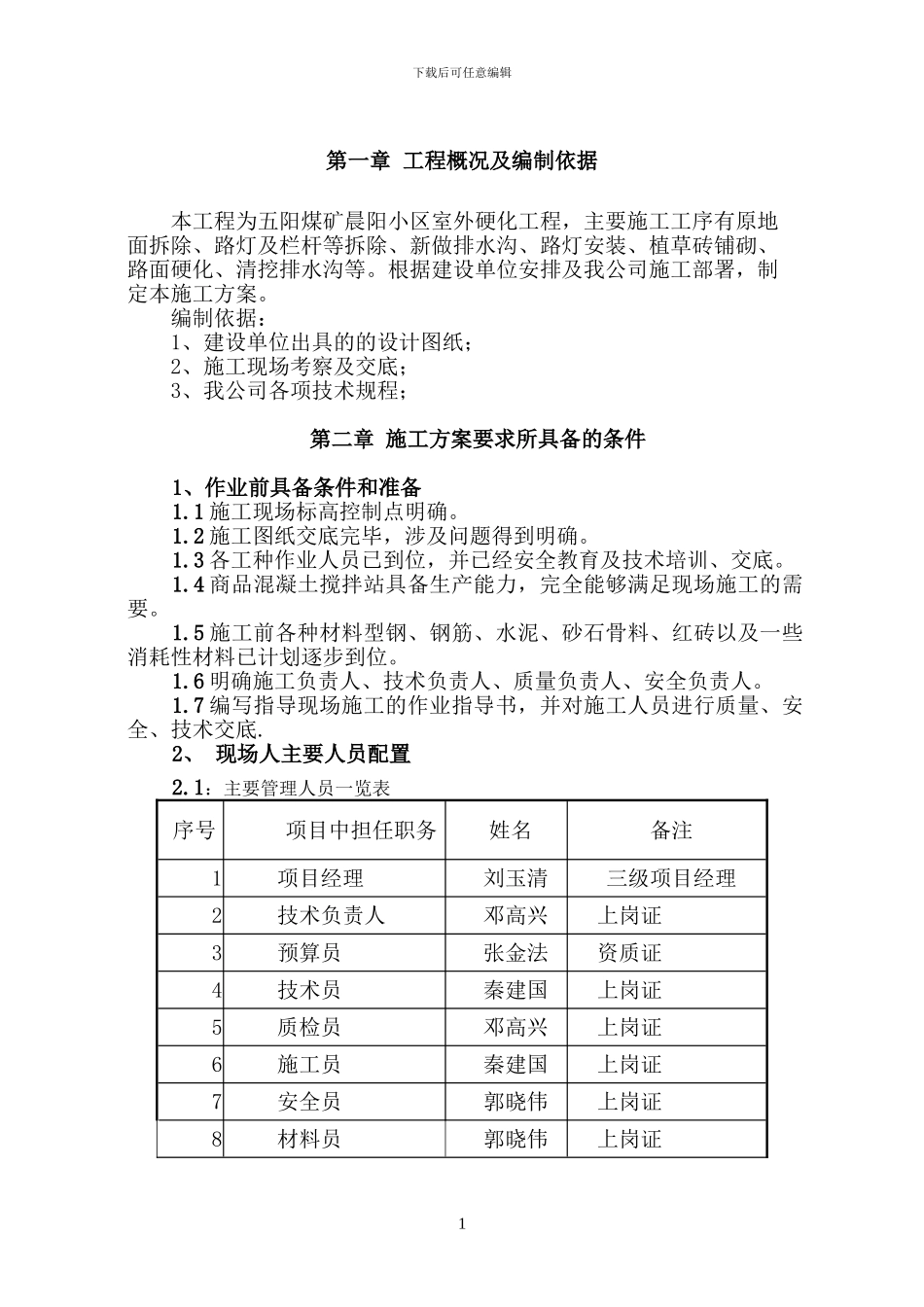

编制依据:1、建设单位出具的的设计图纸;2、施工现场考察及交底;3、我公司各项技术规程;第二章 施工方案要求所具备的条件1、作业前具备条件和准备1
1 施工现场标高控制点明确
2 施工图纸交底完毕,涉及问题得到明确
3 各工种作业人员已到位,并已经安全教育及技术培训、交底
4 商品混凝土搅拌站具备生产能力,完全能够满足现场施工的需要
5 施工前各种材料型钢、钢筋、水泥、砂石骨料、红砖以及一些消耗性材料已计划逐步到位
6 明确施工负责人、技术负责人、质量负责人、安全负责人
7 编写指导现场施工的作业指导书,并对施工人员进行质量、安全、技术交底
2、 现场人主要人员配置2

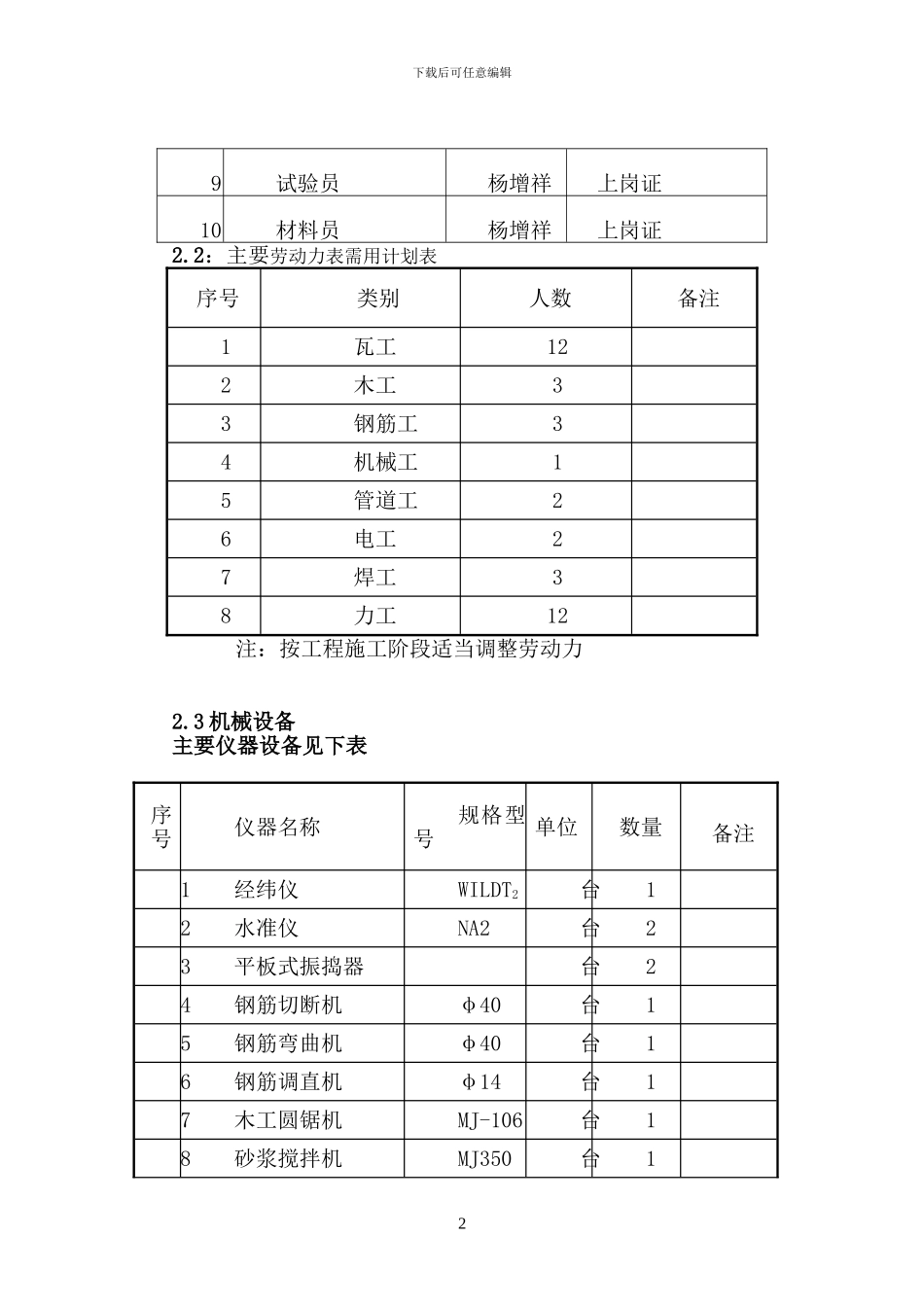

1:主要管理人员一览表序号项目中担任职务姓名备注1项目经理刘玉清三级项目经理2技术负责人邓高兴上岗证3预算员张金法资质证4技术员秦建国上岗证5质检员邓高兴上岗证6施工员秦建国上岗证7安全员郭晓伟上岗证8材料员郭晓伟上岗证1下载后可任意编辑 9试验员杨增祥上岗证 10材料员杨增祥上岗证2
2:主要劳动力表需用计划表序号类别人数备注1瓦工122木工33钢筋工34机械工15管道工26电工27焊工38力工12注:按工程施工阶段适当调整劳动力2
3 机械设备主要仪器设备见下表序 号仪器名称规格型号单位数量备注1经纬仪WILDT2台12水准仪NA2台23平板式振捣器台24钢筋切断机φ40台15钢筋弯曲机φ40台16钢筋
