独山子众恒建设工程治理……工程工程施工质量检验试验方案工业锅炉安装质量检验方案C-212合同号:1 页共 6 页目录1

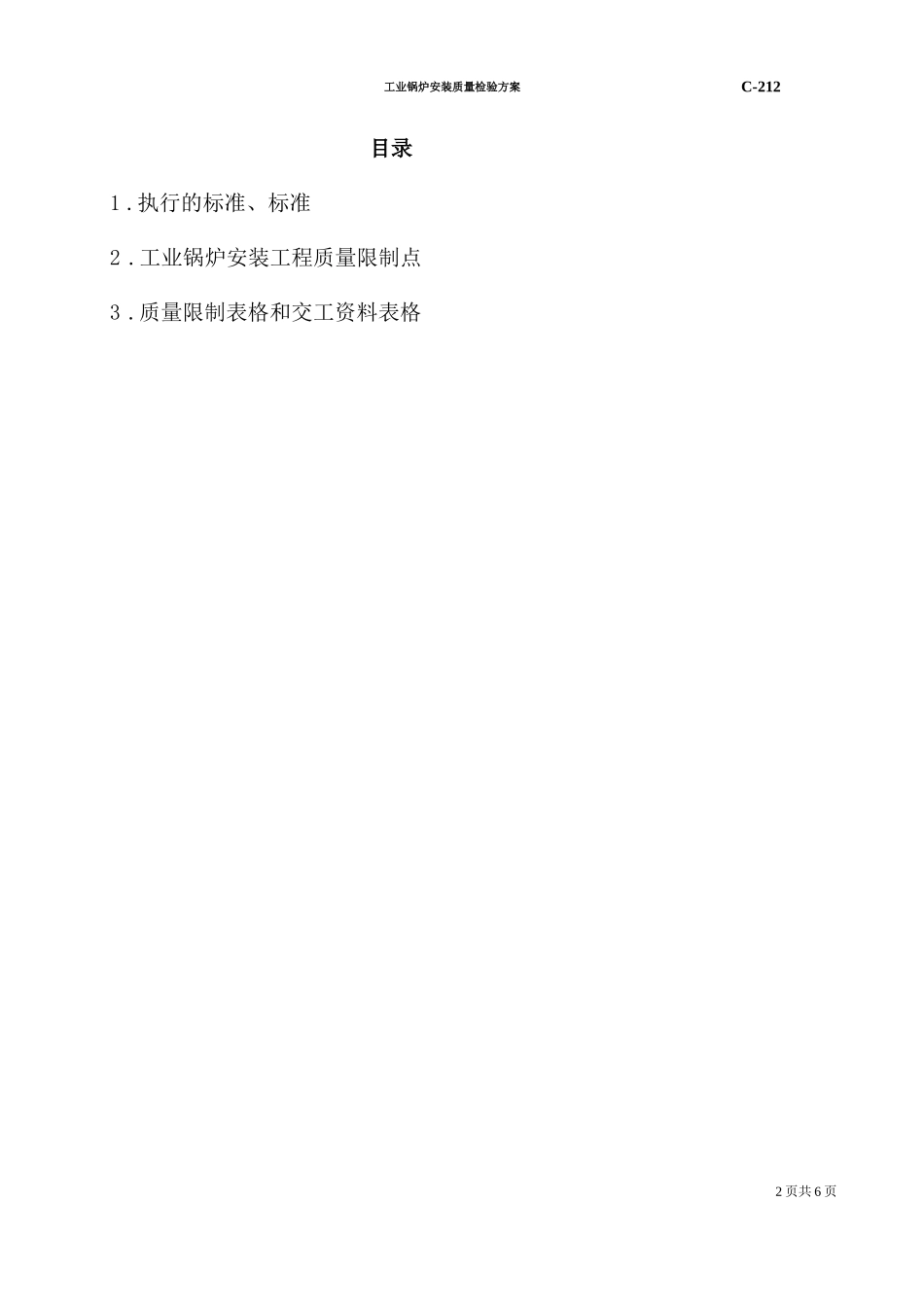

执行的标准、标准2
工业锅炉安装工程质量限制点3
质量限制表格和交工资料表格工业锅炉安装质量检验方案C-2122 页共 6 页1

执行的标准、标准• 监理标准:GB50319—2000
建设工程监理标准
• 交工技术文件规定:SH3503—2001 行业标准
石油化工工程交工技术规定
• 技术标准:GB50273—1998
工业锅炉安装工程施工及验收标准
• 质量评定标准:SH3514—2001
石油化工设备安装工程质量检验评定标准
3 页共 6 页工业锅炉安装质量检验方案C-2122
工业锅炉安装工程质量限制点序号质量限制点限制内容限制方法等 级参加单位施工 /总包商监 理 业主政府部门1工业锅炉安装工程,施工 组织设计,施工方案审查施工人员组织,机具准备, 进度方案网络图编制,建立 质量保证体系,采取的平安 举措,采用的验收交工标准
执行施工组织设计、施 工 方 案 审 批 程 序
审 查 施工质量保证体系
B••GB2工业炉组件,压力附件, 到货开箱检验、验收
核对装箱单中记载的材料, 半成品件,部件,规格,数 量,受压附属设备的规格型 号,合格证 C执行材料检验程序主要 材料、设备检测程序
B••GB3工业锅炉钢柱砼根底的检 查、验收、交接
砼根底的编号,方位,间距 尺寸,标高,外观,予埋件 或预留孔实测检查
执行各专业间移交程序B••GBA4/4炉体钢结构预制;钢结构 予制件安装前检查、 吊装
柱垂直度,梁水平度,柱间 距标高执行主要材料、设备检 测 程 序 GB50273-1998 工业锅炉安装工程施工 及验收标准C•GBA4/5炉侧墙水冷壁预制,焊接, 吊装,主锅筒的吊 装,主锅筒吊装前,临时 主柱先装牢固
找正安装标高,水平度
