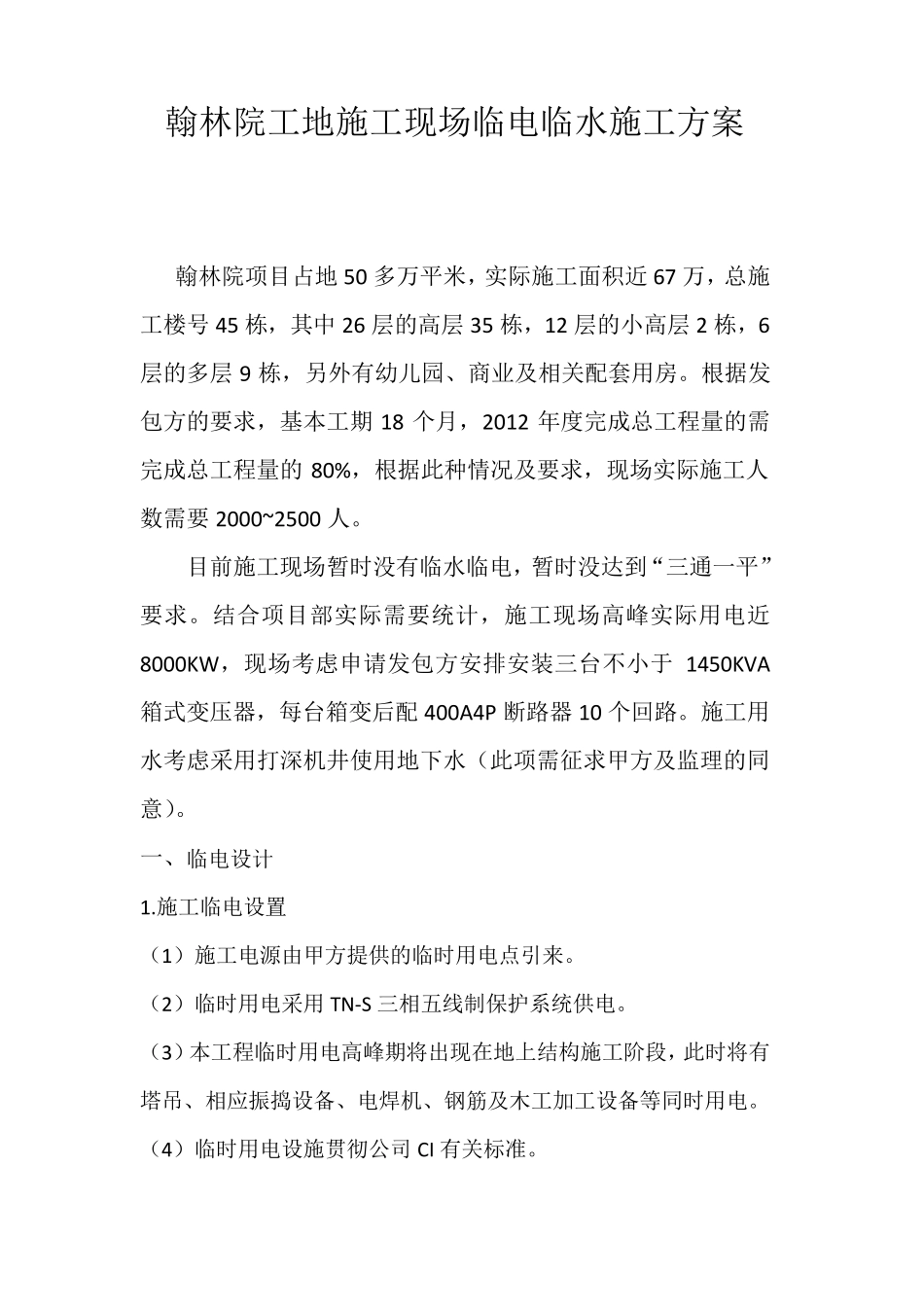

翰林院工地施工现场临电临水施工方案 翰林院项目占地50 多万平米,实际施工面积近67 万,总施工楼号45 栋,其中26 层的高层35 栋,12 层的小高层2 栋,6层的多层9 栋,另外有幼儿园、商业及相关配套用房
根据发包方的要求,基本工期18 个月,2012 年度完成总工程量的需完成总工程量的80%,根据此种情况及要求,现场实际施工人数需要2000~2500 人
目前施工现场暂时没有临水临电,暂时没达到“三通一平”要求
结合项目部实际需要统计,施工现场高峰实际用电近8000KW,现场考虑申请发包方安排安装三台不小于 1450KVA箱式变压器,每台箱变后配400A4P 断路器 10 个回路
施工用水考虑采用打深机井使用地下水(此项需征求甲方及监理的同意)
一、临电设计 1
施工临电设置 (1)施工电源由甲方提供的临时用电点引来
(2)临时用电采用TN-S 三相五线制保护系统供电
(3)本工程临时用电高峰期将出现在地上结构施工阶段,此时将有塔吊、相应振捣设备、电焊机、钢筋及木工加工设备等同时用电
(4)临时用电设施贯彻公司 CI 有关标准
(5)临时用电设施标准按照安徽省阜阳市的有关规定执行
(6)施工现场临电平面布置见:附图-1 3

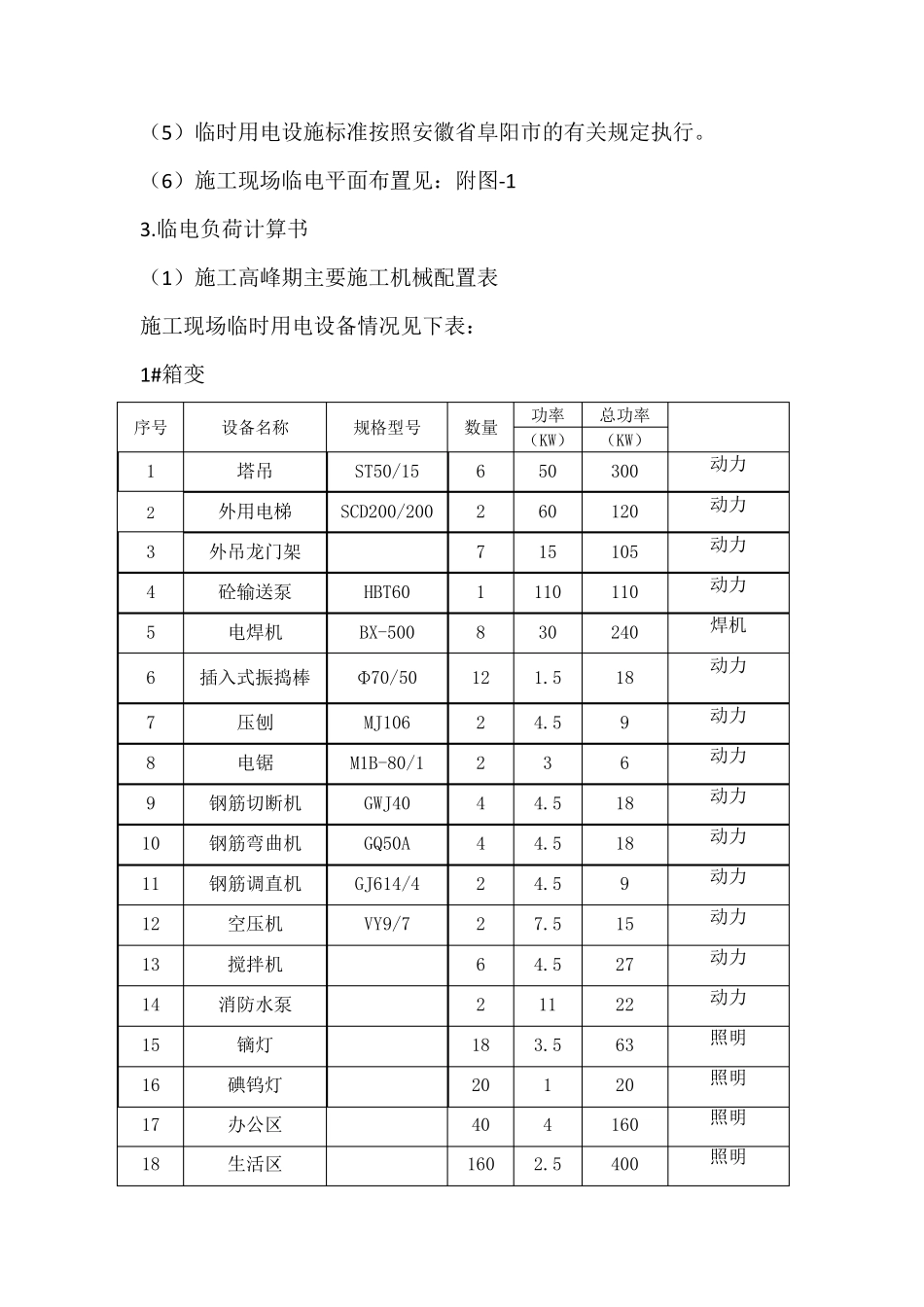

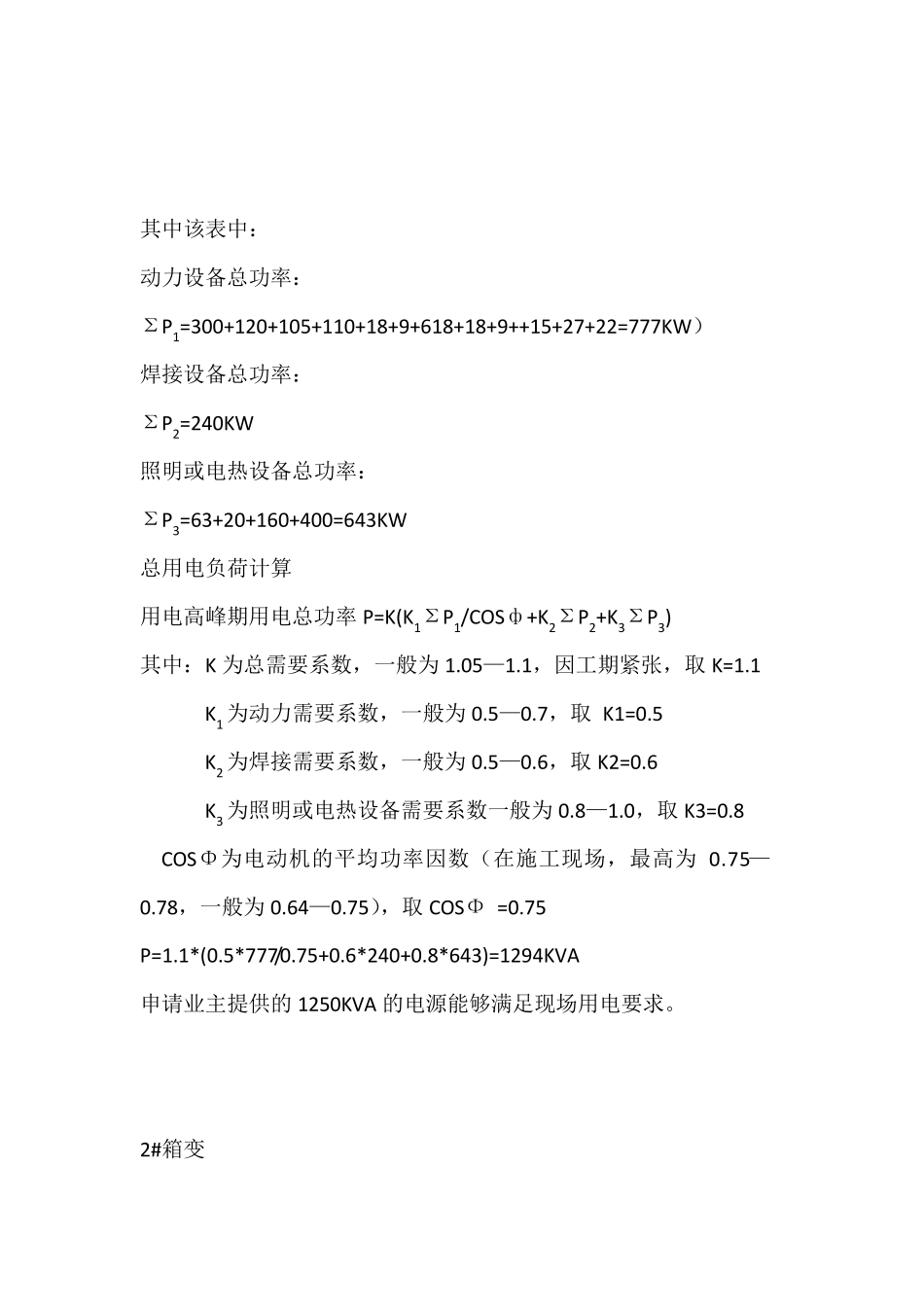

临电负荷计算书 (1)施工高峰期主要施工机械配置表 施工现场临时用电设备情况见下表: 1#箱变 序号 设备名称 规格型号 数量 功率 总功率 (KW) (KW) 1 塔吊 ST50/15 6 50 300 动力 2 外用电梯 SCD200/200 2 60 120 动力 3 外吊龙门架 7 15 105 动力 4 砼输送泵 HBT60 1 110 110 动力 5 电焊机 BX-500 8 30 240 焊机 6 插入式振捣棒 Φ 70/50 12 1
5 18 动力 7 压刨 MJ106 2 4
5 9 动力 8 电锯 M1B-
