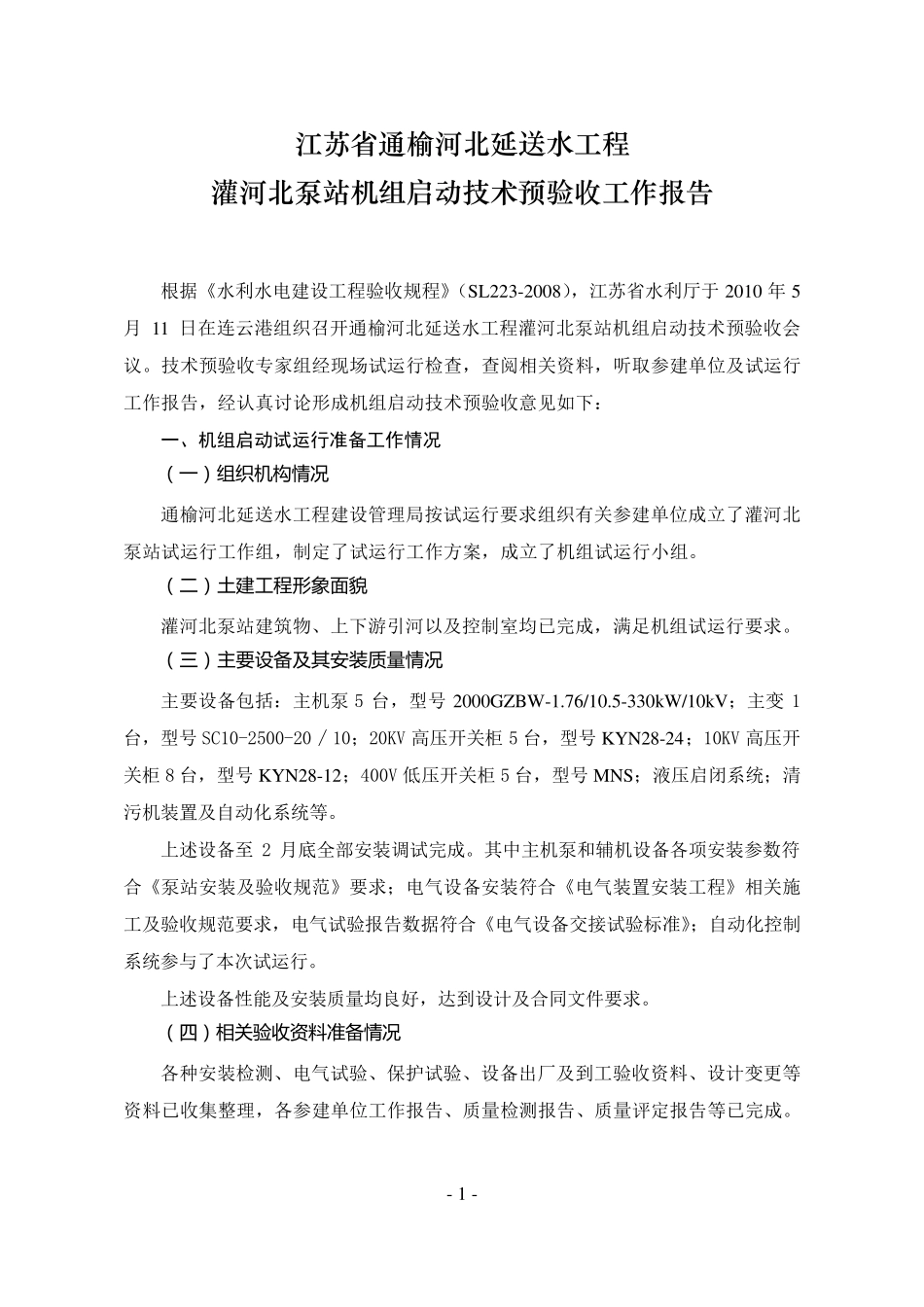

江苏省通榆河北延送水工程 灌 河 北 泵 站 机 组 启 动 技 术 预 验 收 工 作 报 告 江 苏 省 通 榆 河 北 延 送 水 工 程 灌 河 北 泵 站 机 组 启 动 技 术 预 验 收 委 员 会 二 ○一○年五月十一日 - 1 - 江 苏 省 通 榆 河 北 延 送 水 工 程 灌 河 北 泵 站 机 组 启 动 技 术 预 验 收 工 作 报 告 根据《水利水电建设工程验收规程》(SL223-2008),江苏省水利厅于2010 年5月11 日在连云港组织召开通榆河北延送水工程灌河北泵站机组启动技术预验收会议
技术预验收专家组经现场试运行检查,查阅相关资料,听取参建单位及试运行工作报告,经认真讨论形成机组启动技术预验收意见如下: 一、机组启动试运行准备工作情况 ( 一)组织机构情况 通榆河北延送水工程建设管理局按试运行要求组织有关参建单位成立了灌河北泵站试运行工作组,制定了试运行工作方案,成立了机组试运行小组
( 二)土建工程形象面貌 灌河北泵站建筑物、上下游引河以及控制室均已完成,满足机组试运行要求
( 三)主要设备及其安装质量情况 主要设备包括:主机泵5 台,型号2000GZBW-1
5-330kW/10kV;主变1台,型号SC10-2500-20∕10;20KV 高压开关柜 5 台,型号KYN28-24;10KV 高压开关柜 8 台,型号KYN28-12;400V 低压开关柜 5 台,型号MNS;液压启闭系统;清污机装置及自动化系统等
上述设备至2 月底全部安装调试完成
其中主机泵和辅机设备各项安装参数符合《泵站安装及验收规范》要求;电气设备安装符合《电气装置安装工程》相关施工及验收规范要求,电气试验报告数据符合《电气设备交接试验标 准 》;自动化控制系统参与 了本 次 试运行
上述设备性 能 及安装质 量 均良 好 ,达 到 设
