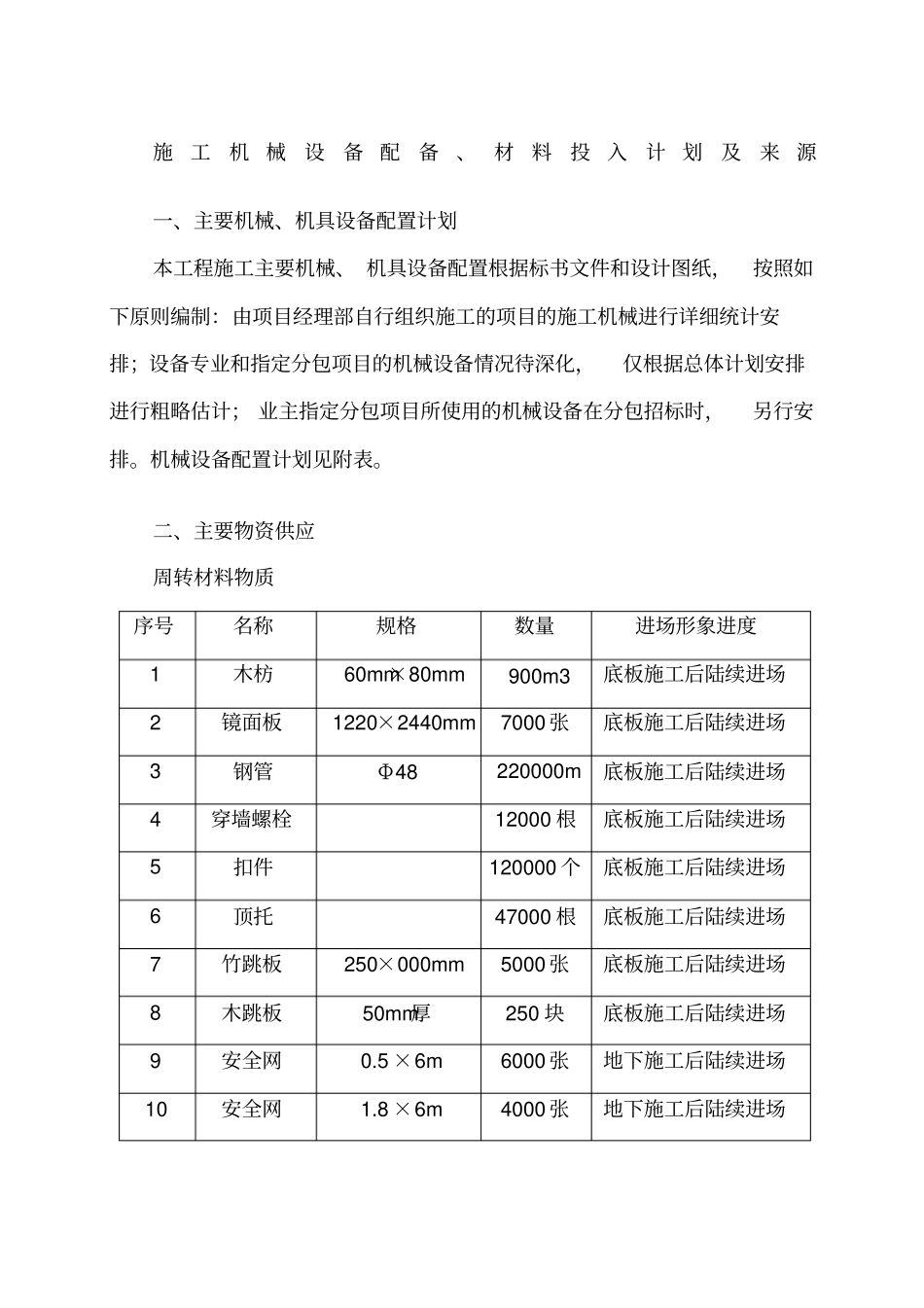

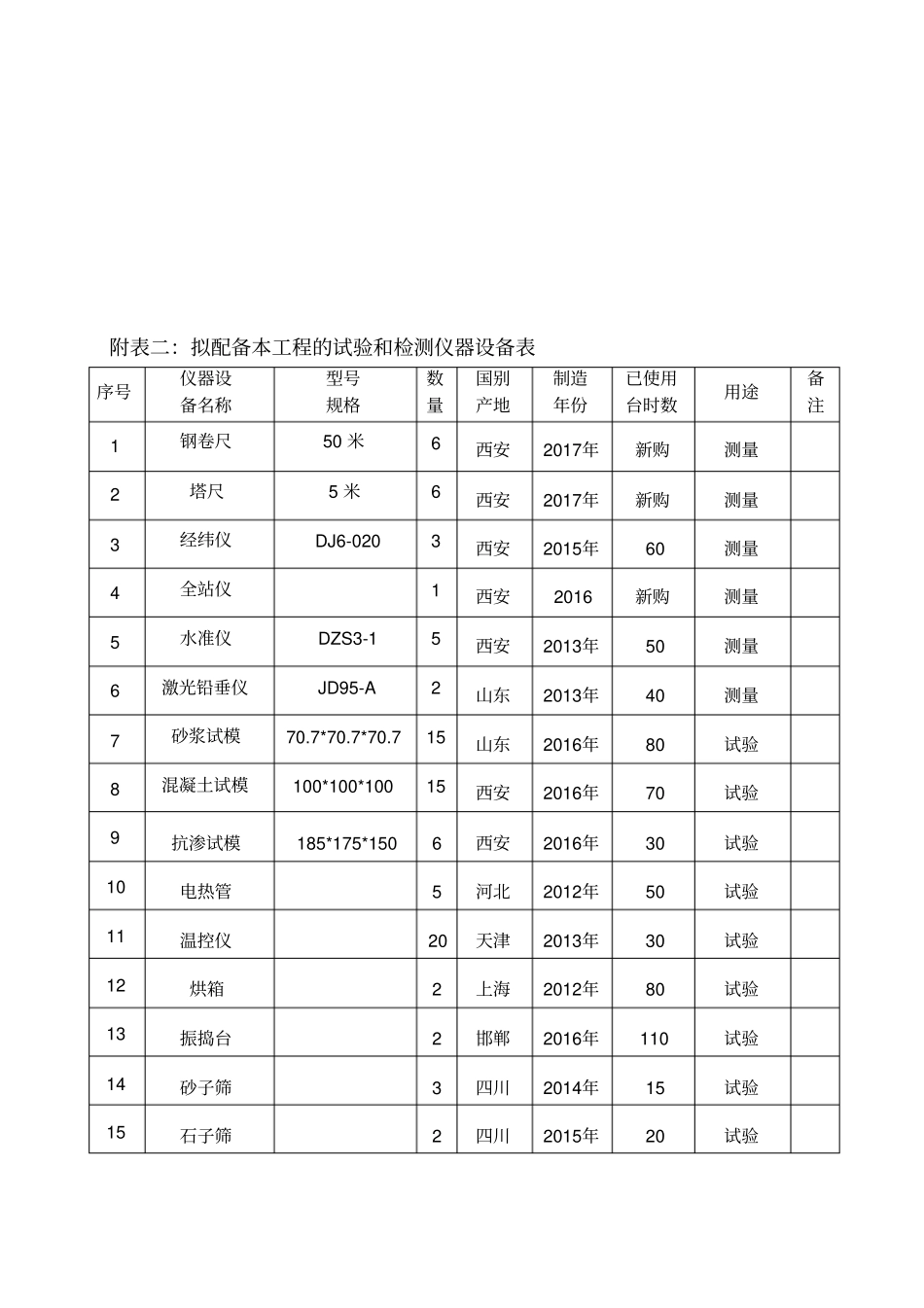

施工机械设备配备、材料投入计划及来源一、主要机械、机具设备配置计划本工程施工主要机械、 机具设备配置根据标书文件和设计图纸,按照如下原则编制:由项目经理部自行组织施工的项目的施工机械进行详细统计安排;设备专业和指定分包项目的机械设备情况待深化,仅根据总体计划安排进行粗略估计; 业主指定分包项目所使用的机械设备在分包招标时,另行安排。机械设备配置计划见附表。二、主要物资供应周转材料物质序号名称规格数量进场形象进度1 木枋60mm×80mm 900m3 底板施工后陆续进场2 镜面板1220×2440mm 7000 张底板施工后陆续进场3 钢管Φ48 220000m 底板施工后陆续进场4 穿墙螺栓12000 根底板施工后陆续进场5 扣件120000 个底板施工后陆续进场6 顶托47000 根底板施工后陆续进场7 竹跳板250×000mm 5000 张底板施工后陆续进场8 木跳板50mm厚250 块底板施工后陆续进场9 安全网0.5 ×6m 6000 张地下施工后陆续进场10 安全网1.8 ×6m 4000 张地下施工后陆续进场附表一:拟投入本工程的主要施工设备表序号设备名称规格型号数量国别产地制作年份额定功率( KW)生产能力用于施工部位备注1 塔吊 QTZ60TC56136 台湖南2015 年40KW 60m 主体结构2 物料提升机SC/2006 台河北2016 年55KW 2T 主体结构3 汽车泵42 米臂待定日本2013 年42M 主体结构4 插入式振捣器ZX3015 个陕西2016 年3KW 好主体结构5 插入式振捣器ZN5015 个陕西2016 年3KW 好主体结构6 钢筋弯曲机WJ40-18 台湖南2012 年4KW 好主体结构7 电焊机BX1-300 4 台广西2013 年10KW 好主体结构8 电焊机BX-5008 台河南2012 年12KW 好安装9 钢筋切断机GQ40A4 台河南2014 年3.5KW 好主体结构10 钢筋调直机GT4-14 4 台西安2010 年4KW 好主体结构11 直螺纹丝扣机TS16~324 台西安2012 年3KW 好基础12 直螺纹套丝机GTS-502 台四川2013 年4KW 好基础13 木工电刨M1B-80/11 台四川2014 年2.5KW 好主体结构14 电刨BM5031 台西安2013 年2KW 好主体结构15 木工电锯MJ12005 3 台2010 年2KW 好主体结构16 蛙式打夯机WH-2016 台山西2011 年1.5KW 好基础 / 结构17 消防水泵IS50-32-250 20 台2015 年1KW 好基础 / 结构附表二:拟配备本工程的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1 钢卷尺50 米6 西安2017年新购测量2 塔尺5 米6 西安2017...
