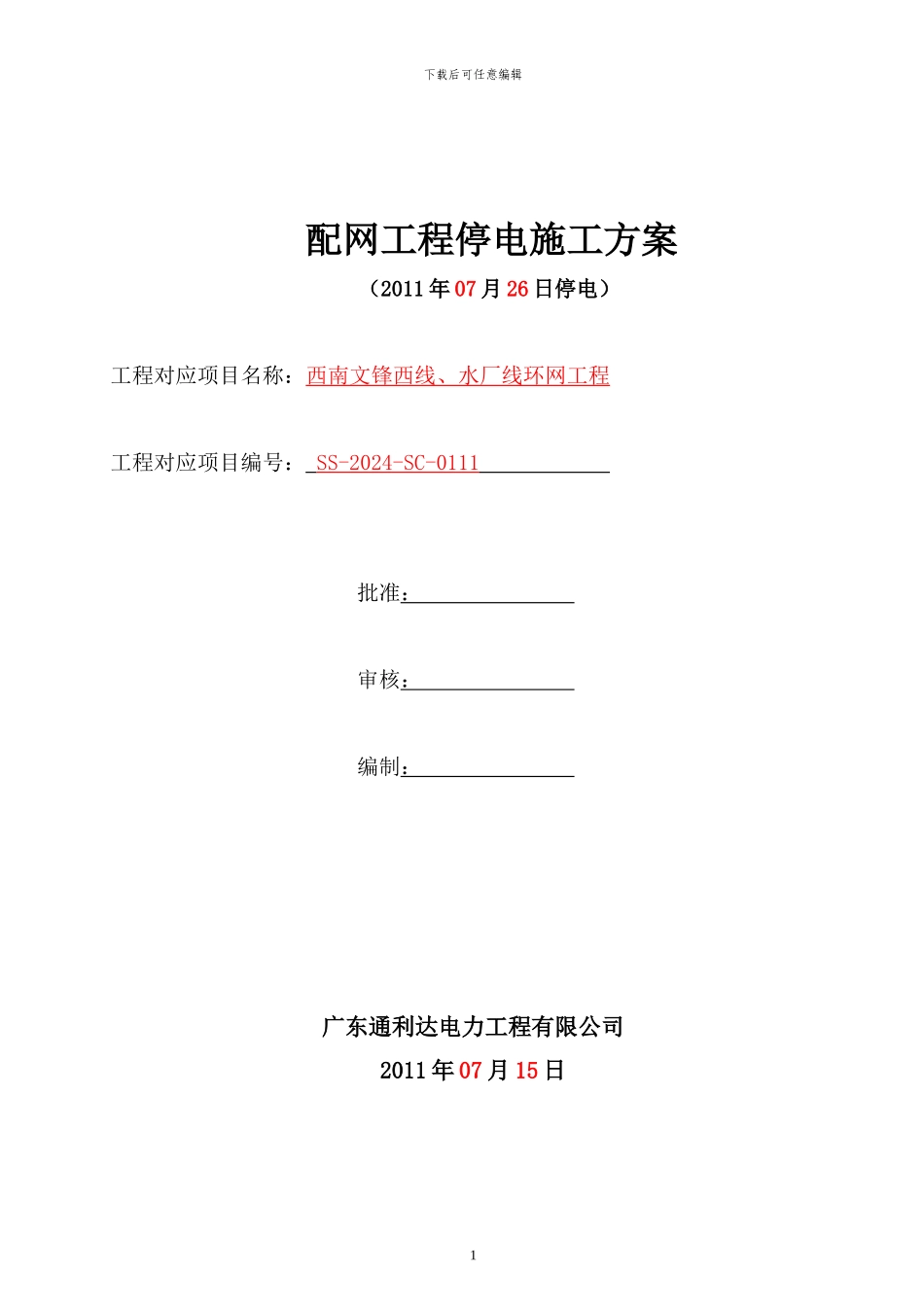

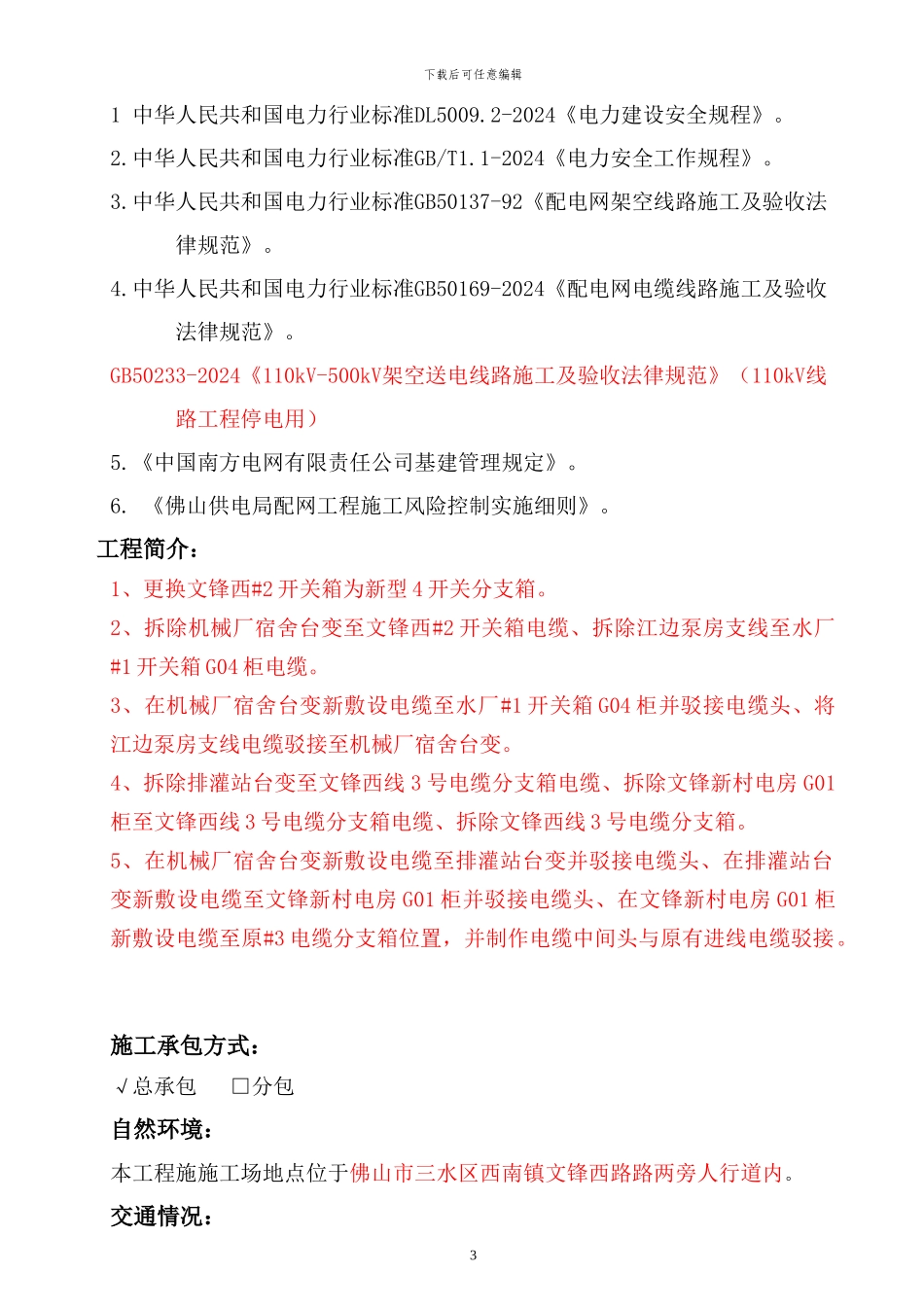

下载后可任意编辑 配网工程停电施工方案(2011 年 07 月 26 日停电)工程对应项目名称:西南文锋西线、水厂线环网工程工程对应项目编号: SS-2024-SC-0111 批准: 审核: 编制: 广东通利达电力工程有限公司2011 年 07 月 15 日1下载后可任意编辑目 录一、 工程概述:二、风险评估及控制措施:三、施工现场组织机构四、主要项目负责人及部门职责五、施工工器具配置六、施工保证措施七、施工方法及进度计划八、应急处理措施:九、安全及文明施工注意事项: 一、工程概述:编制依据: 2下载后可任意编辑1 中华人民共和国电力行业标准DL5009
2-2024《电力建设安全规程》
中华人民共和国电力行业标准GB/T1
1-2024《电力安全工作规程》
中华人民共和国电力行业标准GB50137-92《配电网架空线路施工及验收法律规范》
中华人民共和国电力行业标准GB50169-2024《配电网电缆线路施工及验收法律规范》
GB50233-2024《110kV-500kV架空送电线路施工及验收法律规范》(110kV线路工程停电用)5
《中国南方电网有限责任公司基建管理规定》
《佛山供电局配网工程施工风险控制实施细则》
工程简介:1、更换文锋西#2 开关箱为新型 4 开关分支箱
2、拆除机械厂宿舍台变至文锋西#2 开关箱电缆、拆除江边泵房支线至水厂#1 开关箱 G04 柜电缆
3、在机械厂宿舍台变新敷设电缆至水厂#1 开关箱 G04 柜并驳接电缆头、将江边泵房支线电缆驳接至机械厂宿舍台变
4、拆除排灌站台变至文锋西线 3 号电缆分支箱电缆、拆除文锋新村电房 G01柜至文锋西线 3 号电缆分支箱电缆、拆除文锋西线 3 号电缆分支箱
5、在机械厂宿舍台变新敷设电缆至排灌站台变并驳接电缆头、在排灌站台变新敷设电缆至文锋新村电房 G01 柜并驳接电缆头、在文锋新
