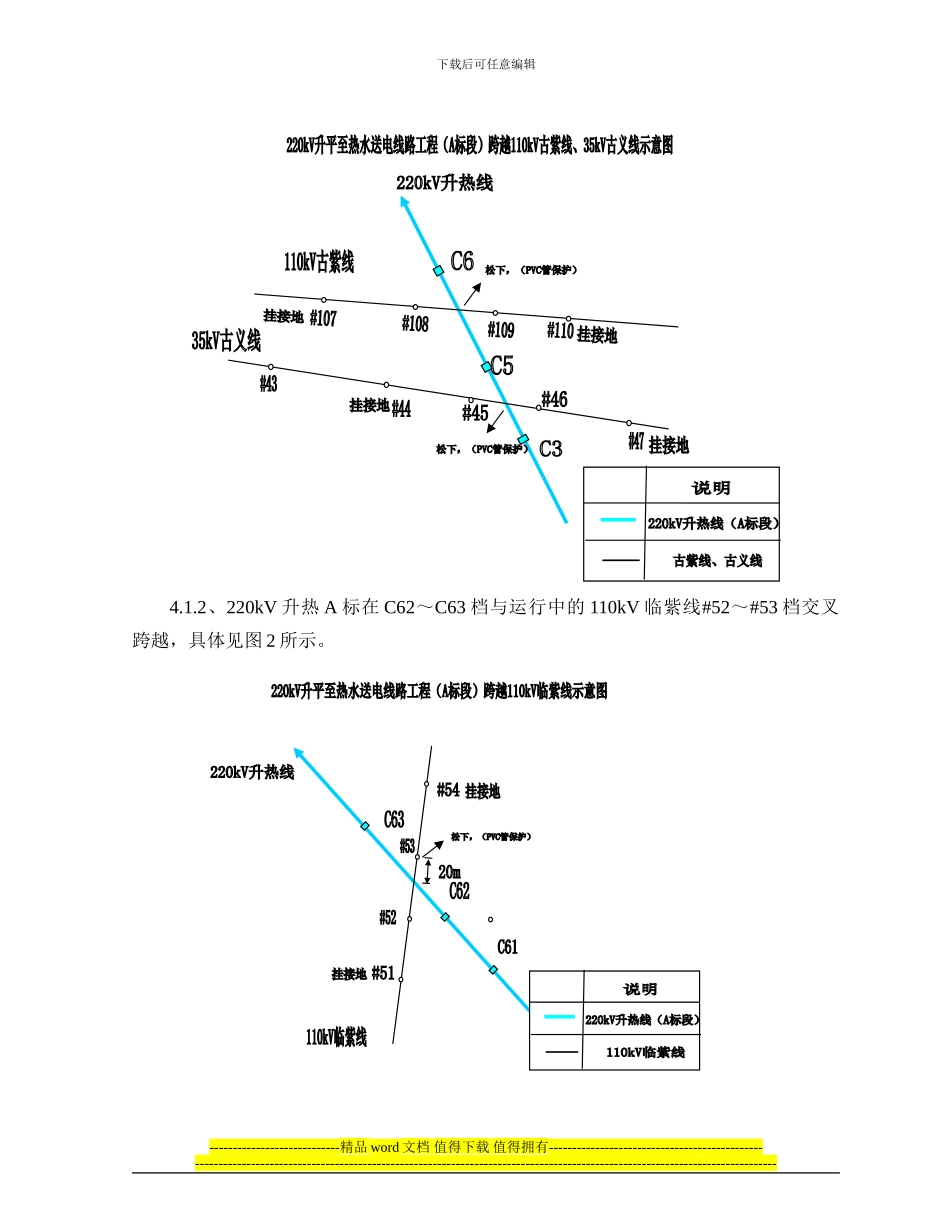

目 录一 、 工 程 简 述 ---------------------------------------------1二、施工过程及概况 --------------------------------------1三、施工任务详细清单 -------------------------------------3四 、 计 划 停 电 时 间 -----------------------------------------4五、施工车辆及人力投入-----------------------------------4六、施工现场组织机构 -------------------------------------4七、停电施工前的准备工作--------------------------------5八 、 施 工 方 案 ---------------------------------------------5九、跨越架线施工安全措施-------------------------------6十 、 施 工 注 意 事 项 ----------------------------------------8十一、施工危险源辨析及预防措施----------------------------9附表:施工主要工器具、材料明细表一、工程简述220kV 升平至热水送电线路工程从升平站 220kV 出线构架起,至热水站 220kV 进线构架止
我标段施工从升平站出线构架起~C67 止,全长 24
745km,新建铁塔 53 基,其中直线塔 41 基,耐张塔 12 基;实行双回路同塔架设

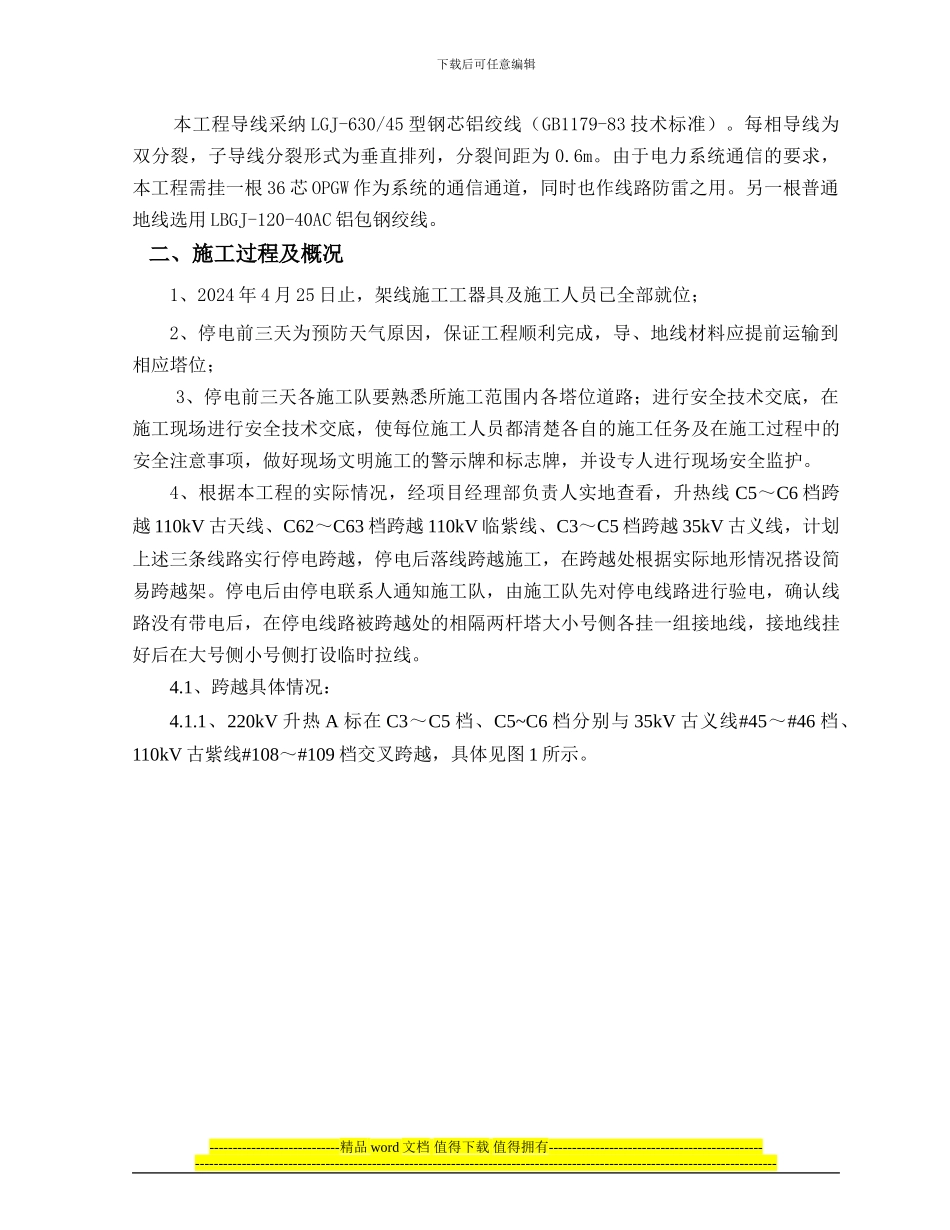

下载后可任意编辑本工程导线采纳 LGJ-630/45 型钢芯铝绞线(GB1179-83 技术标准)
每相导线为双分裂,子导线分裂形式为垂直排列,分裂间距为 0
由于电力系统通信的
