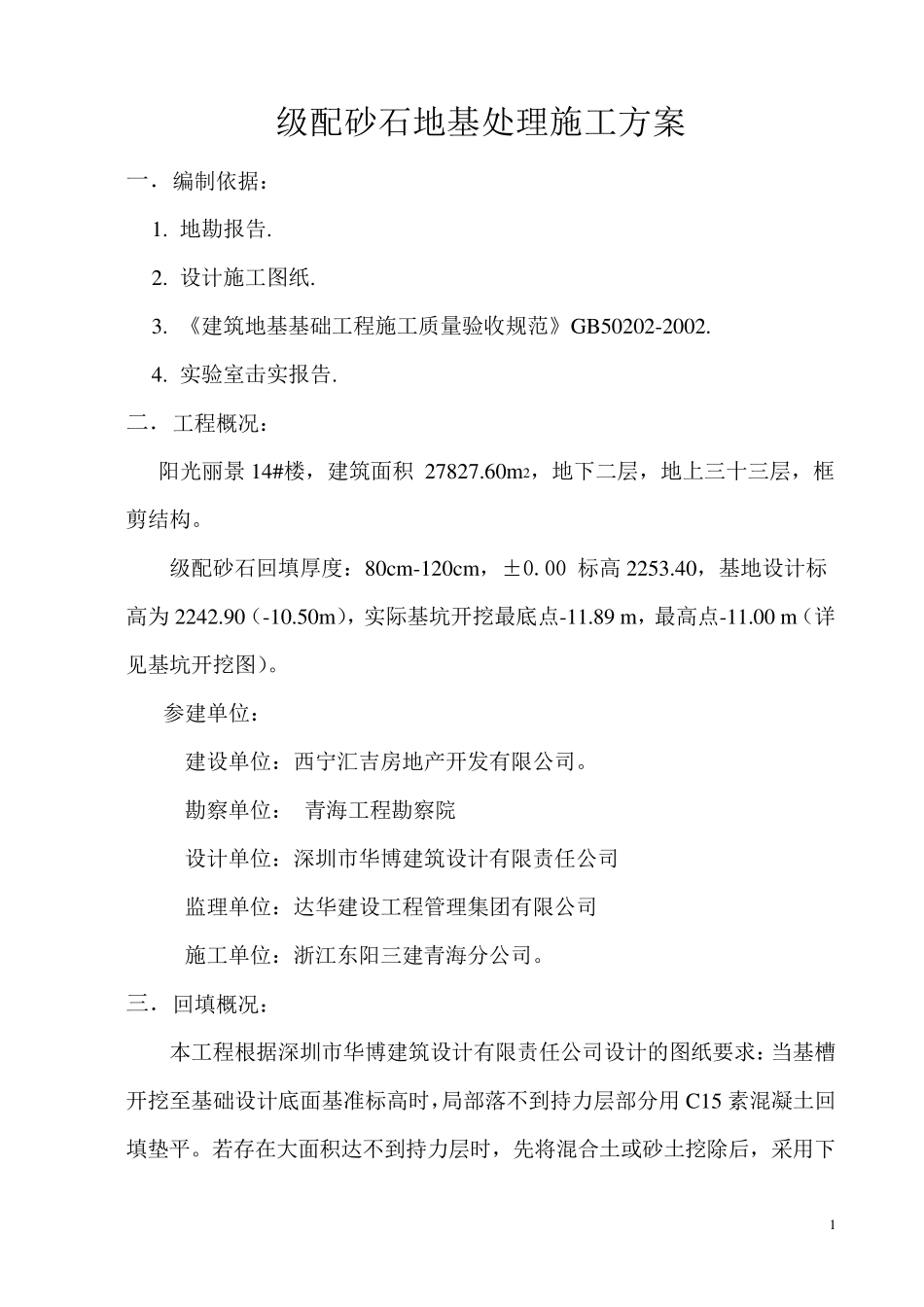

1 级配砂石地基处理施工方案 一.编制依据: 1. 地勘报告. 2. 设计施工图纸. 3. 《建筑地基基础工程施工质量验收规范》GB50202-2002. 4. 实验室击实报告. 二.工程概况: 阳光丽景14#楼,建筑面积 27827.60m 2,地下二层,地上三十三层,框剪结构。 级配砂石回填厚度:80cm -120cm ,±0.00 标高 2253.40,基地设计标高为 2242.90(-10.50m ),实际基坑开挖最底点-11.89 m ,最高点-11.00 m(详见基坑开挖图)。 参建单位: 建设单位:西宁汇吉房地产开发有限公司。 勘察单位: 青海工程勘察院 设计单位:深圳市华博建筑设计有限责任公司 监理单位:达华建设工程管理集团有限公司 施工单位:浙江东阳三建青海分公司。 三.回填概况: 本工程根据深圳市华博建筑设计有限责任公司设计的图纸要求:当基槽开挖至基础设计底面基准标高时,局部落不到持力层部分用 C15 素混凝土回填垫平。若存在大面积达不到持力层时,先将混合土或砂土挖除后,采用下 2 述方法进行处理: a:基槽开挖至持力层后,要求施工单位和地质勘察单位按1.50×1.50 间距进行钎探,并做好钎探记录,无异常现象后,用大型振动压路机碾压至密实,经过检测后,要求必须整个基坑均匀且达到坚实程度,再在其上开始回填级配砂石垫层; b 换填垫层材料:级配砂石﹢石灰﹢水泥(其中体积配合比为 1:0.15:0.1)﹢水(要求洒水至潮湿程度); c、要求:1、铺筑砂石层需分层回填,必须按每层铺设 200~300mm 厚度,分层厚度可用样桩控制,必须采用大型振动压路机分层碾压形成坚实的硬壳,压实系数不小于 0.97; 2、砂和砂石地基地面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意(夯)实。施工应按先深后浅的顺序进行。 3、碾压:碾压的遍数,由现场试验确定。采用压路机往复碾压,一般碾压不小于 10 遍,其轮距搭接不小于 50 ㎝。边缘和转角处应用人工或蛙式打夯机补夯密实。 4、垫层应逐层按规范要求进行取样检测,垫层地基施工完成后,应在垫层上做载荷试验,并钻芯取样,检验换填地基垫层质量,要求处理后地基承载力特征值不小于 495kpa。 5、载荷试验应提供抗剪强度指标,变形参数指标,试验值经设计单位复核,满足设计要求后,方可进行基础工程施工。 四.施工准备: 1. 回填前应组织有关单位共同验槽、包括轴线尺寸、基地开挖地质情况 3 及钎探情况、基底标高等。在地基处理前办理隐蔽工程验...
