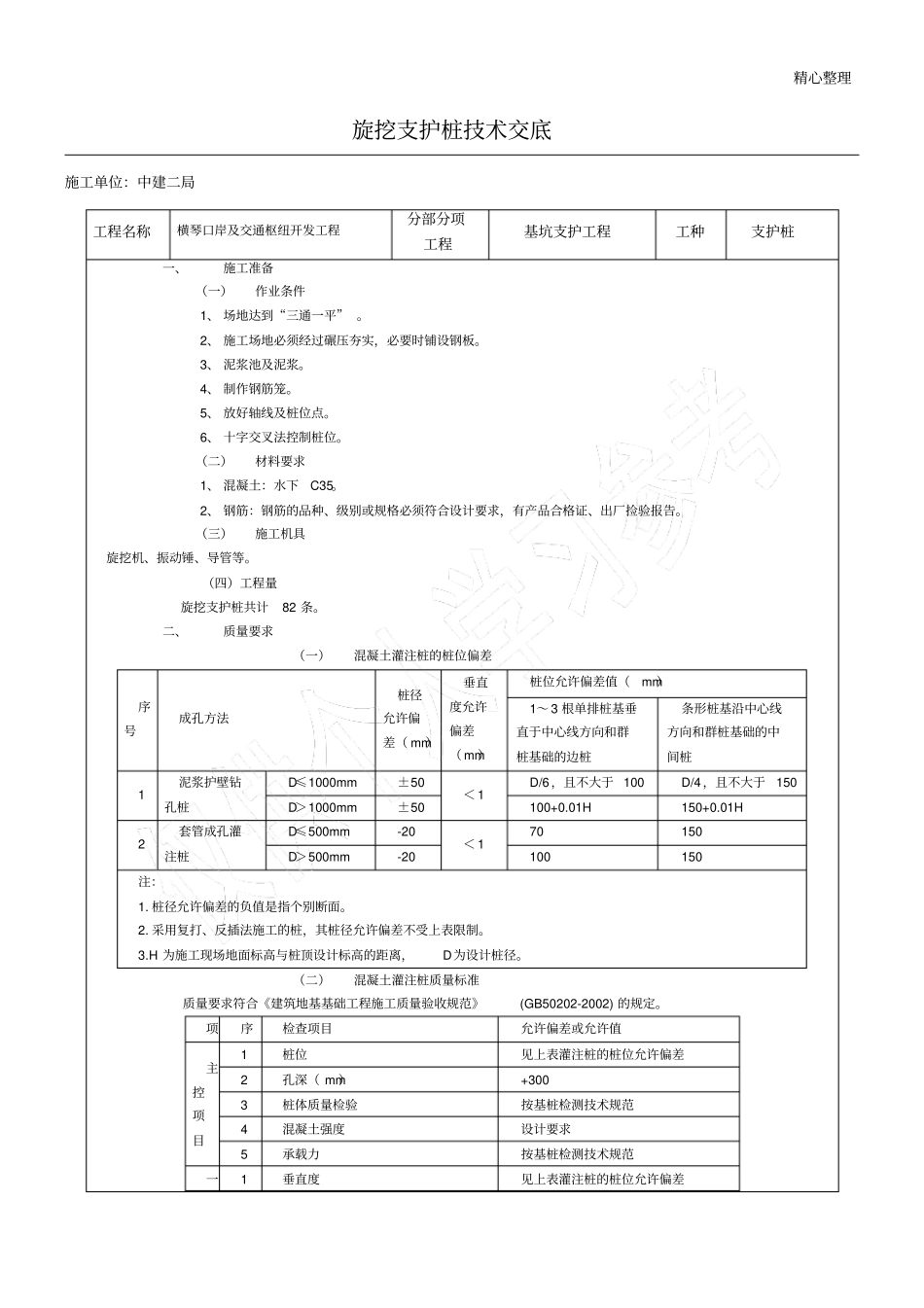

精心整理旋挖支护桩技术交底施工单位:中建二局工程名称横琴口岸及交通枢纽开发工程分部分项工程基坑支护工程工种支护桩一、施工准备(一)作业条件1、 场地达到“三通一平” 。2、 施工场地必须经过碾压夯实,必要时铺设钢板。3、 泥浆池及泥浆。4、 制作钢筋笼。5、 放好轴线及桩位点。6、 十字交叉法控制桩位。(二)材料要求1、 混凝土:水下C35。2、 钢筋:钢筋的品种、级别或规格必须符合设计要求,有产品合格证、出厂捡验报告。(三)施工机具旋挖机、振动锤、导管等。(四)工程量旋挖支护桩共计82 条。二、质量要求(一)混凝土灌注桩的桩位偏差序号成孔方法桩径允许偏差( mm)垂直度允许偏差( mm)桩位允许偏差值(mm)1~ 3 根单排桩基垂直于中心线方向和群桩基础的边桩条形桩基沿中心线方向和群桩基础的中间桩1 泥浆护壁钻孔桩D≤1000mm ±50 < 1 D/6,且不大于 100 D/4,且不大于150 D>1000mm ±50 100+0.01H 150+0.01H 2 套管成孔灌注桩D≤500mm -20 < 1 70 150 D>500mm -20 100 150 注:1. 桩径允许偏差的负值是指个别断面。2. 采用复打、反插法施工的桩,其桩径允许偏差不受上表限制。3.H 为施工现场地面标高与桩顶设计标高的距离,D为设计桩径。(二)混凝土灌注桩质量标准质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2002) 的规定。项序检查项目允许偏差或允许值主控项目1 桩位见上表灌注桩的桩位允许偏差2 孔深( mm)+300 3 桩体质量检验按基桩检测技术规范4 混凝土强度设计要求5 承载力按基桩检测技术规范一1 垂直度见上表灌注桩的桩位允许偏差精心整理2 般项目2 桩径见上表灌注桩的桩位允许偏差3 泥浆比重(粘土或砂性土中)1.15 ~1.20 4 泥浆面标高(高于地下水位)( m)0.5 ~ 1.0 5 沉渣厚度:端承桩(mm)摩擦桩( mm)≤100 ≤200 6 混凝土坍落度:水下灌注(mm)干施工( mm)180~ 220 70~ 100 7 钢筋笼安装深度(mm)±100 8 混凝土充盈系数>1 9 桩顶标高( mm)+30,-50 三、工艺流程十字交叉法控制桩位→振动锤下放长护筒到设定深度→旋挖机就位→钻孔→注泥浆→继续钻孔→排渣→第一次清孔→吊放钢筋笼→二次清孔→浇筑混凝土→拔出导管→拔出长护筒→移机下一桩位(一)泥浆的制备和处理1、 泥浆制备要选用高塑性粘土或膨润土。拌制泥浆要根据施工机械、工艺及穿越土层进行配合比设计。2、 泥浆护壁要...
