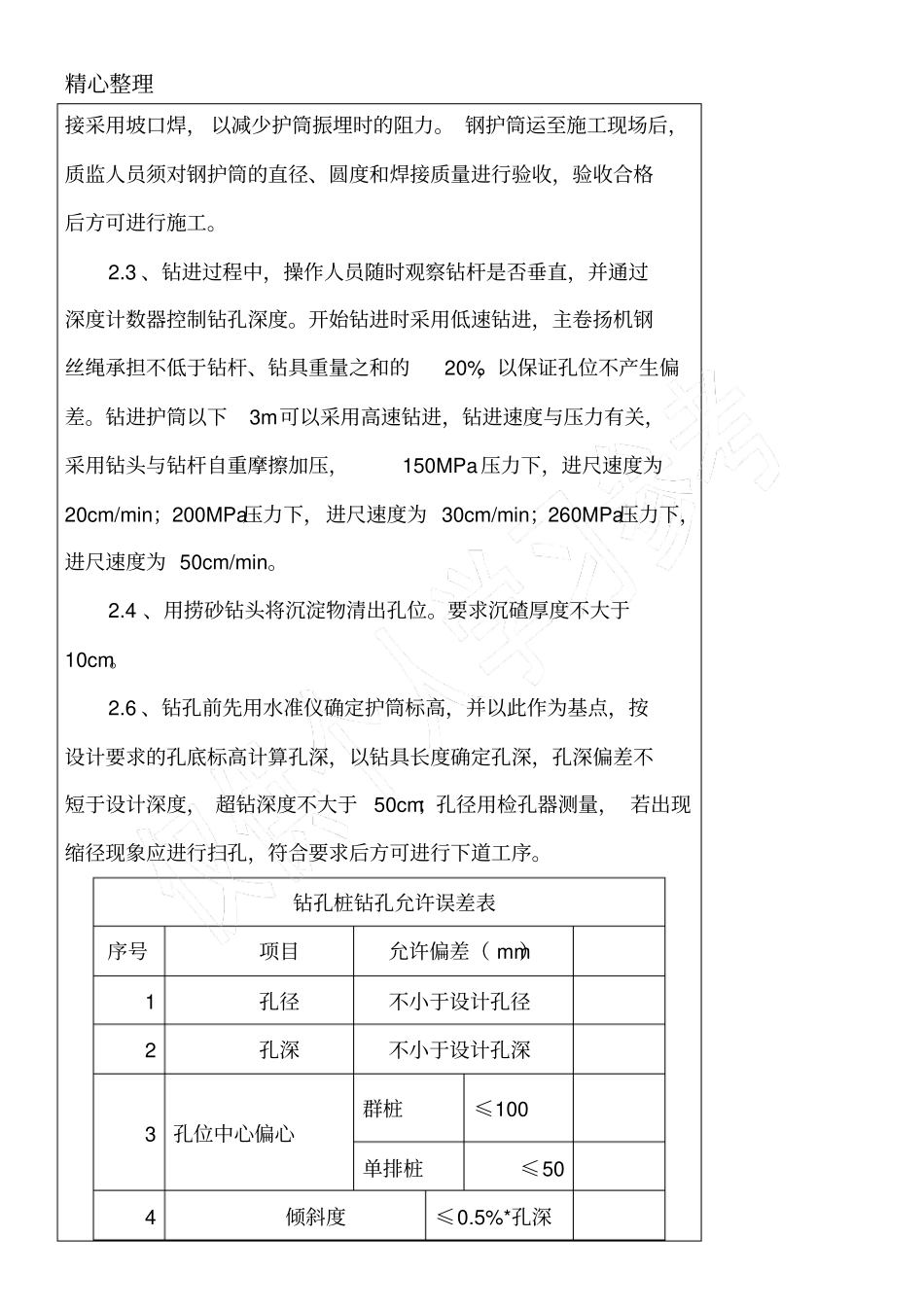

精心整理技术交底工程名称巴中滨河世纪城建设单位巴中市长林瑞投资有限公司监理单位成都交大建筑工程监理有限公司施工单位重庆市合川四建筑工程有限公司交底部位13、14#楼旋挖桩交底日期2014 年 7 月 8 日交底人签字接交人签字交底内容:一、施工工艺:施工准备 →桩孔定位测量放线→旋挖钻机就位钻孔→下钢护筒→继续钻孔 →旋挖清理桩底虚土 →成孔后对桩孔直径、深度、桩中心线等进行全面检查验收二、旋挖钻机挖孔:2.1 、场地平整及钻机就位,液压多功能旋挖钻机就位时与平面最大倾角不超过4° ,现场地面钻机平台处必需碾压密实。进行桩位放样,将钻机行驶到要施工的孔位,调整桅杆角度,操作卷扬机,将钻头中心与钻孔中心对准,并放入孔内,调整钻机垂直度参数,使钻杆垂直, 同时稍微提升钻具, 确保钻头环刀自由浮动孔内。2.2 、需护筒的上口应高出地面200mm,埋好后,周围应用粘土分层回填夯实,钢护筒埋置深度以能隔开坍塌泥沙地层为主要原则。具体埋置深度, 且有安全系数, 根据泥沙土至中风化泥岩层处,施工情况等通过计算确定,确保清底人员安全。钢护筒分节加工直径大于砼桩径 200mm,顶部和底部各 1m范围作加强箍。 每节护筒连精心整理接采用坡口焊, 以减少护筒振埋时的阻力。 钢护筒运至施工现场后,质监人员须对钢护筒的直径、圆度和焊接质量进行验收,验收合格后方可进行施工。2.3 、钻进过程中,操作人员随时观察钻杆是否垂直,并通过深度计数器控制钻孔深度。开始钻进时采用低速钻进,主卷扬机钢丝绳承担不低于钻杆、钻具重量之和的20%,以保证孔位不产生偏差。钻进护筒以下3m可以采用高速钻进,钻进速度与压力有关,采用钻头与钻杆自重摩擦加压,150MPa压力下,进尺速度为20cm/min;200MPa压力下,进尺速度为 30cm/min;260MPa压力下,进尺速度为 50cm/min。2.4 、用捞砂钻头将沉淀物清出孔位。要求沉碴厚度不大于10cm。2.6 、钻孔前先用水准仪确定护筒标高,并以此作为基点,按设计要求的孔底标高计算孔深,以钻具长度确定孔深,孔深偏差不短于设计深度, 超钻深度不大于50cm;孔径用检孔器测量, 若出现缩径现象应进行扫孔,符合要求后方可进行下道工序。钻孔桩钻孔允许误差表序号项目允许偏差( mm)1 孔径不小于设计孔径2 孔深不小于设计孔深3 孔位中心偏心群桩≤100 单排桩≤50 4 倾斜度≤0.5%*孔深精心整理5 浇筑混凝土前桩底沉碴厚度≤100 2.7 、严格执行《旋挖桩施工方案》及...
