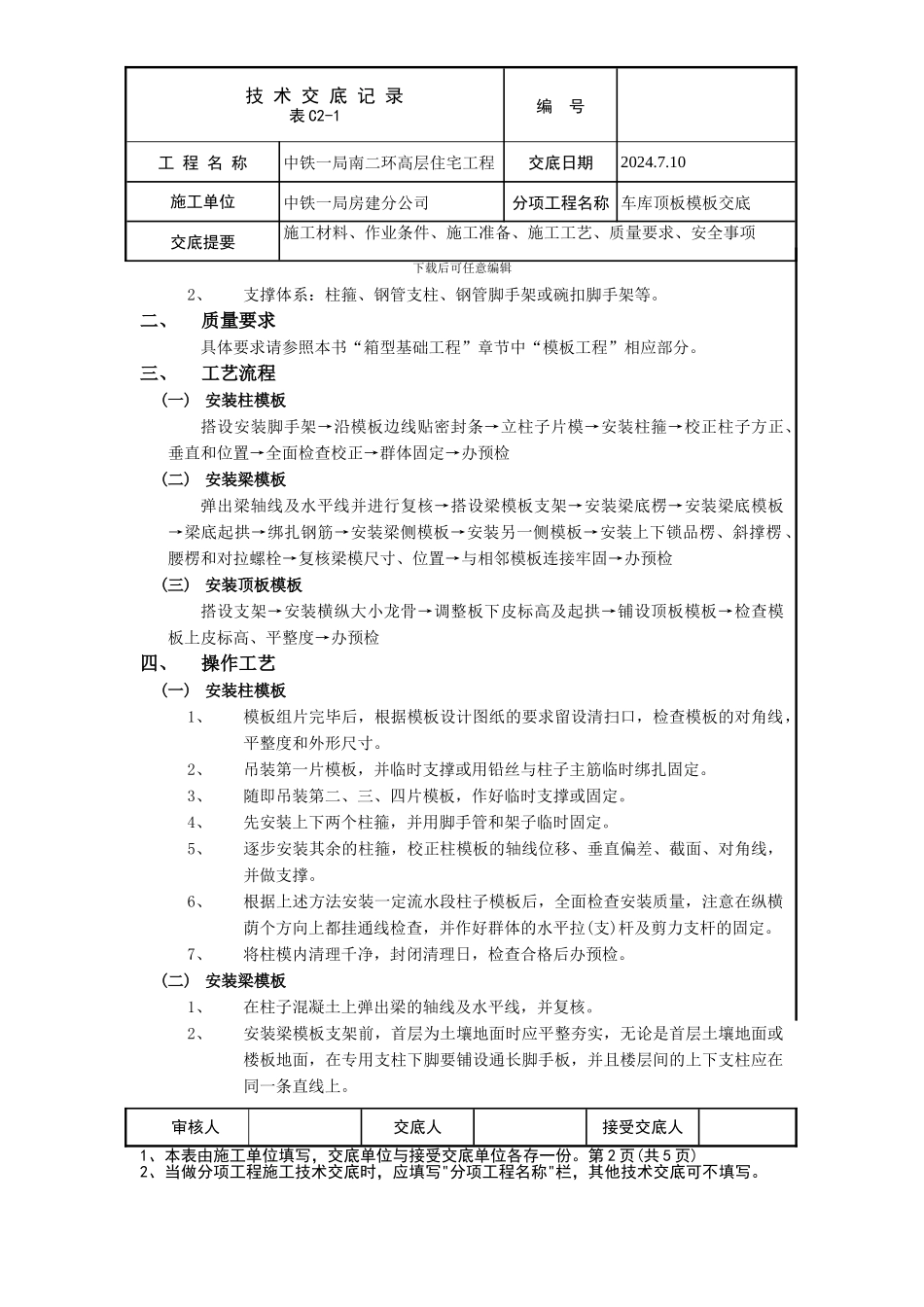

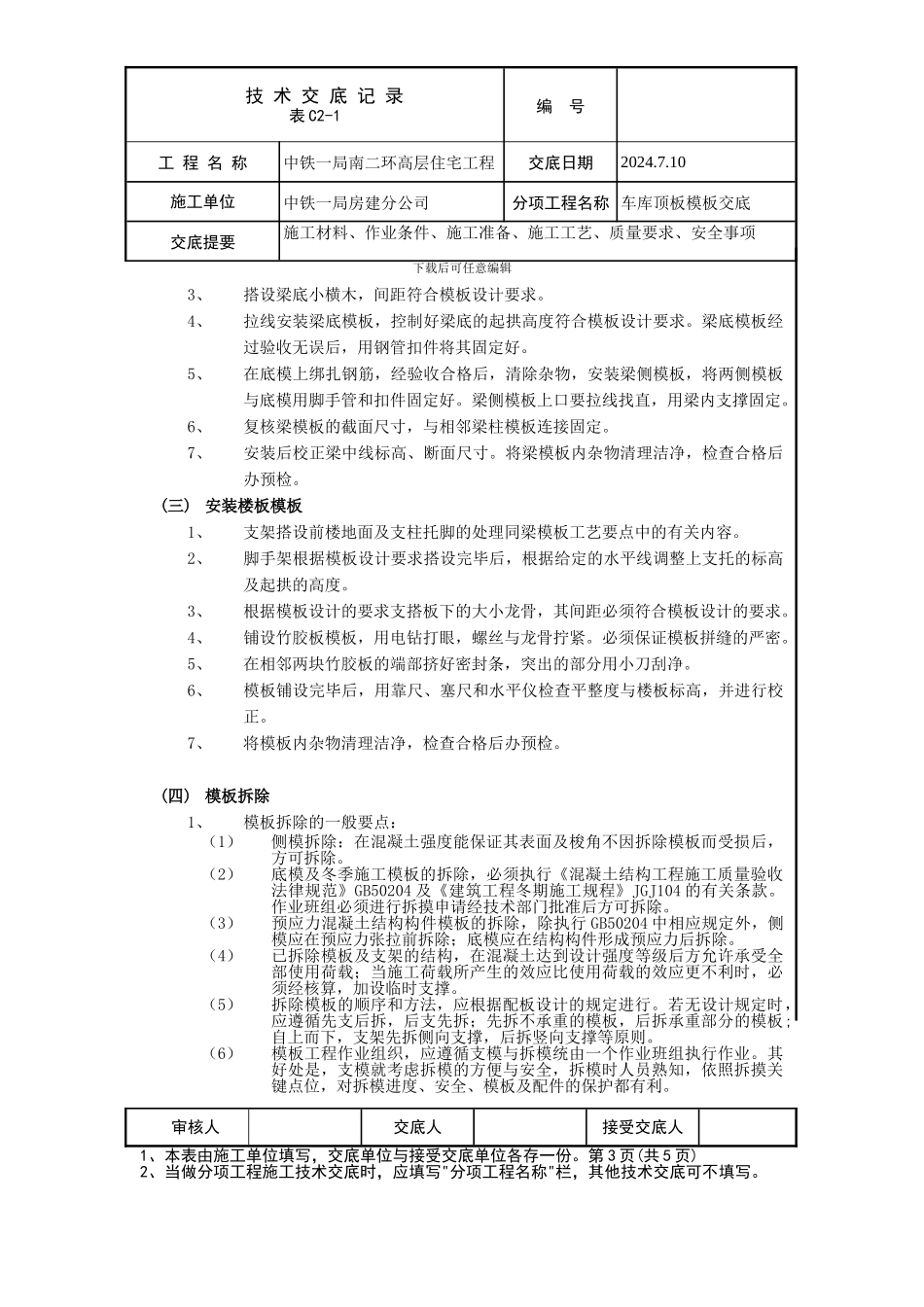

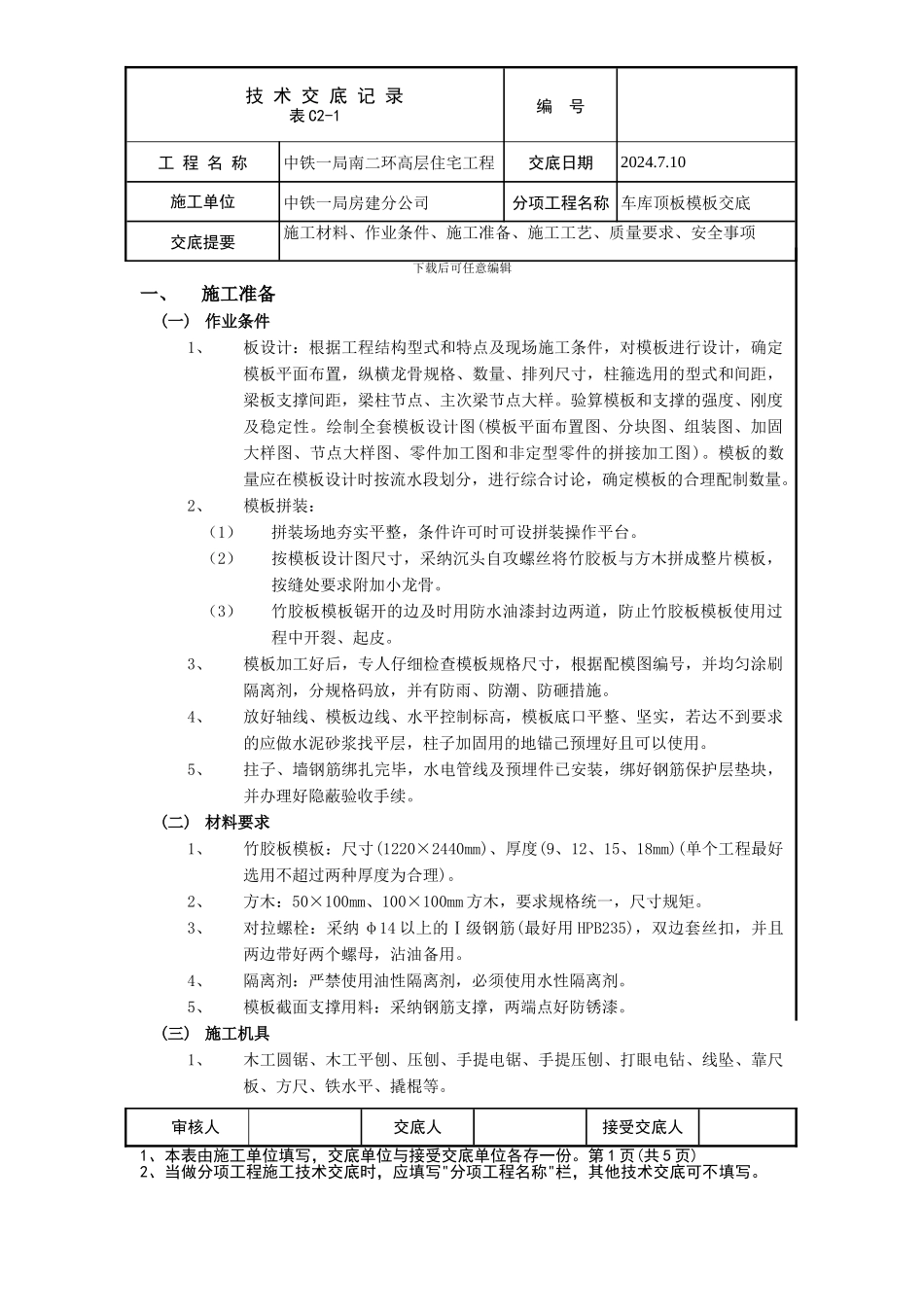

技 术 交 底 记 录表 C2-1编 号工 程 名 称中铁一局南二环高层住宅工程交底日期2024
10施工单位中铁一局房建分公司分项工程名称 车库顶板模板交底交底提要施工材料、作业条件、施工准备、施工工艺、质量要求、安全事项下载后可任意编辑一、施工准备(一)作业条件1、板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样
验算模板和支撑的强度、刚度及稳定性
绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)
模板的数量应在模板设计时按流水段划分,进行综合讨论,确定模板的合理配制数量
2、模板拼装:(1)拼装场地夯实平整,条件许可时可设拼装操作平台
(2)按模板设计图尺寸,采纳沉头自攻螺丝将竹胶板与方木拼成整片模板,按缝处要求附加小龙骨
(3)竹胶板模板锯开的边及时用防水油漆封边两道,防止竹胶板模板使用过程中开裂、起皮
3、模板加工好后,专人仔细检查模板规格尺寸,根据配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施
4、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚己预埋好且可以使用
5、拄子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续
(二)材料要求1、竹胶板模板:尺寸(1220×2440mm)、厚度(9、12、15、18mm)(单个工程最好选用不超过两种厚度为合理)
2、方木:50×100mm、100×100mm 方木,要求规格统一,尺寸规矩
3、对拉螺栓:采纳 φ14 以上的Ⅰ级钢筋(最好用 HPB235),双边套丝扣,并且两边带好两个螺母,沾油备用
4、隔离剂:严禁使用油性隔
