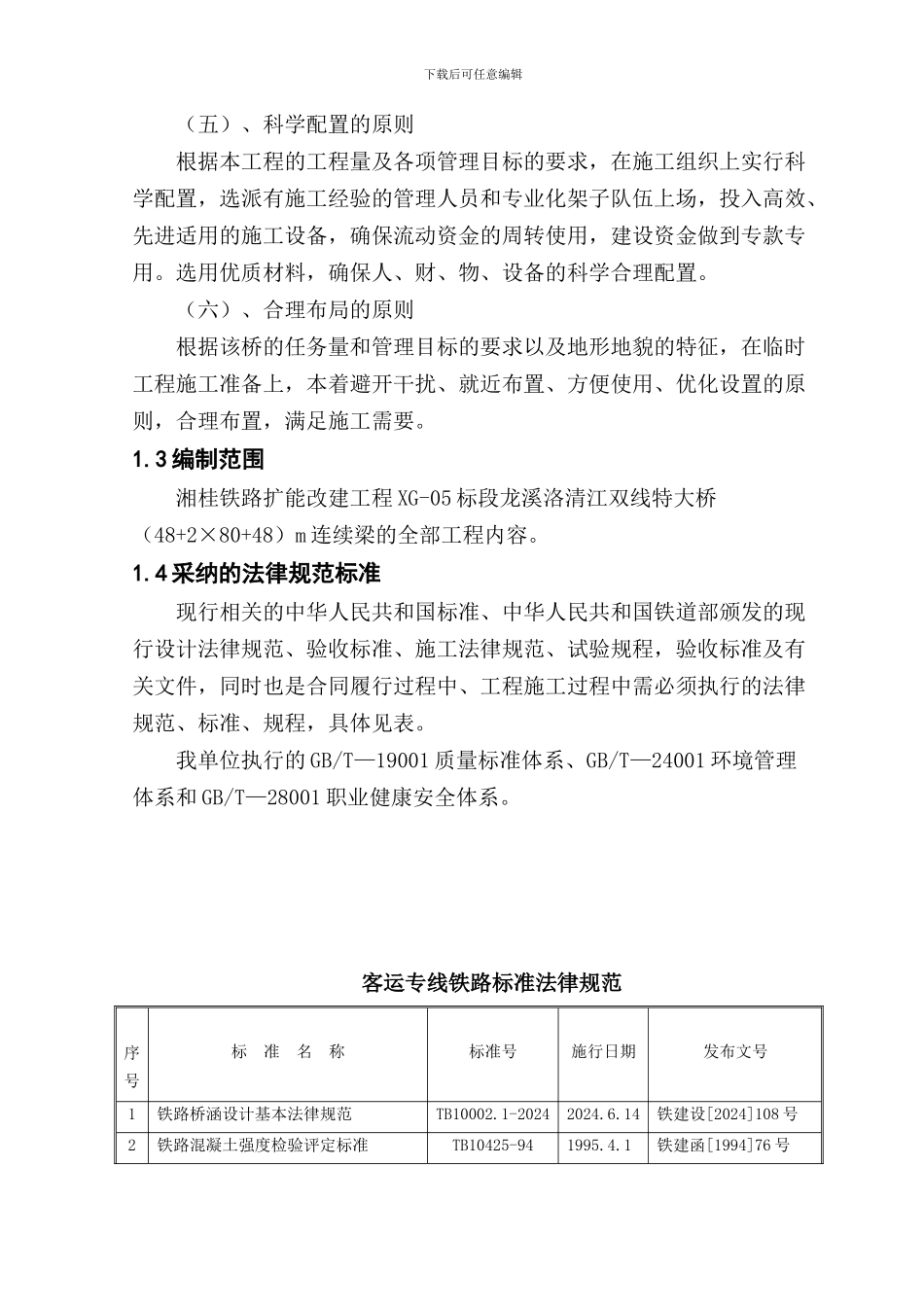

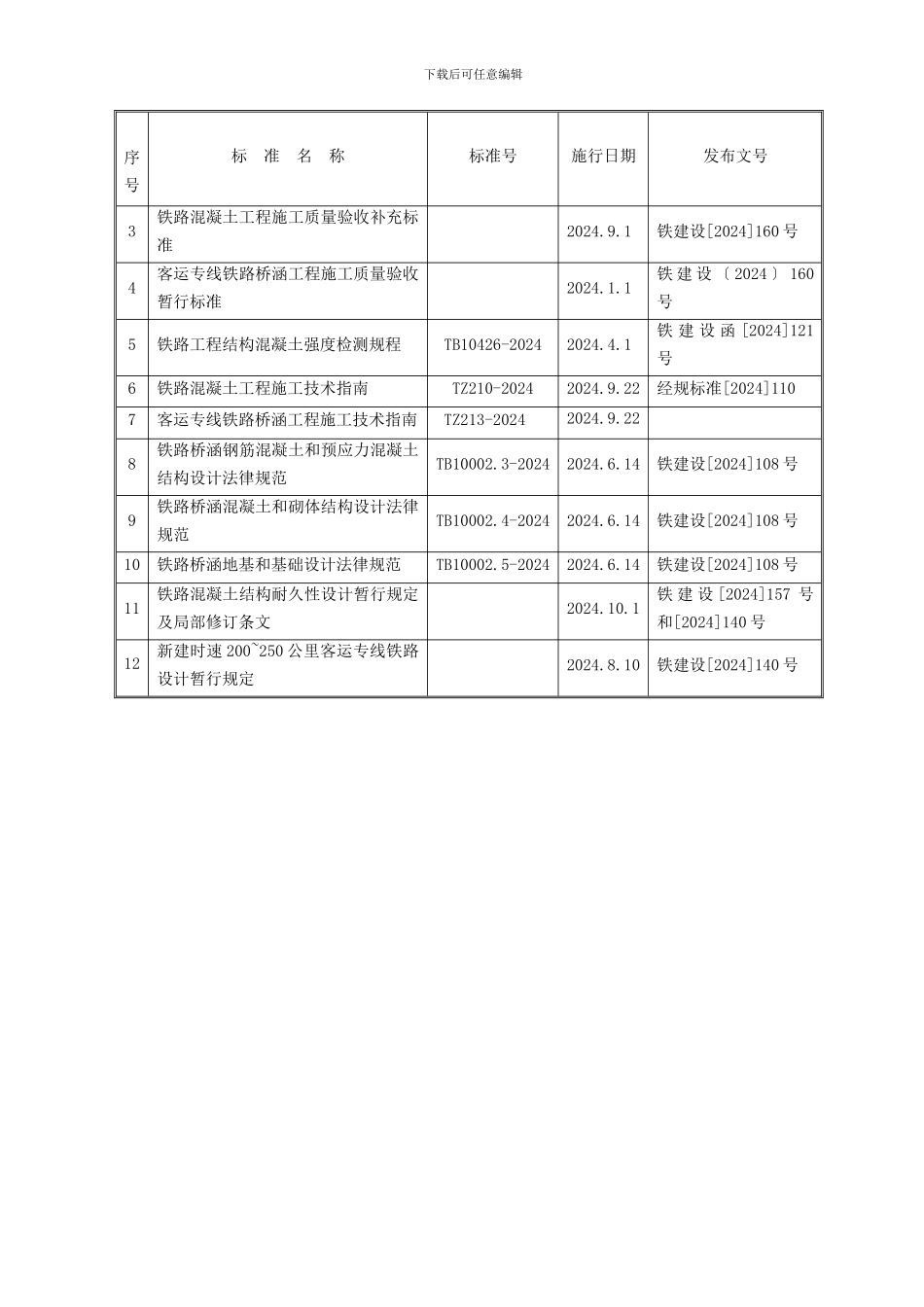

下载后可任意编辑1. 编制依据、原则及范围1.1 编制依据(一)、改建铁路湘桂线永州至柳州段扩能改造工程DIK410+806.95 龙溪洛清江双线特大桥(48+2×80+48)m 连续梁施工图及下发的相关设计资料。(二)、相关的国家及铁道部颁布的现行设计法律规范、施工法律规范、验收标准及有关文件,当地政府及建设单位的有关规定。(三)、我单位对施工现场实地勘察、调查资料(施工区域自然因素、沿线交通情况及现场施工条件等)(四)、我单位积累的成熟技术、科技成果、施工工法以及多年来从事同类工程的施工经验。(五)、我单位可调用到本合同段的各类资源。1.2 编制原则(一)、安全第一的原则根据技术可靠、措施得力、确保安全的原则下编制施工方案。(二)、优质高效的原则加强领导,强化管理,优质高效。根据我们在施工组织设计中明确的质量目标,贯彻执行 ISO9001 质量体系标准,积极推广、使用“四新”技术,确保质量目标的实现。施工中强化标准化管理,控制成本,控制工程造价。(三)、确保工期的原则根据业主对本合同段的工期要求,编制科学、合理、周密的施工方案,合理安排进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足业主要求。(四)、注重环保的原则根据地理环境条件和工程特点,依照国家及当地政府有关环境保护和治理的相关法规,确定施工过程中要做的环保工作及具体的工作安排,使施工期间的环保工作有序、有效进行,减少施工过程对周围环境造成的不利影响。下载后可任意编辑(五)、科学配置的原则根据本工程的工程量及各项管理目标的要求,在施工组织上实行科学配置,选派有施工经验的管理人员和专业化架子队伍上场,投入高效、先进适用的施工设备,确保流动资金的周转使用,建设资金做到专款专用。选用优质材料,确保人、财、物、设备的科学合理配置。(六)、合理布局的原则根据该桥的任务量和管理目标的要求以及地形地貌的特征,在临时工程施工准备上,本着避开干扰、就近布置、方便使用、优化设置的原则,合理布置,满足施工需要。1.3 编制范围湘桂铁路扩能改建工程 XG-05 标段龙溪洛清江双线特大桥(48+2×80+48)m 连续梁的全部工程内容。1.4 采纳的法律规范标准现行相关的中华人民共和国标准、中华人民共和国铁道部颁发的现行设计法律规范、验收标准、施工法律规范、试验规程,验收标准及有关文件,同时也是合同履行过程中、工程施工过程中需必须执行的法律规范、标准、规程,具体见表...
