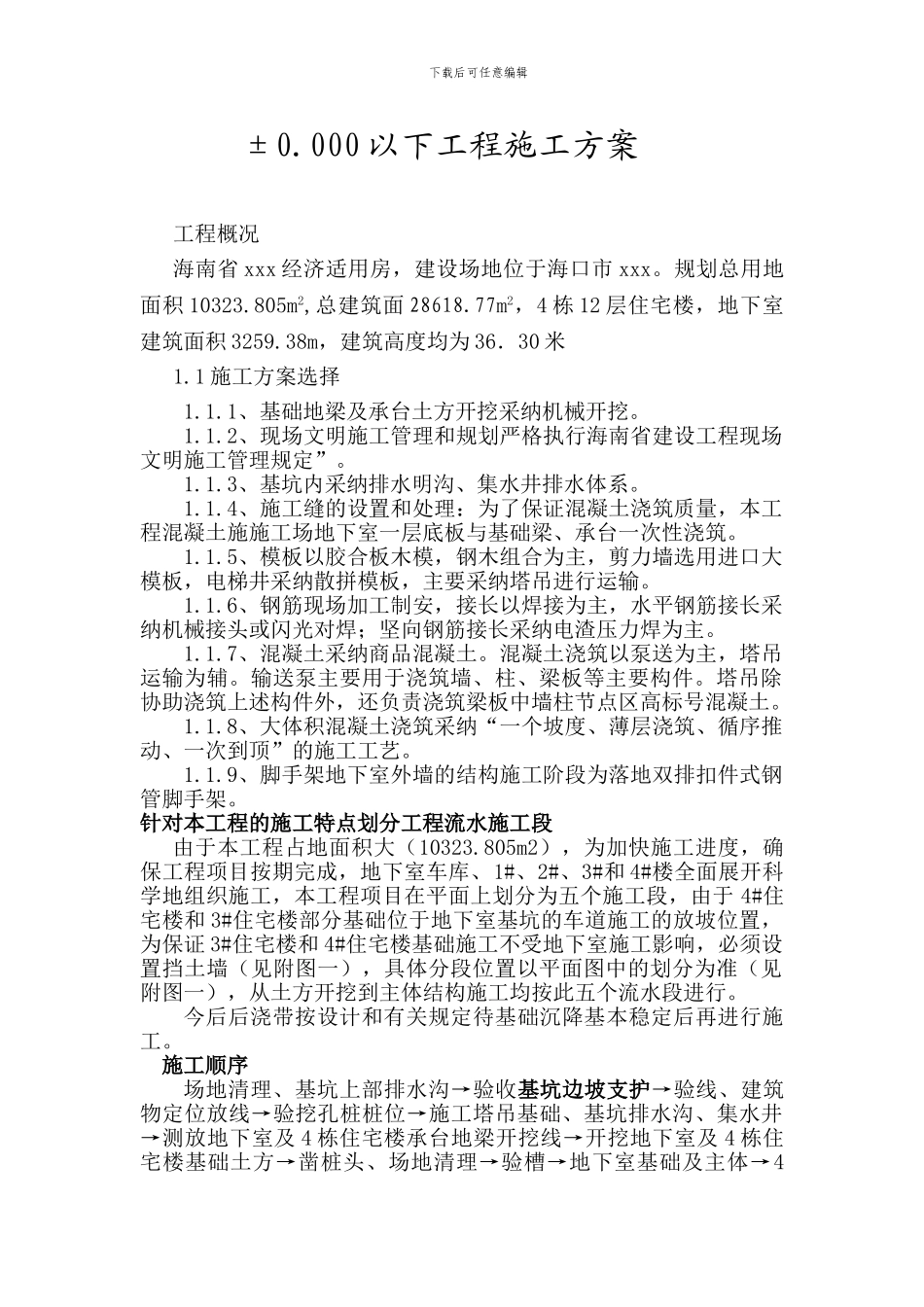

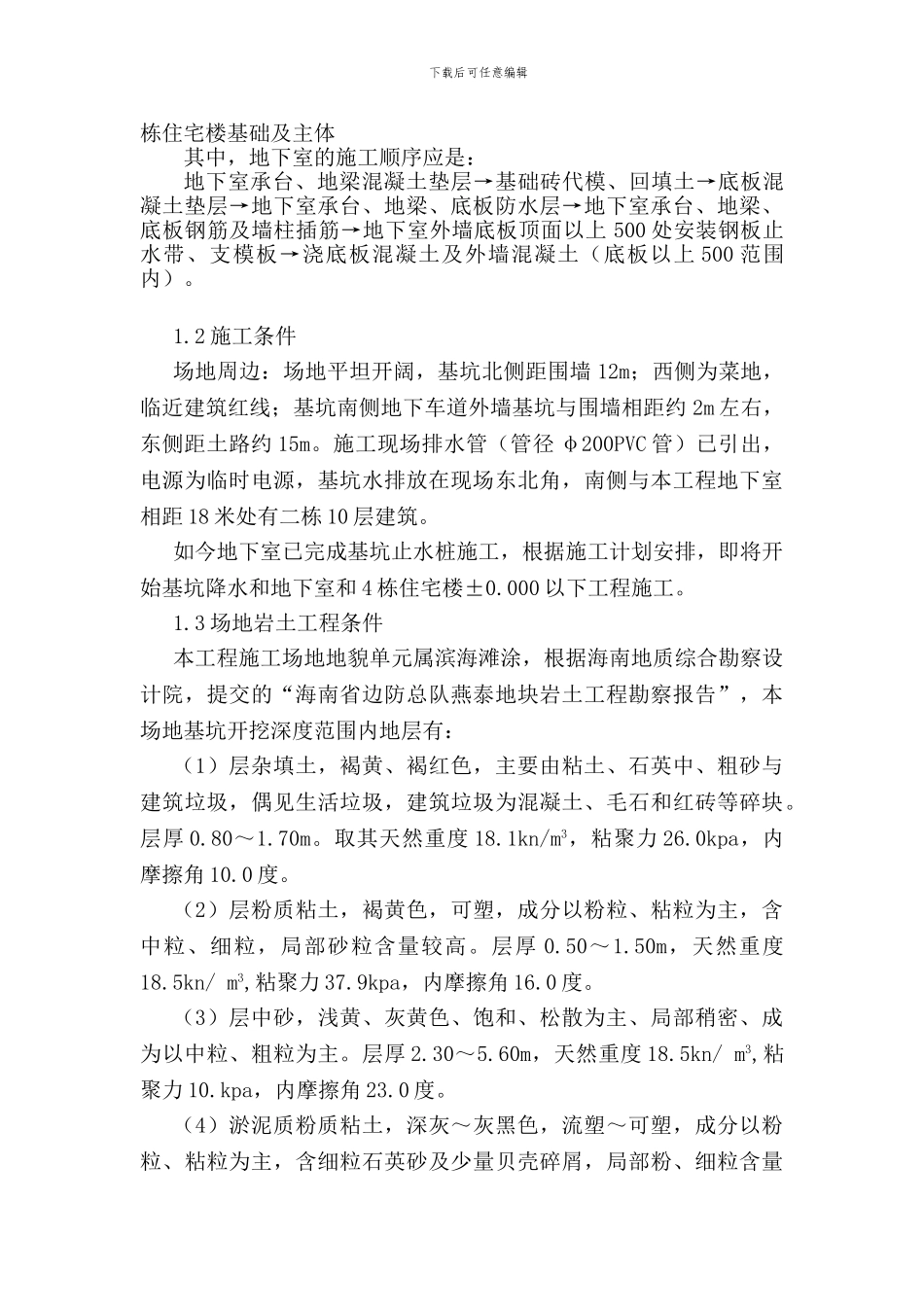

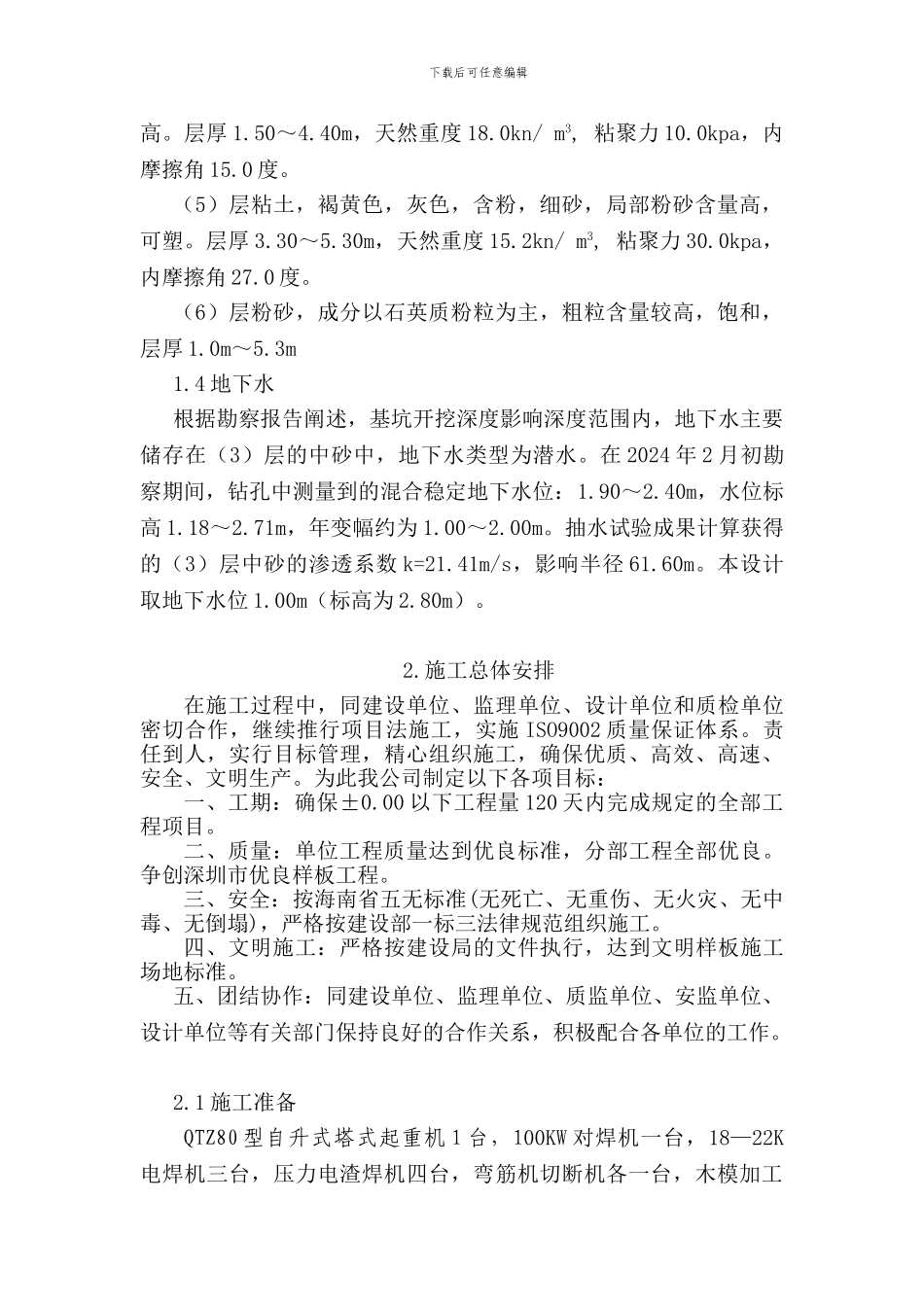

下载后可任意编辑±0
000 以下工程施工方案工程概况海南省 xxx 经济适用房,建设场地位于海口市 xxx
规划总用地面积 10323
805m2,总建筑面 28618
77m2,4 栋 12 层住宅楼,地下室建筑面积 3259
38m,建筑高度均为 36.30 米1
1 施工方案选择1
1、基础地梁及承台土方开挖采纳机械开挖
2、现场文明施工管理和规划严格执行海南省建设工程现场文明施工管理规定”
3、基坑内采纳排水明沟、集水井排水体系
4、施工缝的设置和处理:为了保证混凝土浇筑质量,本工程混凝土施施工场地下室一层底板与基础梁、承台一次性浇筑
5、模板以胶合板木模,钢木组合为主,剪力墙选用进口大模板,电梯井采纳散拼模板,主要采纳塔吊进行运输
6、钢筋现场加工制安,接长以焊接为主,水平钢筋接长采纳机械接头或闪光对焊;坚向钢筋接长采纳电渣压力焊为主
7、混凝土采纳商品混凝土
混凝土浇筑以泵送为主,塔吊运输为辅
输送泵主要用于浇筑墙、柱、梁板等主要构件
塔吊除协助浇筑上述构件外,还负责浇筑梁板中墙柱节点区高标号混凝土
8、大体积混凝土浇筑采纳“一个坡度、薄层浇筑、循序推动、一次到顶”的施工工艺
9、脚手架地下室外墙的结构施工阶段为落地双排扣件式钢管脚手架
针对本工程的施工特点划分工程流水施工段 由于本工程占地面积大(10323
805m2),为加快施工进度,确保工程项目按期完成,地下室车库、1#、2#、3#和 4#楼全面展开科学地组织施工,本工程项目在平面上划分为五个施工段,由于 4#住宅楼和 3#住宅楼部分基础位于地下室基坑的车道施工的放坡位置,为保证 3#住宅楼和 4#住宅楼基础施工不受地下室施工影响,必须设置挡土墙(见附图一),具体分段位置以平面图中的划分为准(见附图一),从土方开挖到主体结构施工均按此五
