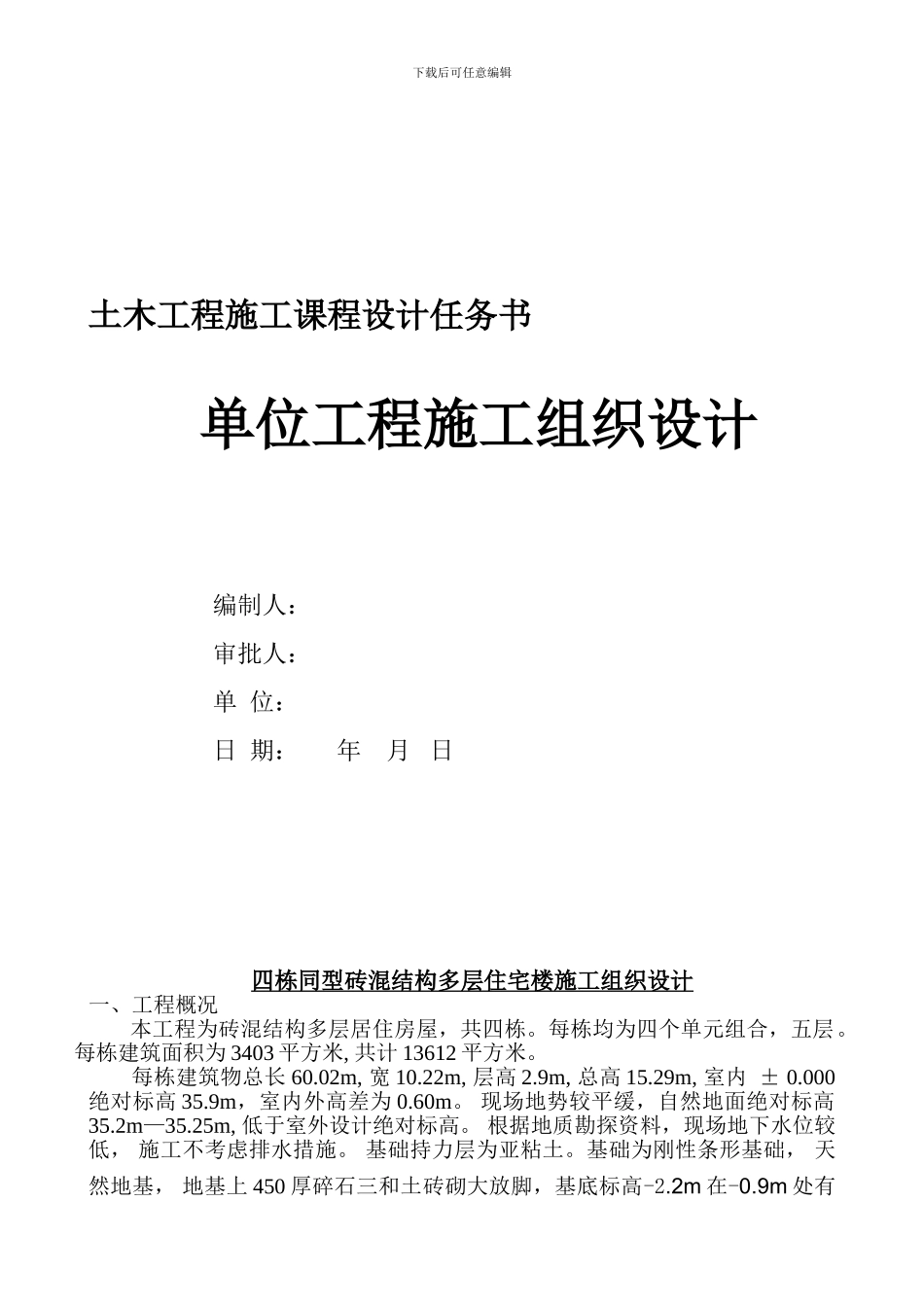

下载后可任意编辑土木工程施工课程设计任务书单位工程施工组织设计编制人:审批人:单 位:日 期: 年 月 日四栋同型砖混结构多层住宅楼施工组织设计一、工程概况本工程为砖混结构多层居住房屋,共四栋
每栋均为四个单元组合,五层
每栋建筑面积为 3403 平方米, 共计 13612 平方米
每栋建筑物总长 60
02m, 宽 10
22m, 层高 2
9m, 总高 15
29m, 室内 ± 0
000绝对标高 35
9m,室内外高差为 0
现场地势较平缓,自然地面绝对标高35
25m, 低于室外设计绝对标高
根据地质勘探资料,现场地下水位较低, 施工不考虑排水措施
基础持力层为亚粘土
基础为刚性条形基础, 天然地基, 地基上 450 厚碎石三和土砖砌大放脚,基底标高-2
2m 在-0
9m 处有下载后可任意编辑一条钢筋混凝土圈梁
结构为砖墙承重,外墙 360 厚,内墙 240 厚,隔断墙 120 厚
每层设置混凝土圈梁(现浇)
预制混凝土过梁,楼板为预应力空心板 ,屋面板为混凝土屋面板,预制混凝土挑檐梁板
屋面做二毡三油一砂防水
外檐以清水墙为主,仅檐口、楼梯间、阳台为干粘石面层
内檐除厨厕为1
2m高水泥墙裙外,其余均为白灰抹面,120高踢脚板
楼面为35mm细石混凝土面层,水泥面层,顶板勾缝喷浆,木门窗

二、主要工程量详表(一),工具、机械、设备计划详表(二),施工现场用地范围详图(一)
三、主要指标 单栋住宅工期不大于 225 天,四栋住宅工期不大于 445 天
劳动力不均衡系数应控制在 1
四、设计要求1
按单位工程施工组织设计的基本原则进行课程设计
进行施工部署:(1)规划施工程序、施工起点流向和施工顺序
(2)确定分部分项工程项目并划分施工段(层)
(3)组织分部分项工程内部流水及楼梯间流水
(4)简要说明施工(专业)队组的
