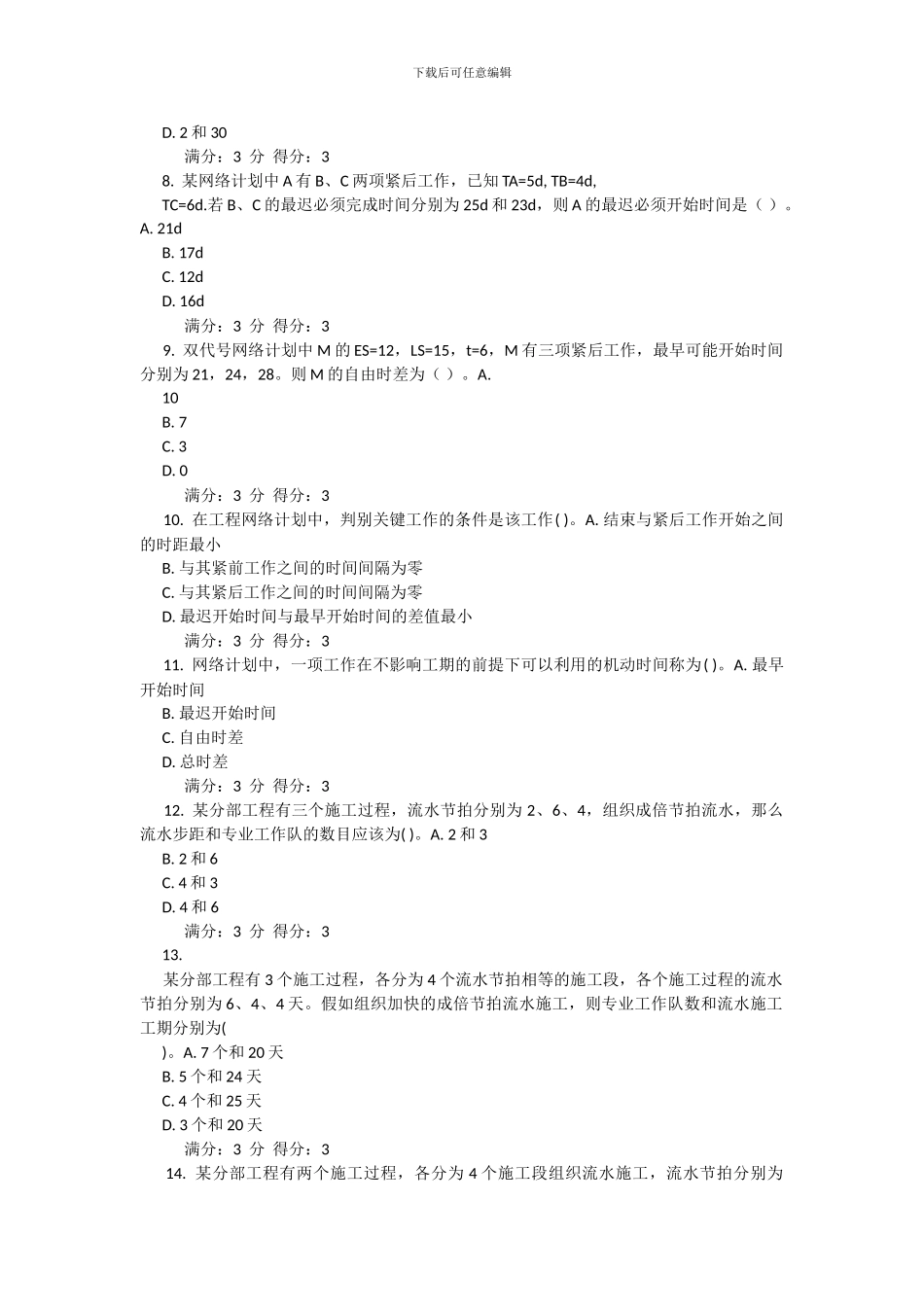

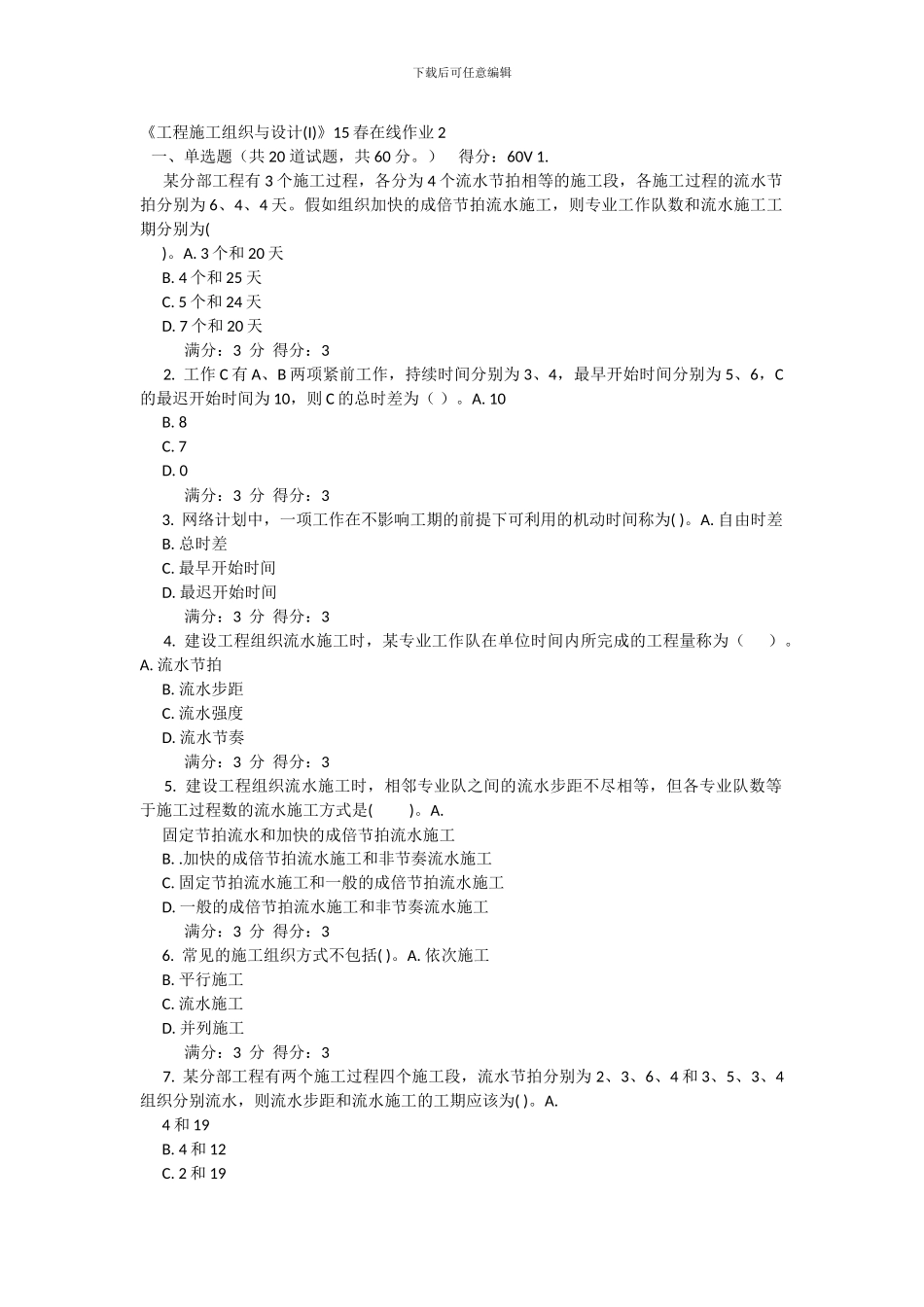

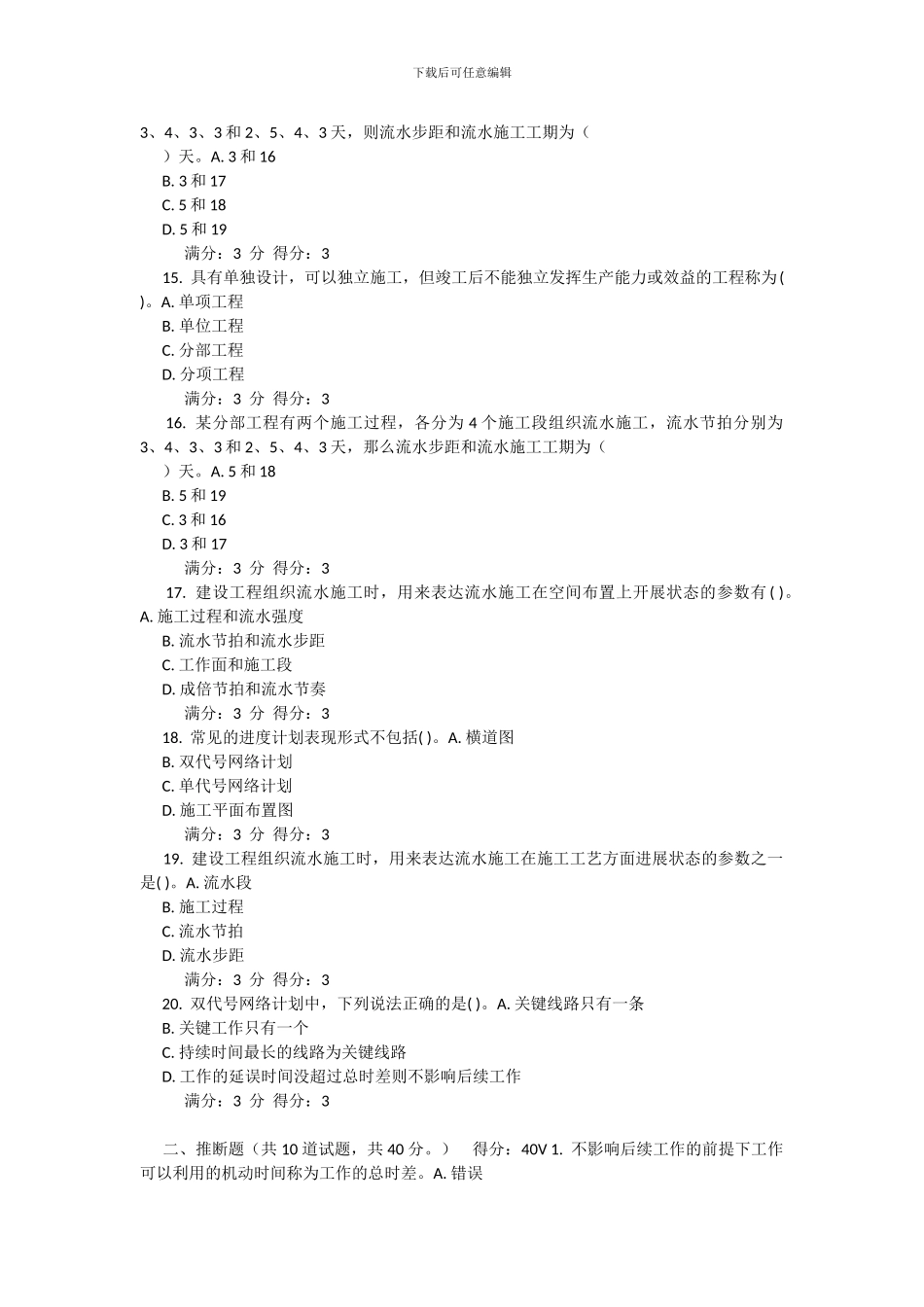

下载后可任意编辑《工程施工组织与设计(I)》15 春在线作业 2 一、单选题(共 20 道试题,共 60 分。) 得分:60V 1. 某分部工程有 3 个施工过程,各分为 4 个流水节拍相等的施工段,各施工过程的流水节拍分别为 6、4、4 天。假如组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为( )。A. 3 个和 20 天 B. 4 个和 25 天 C. 5 个和 24 天 D. 7 个和 20 天 满分:3 分 得分:3 2. 工作 C 有 A、B 两项紧前工作,持续时间分别为 3、4,最早开始时间分别为 5、6,C的最迟开始时间为 10,则 C 的总时差为( )。A. 10 B. 8 C. 7 D. 0 满分:3 分 得分:3 3. 网络计划中,一项工作在不影响工期的前提下可利用的机动时间称为( )。A. 自由时差 B. 总时差 C. 最早开始时间 D. 最迟开始时间 满分:3 分 得分:3 4. 建设工程组织流水施工时,某专业工作队在单位时间内所完成的工程量称为( )。A. 流水节拍 B. 流水步距 C. 流水强度 D. 流水节奏 满分:3 分 得分:3 5. 建设工程组织流水施工时,相邻专业队之间的流水步距不尽相等,但各专业队数等于施工过程数的流水施工方式是( )。A. 固定节拍流水和加快的成倍节拍流水施工 B. .加快的成倍节拍流水施工和非节奏流水施工 C. 固定节拍流水施工和一般的成倍节拍流水施工 D. 一般的成倍节拍流水施工和非节奏流水施工 满分:3 分 得分:3 6. 常见的施工组织方式不包括( )。A. 依次施工 B. 平行施工 C. 流水施工 D. 并列施工 满分:3 分 得分:3 7. 某分部工程有两个施工过程四个施工段,流水节拍分别为 2、3、6、4 和 3、5、3、4组织分别流水,则流水步距和流水施工的工期应该为( )。A. 4 和 19 B. 4 和 12 C. 2 和 19下载后可任意编辑 D. 2 和 30 满分:3 分 得分:3 8. 某网络计划中 A 有 B、C 两项紧后工作,已知 TA=5d, TB=4d, TC=6d.若 B、C 的最迟必须完成时间分别为 25d 和 23d,则 A 的最迟必须开始时间是( )。A. 21d B. 17d C. 12d D. 16d 满分:3 分 得分:3 9. 双代号网络计划中 M 的 ES=12,LS=15,t=6,M 有三项紧后工作,最早可能开始时间分别为 21,24,28。则 M 的自由时差为( )。A. 10 B. 7 C. 3 D. 0 满分:3 分 得分:3 10. 在工程网络计划中,判别关键工作的条件是该工作(...
