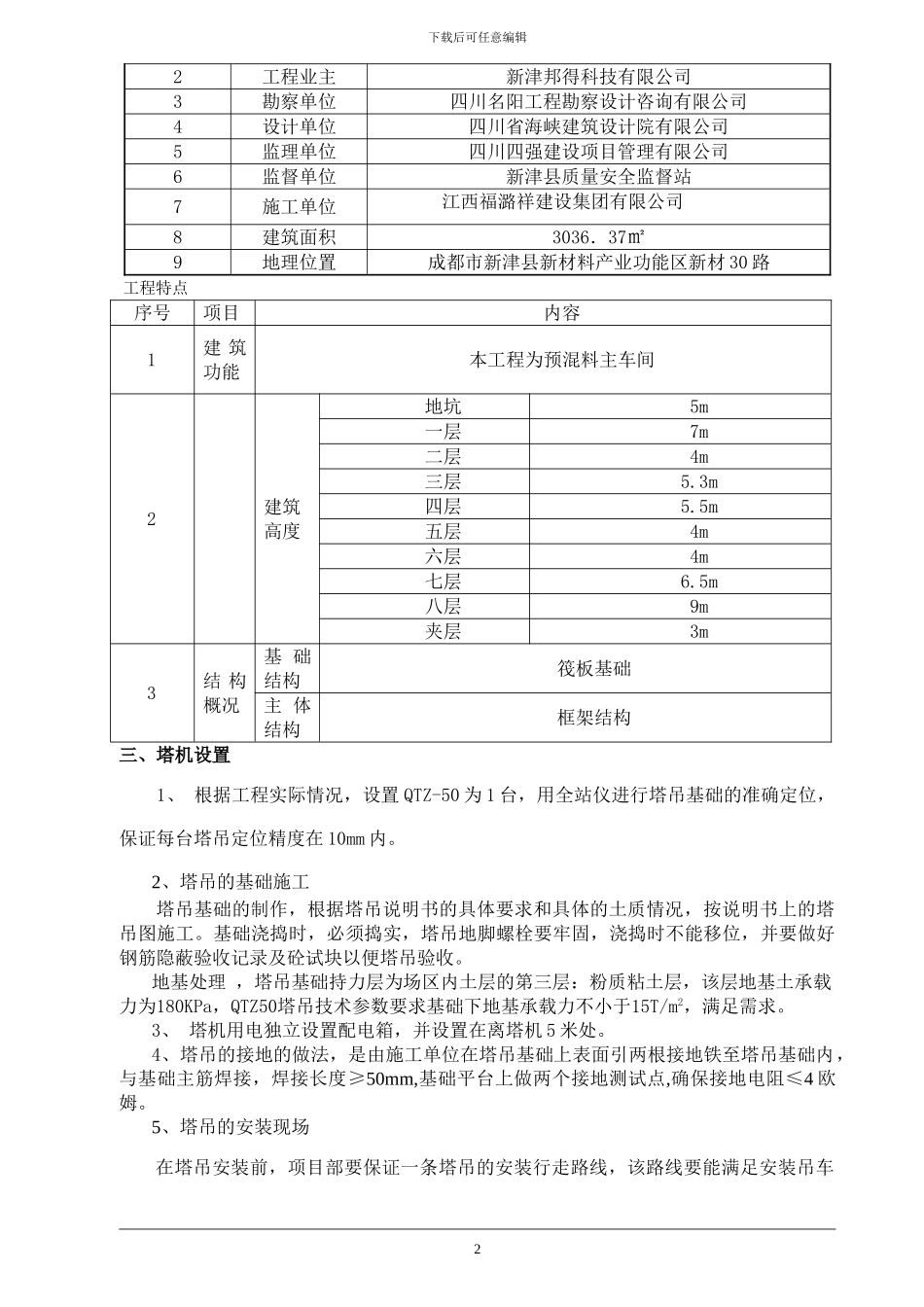

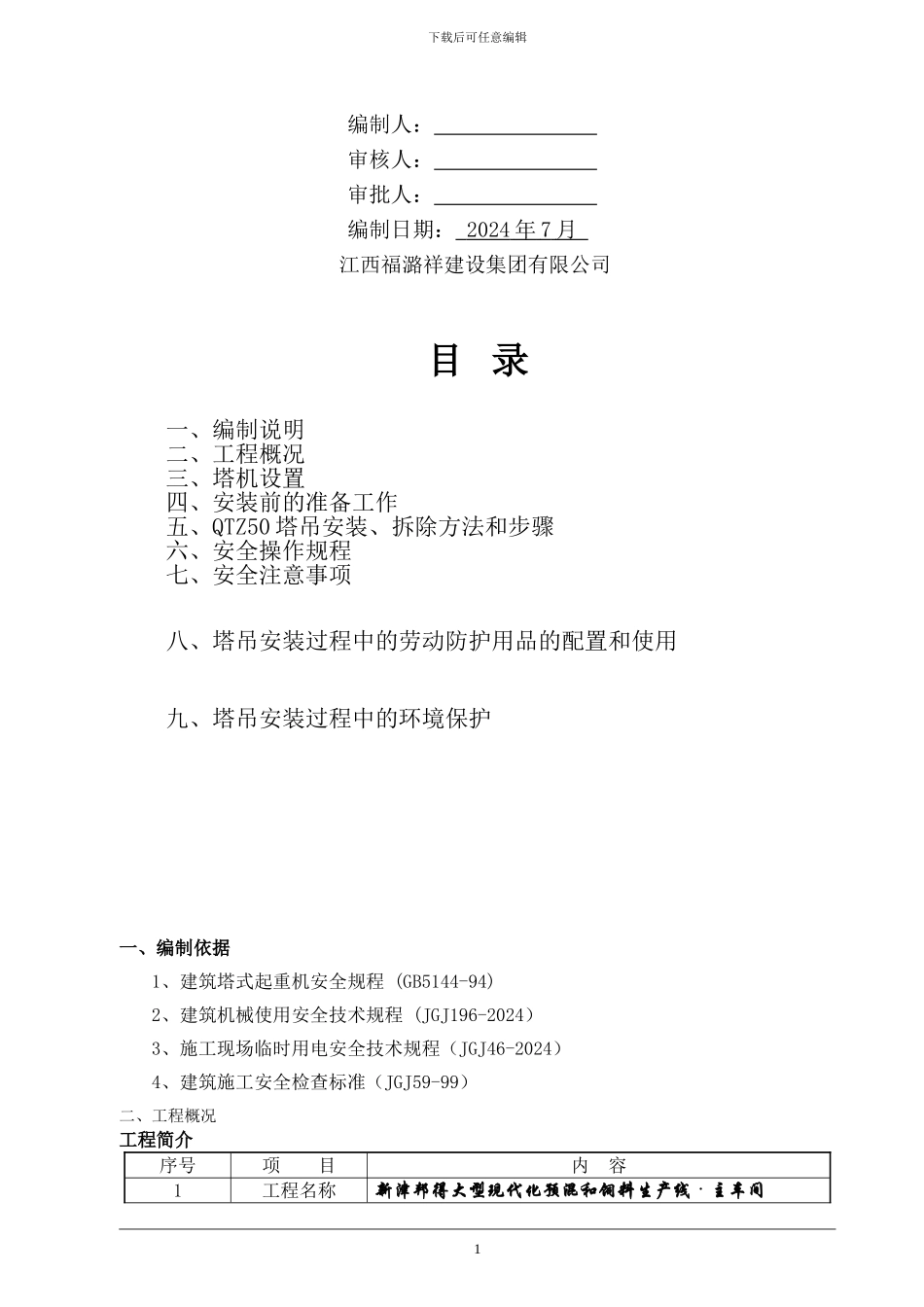

新津邦得大型现代化预混和饲料生产线主车间 塔吊专項施工方案下载后可任意编辑编制人: 审核人: 审批人: 编制日期: 2024 年 7 月 江西福潞祥建设集团有限公司目 录一、编制说明 二、工程概况 三、塔机设置 四、安装前的准备工作 五、QTZ50 塔吊安装、拆除方法和步骤六、安全操作规程 七、安全注意事项 八、塔吊安装过程中的劳动防护用品的配置和使用 九、塔吊安装过程中的环境保护一、编制依据1、建筑塔式起重机安全规程 (GB5144-94)2、建筑机械使用安全技术规程 (JGJ196-2024)3、施工现场临时用电安全技术规程(JGJ46-2024)4、建筑施工安全检查标准(JGJ59-99)二、工程概况工程简介序号项 目内 容1工程名称新津邦得大型现代化预混和饲料生产线·主车间 1下载后可任意编辑2工程业主新津邦得科技有限公司3勘察单位四川名阳工程勘察设计咨询有限公司4设计单位四川省海峡建筑设计院有限公司5监理单位四川四强建设项目管理有限公司6监督单位新津县质量安全监督站7施工单位江西福潞祥建设集团有限公司8建筑面积3036.37㎡9地理位置成都市新津县新材料产业功能区新材 30 路 工程特点序号项目内容1建 筑功能本工程为预混料主车间 2建筑高度地坑5m一层7m二层4m三层5.3m四层5.5m五层4m六层4m七层6.5m八层9m夹层3m3结 构概况基 础结构筏板基础主 体结构框架结构三、塔机设置 1、 根据工程实际情况,设置 QTZ-50 为 1 台,用全站仪进行塔吊基础的准确定位,保证每台塔吊定位精度在 10mm 内。2、塔吊的基础施工塔吊基础的制作,根据塔吊说明书的具体要求和具体的土质情况,按说明书上的塔吊图施工。基础浇捣时,必须捣实,塔吊地脚螺栓要牢固,浇捣时不能移位,并要做好钢筋隐蔽验收记录及砼试块以便塔吊验收。地基处理 ,塔吊基础持力层为场区内土层的第三层:粉质粘土层,该层地基土承载力为180KPa,QTZ50塔吊技术参数要求基础下地基承载力不小于15T/m2,满足需求。3、 塔机用电独立设置配电箱,并设置在离塔机 5 米处。4、塔吊的接地的做法,是由施工单位在塔吊基础上表面引两根接地铁至塔吊基础内,与基础主筋焊接,焊接长度≥50mm,基础平台上做两个接地测试点,确保接地电阻≤4 欧姆。5、塔吊的安装现场在塔吊安装前,项目部要保证一条塔吊的安装行走路线,该路线要能满足安装吊车2下载后可任意编辑(35T 汽车吊)和运输车辆的承载力要求,安装现场不得有任何的架空线和其他的障碍物。安装时需要把安装...
