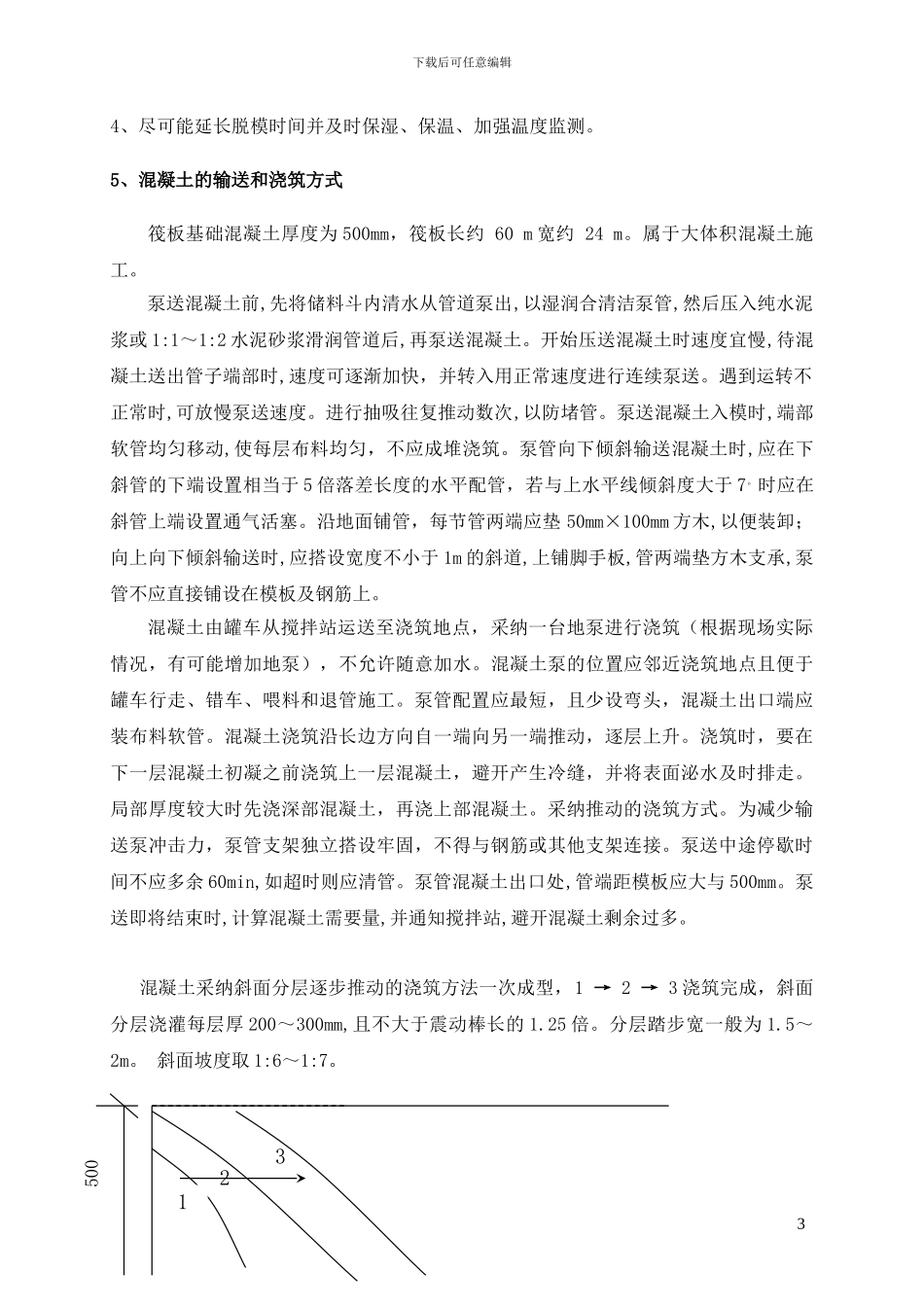

下载后可任意编辑目 录目 录................................................11、施工概况........................................22、混凝土原材料控制及试块制作......................23、混凝土浇筑前的准备工作..........................34、技术的关键要求..................................35、混凝土的输送和浇筑方式..........................36、混凝土振捣......................................47、泌水处理........................................58、表面处理工作....................................59、养护保温措施....................................510、混凝土测温.....................................611、质量标准.......................................812、成品保护及安全注意事项.........................81、施工概况 本工程为焦作市众成家园 C 座工程,筏板基础厚度均为 500mm,筏板顶标高均为 ;图纸设计为 C30 抗渗混凝土、抗渗等级为 S6,筏板基础各设计 1 道后浇带,故筏板混凝土浇筑分 2 块进行。后浇带在两侧混凝土浇筑两个月后用 C35 混凝土浇筑。2、混凝土原材料控制及试块制作(1)混凝土采纳商品混凝土,混凝土防水等级为 S6。由于筏板混凝土体积较大,通过采纳低热化水泥、高效减水剂留置后浇带等措施来确保施工质量。混凝土配合比跟据设计要求通过试验确定水:饮用水;水泥: 普通硅酸盐水泥; 1下载后可任意编辑碎石:5-25mm 级配良好,含泥量不大于 1%,不含风化石;砂:中粗砂,含泥量控制在 1.5%以内;外加剂及掺加料:二级粉煤灰、缓凝高效减水剂;坍落度:控制在 160mm~200mm。掺有外加剂,所用材料的品种、规格、性能等应符合国家产品标准和设计要求。从材料上控制混凝土产生裂缝的发生。对商品混凝土搅拌站所使用的膨胀剂,派专人到商混搅拌站监督管理其质量、数量和投料计量;复核掺入量是否符合设计要求。大体积混凝土使用的各种原材、掺合料、外加剂均应有产品合格证,性能检验报告。(2)每拌制 100 盘且不超过 100m3的同配合比的混凝土,取样不得少于一次;当每工作班拌制的同一配合比的混凝土不足 100 m3时,取样不得少于一次。每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数根据需要确定。连续浇筑混凝土每 500 m3 应留置一组抗渗试件(一组 6 个抗渗试件),且每项工程不得少于两组。3、混凝土浇筑前的准备工作施工机具仪表准...
