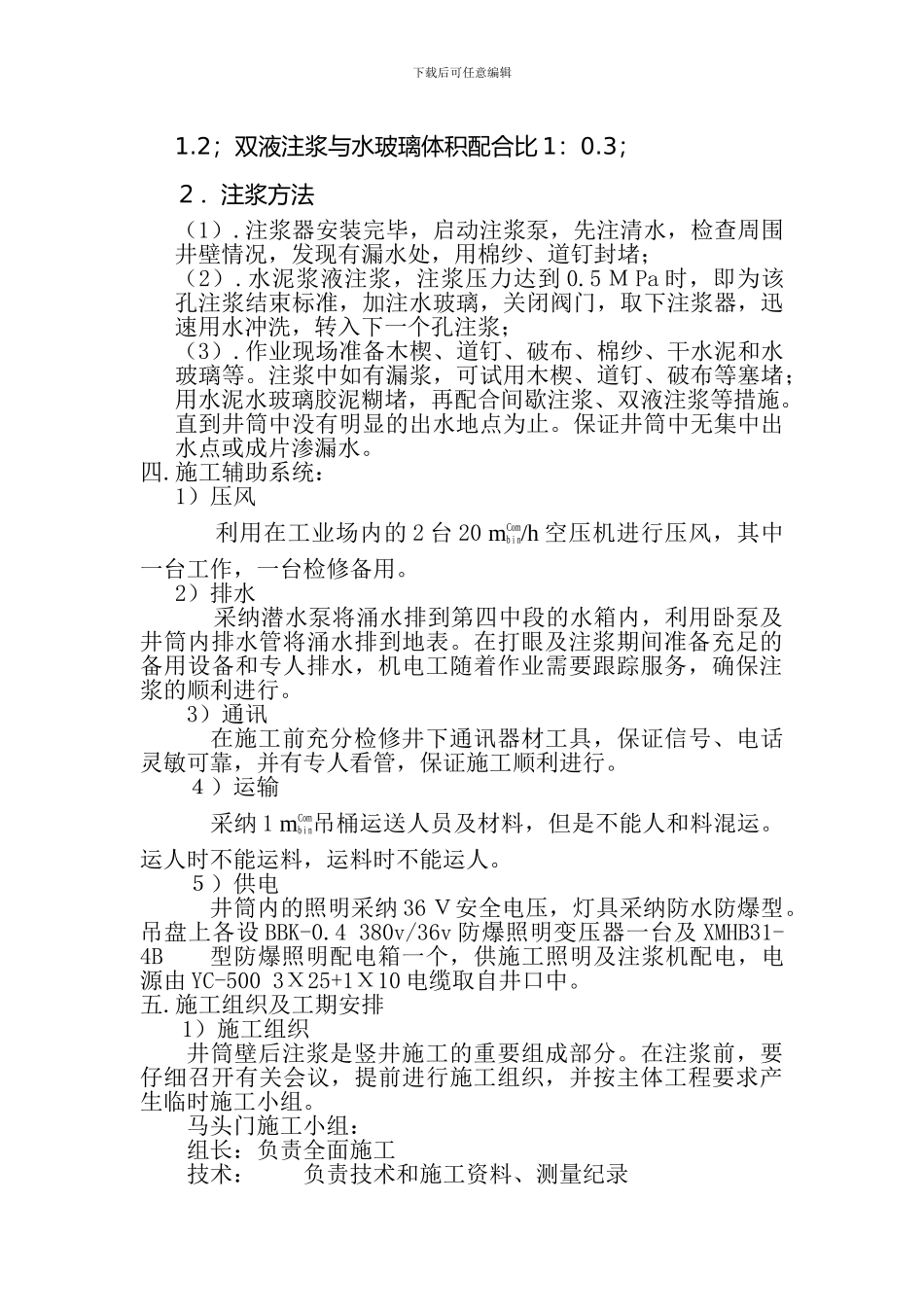

下载后可任意编辑目 录一.基本概况 井口设计标高 米,井底标高 米,井筒设计深度 米
基本概况:二
人员、设备及材料准备三.注浆方法1
注浆前的准备工作2
施工辅助系统1
施工组织及工期安排1
施工质量目标及保障体系1
质量保证体系3
质量管理措施七

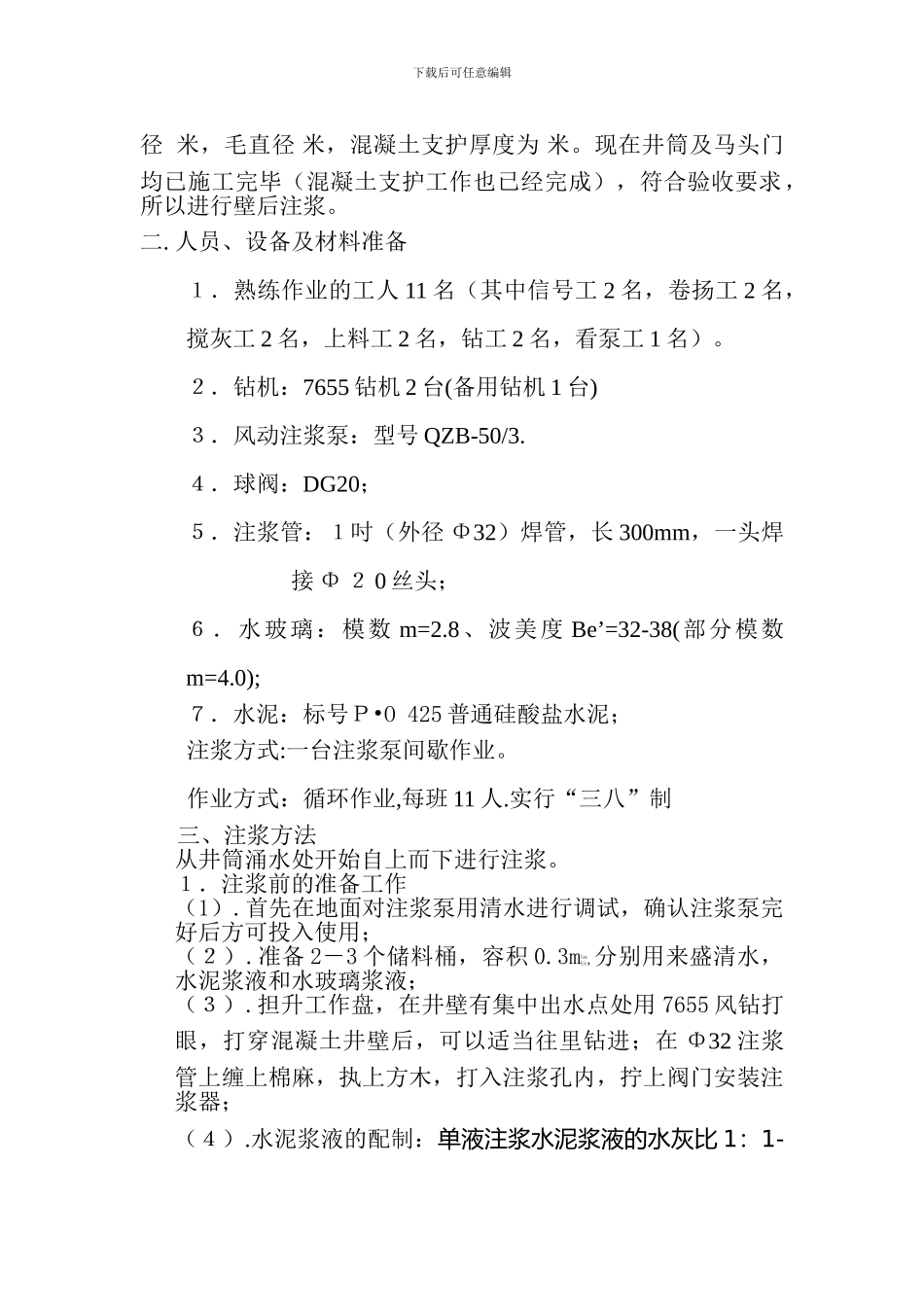

安全管理措施下载后可任意编辑径 米,毛直径 米,混凝土支护厚度为 米
现在井筒及马头门均已施工完毕(混凝土支护工作也已经完成),符合验收要求,所以进行壁后注浆
人员、设备及材料准备1.熟练作业的工人 11 名(其中信号工 2 名,卷扬工 2 名,搅灰工 2 名,上料工 2 名,钻工 2 名,看泵工 1 名)
2.钻机:7655 钻机 2 台(备用钻机 1 台)3.风动注浆泵:型号 QZB-50/3
4.球阀:DG20;5.注浆管:1吋(外径 Φ32)焊管,长 300mm,一头焊接 Φ 2 0 丝头;6.水玻璃:模数 m=2
8、波美度 Be’=32-38(部分模数m=4
0);7.水泥:标号P•O 425 普通硅酸盐水泥;注浆方式:一台注浆泵间歇作业
作业方式:循环作业,每班 11 人
实行“三八”制三、注浆方法从井筒涌水处开始自上而下进行注浆
1.注浆前的准备工作(1)
首先在地面对注浆泵用清水进行调试,确认注浆泵完好后方可投入使用;(2)
准备 2-3 个储料桶,容积 0
3mCombin,分别用来盛清水,水泥浆液和水玻璃浆液;(3)
担升工作盘,在井壁有集中出水点处用 7655 风钻打眼,打穿混凝土井壁后,可以适当往里钻进;在 Φ32 注浆管上缠上棉麻,执上方木,打入注浆孔内,拧上阀门安装注浆器;(4)
水泥浆液的配制:单液注浆水泥浆液的水灰比 1:1-下载后可任意编辑1
