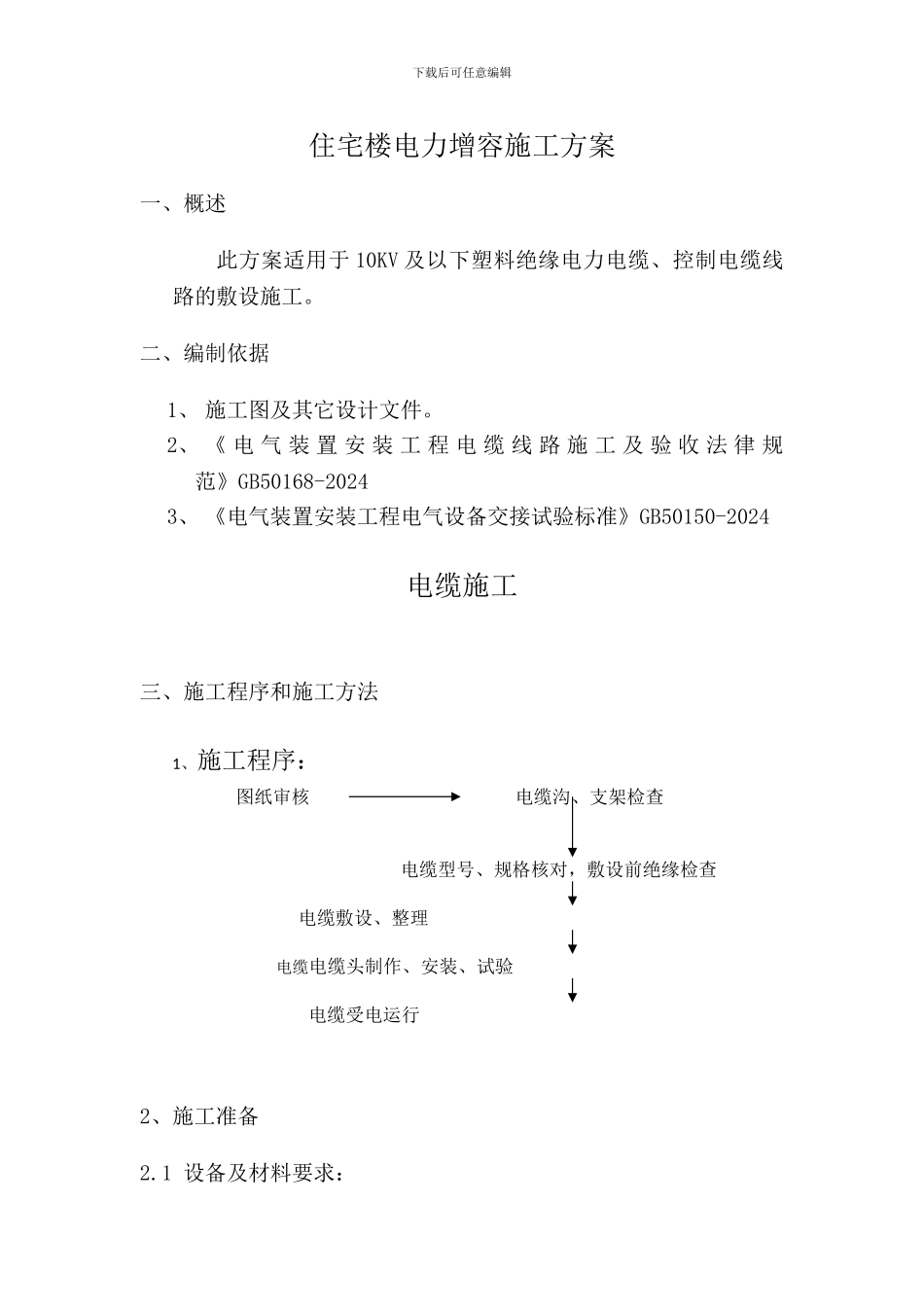

下载后可任意编辑住宅楼电力增容施工方案一、概述此方案适用于 10KV 及以下塑料绝缘电力电缆、控制电缆线路的敷设施工
二、编制依据1、 施工图及其它设计文件
2、 《 电 气 装 置 安 装 工 程 电 缆 线 路 施 工 及 验 收 法 律 规范》GB50168-20243、 《电气装置安装工程电气设备交接试验标准》GB50150-2024电缆施工三、施工程序和施工方法1、施工程序: 图纸审核 电缆沟、支架检查电缆型号、规格核对,敷设前绝缘检查 电缆敷设、整理 电缆电缆头制作、安装、试验 电缆受电运行 2、施工准备2
1 设备及材料要求:下载后可任意编辑2

1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证
2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期
电缆轴应完好无损
3 电缆外观完好无损,铠装无锈蚀、无机械损伤,光明显皱折和扭曲现象
橡套及塑料电缆外皮及绝缘展无老化及裂纹
4 其它附属材料:电缆盖板、电缆标示、电缆标志牌、白布带、橡皮包布、黑包布等均应符合要求

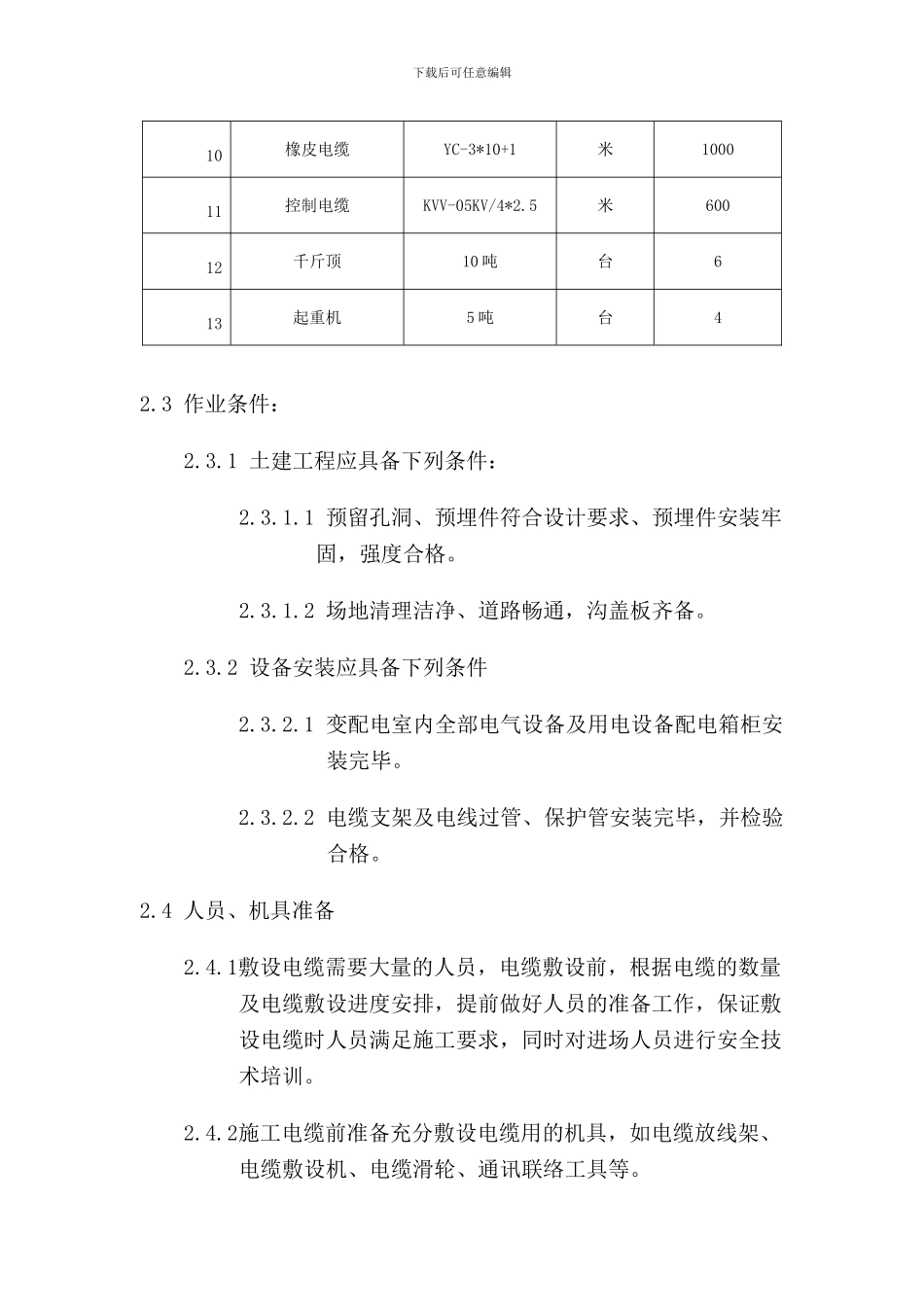

2 主要机具:序工机具名称规格型号单需用量1汽车吊辆12汽车辆13电缆输送机台304对讲机台205手锯把26半导体喊话器台107电缆盘支架台38电缆滑轮台1509绳子1/4″米50下载后可任意编辑10橡皮电缆YC-3*10+1米100011控制电缆KVV-05KV/4*2
5米60012千斤顶10 吨台613起重机5 吨台42
3 作业条件:2
1 土建工程应具备下列条件:2
1 预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格
2 场地清理洁净、道路畅通,沟盖板齐备
2 设备安装应具备下列条件2
1 变配电室内全部电气设备及用电设备配电箱柜安装完毕
2 电缆支架及电线过管、保护管安装完毕,并检验
