广宁县公路局 2024 年度路面维修工程(省道 S350 线)实施性施工组织设计重庆华通路桥工程有限公司二 OO 八年九月二十八日下载后可任意编辑第一章 总体概述本施工组织设计是根据省道 S350 线东乡至木格段路面改建工程规模、特点、现场施工条件,在充分分析业主对工程质量、工期的要求,深化调查相关主客观因素的基础上编制而成
针对业主的有关要求,对本工程项目施工机构的组建,人员、机械的配置,施工质量、安全生产和工期目标的控制提出了切实可行的方案
一、编制依据1、省道 S350 线段路面工程设计图纸、招标文件及招标文件补遗书
2、本单位详细勘察现场所掌握的现场情况和综合周边的施工环境状况的相关资料
3、本项目设计、施工所涉及的相关法律规范、规程和技术标准
二、编制原则1、遵守、执行《招标文件》各条款的具体要求,确保实现业主的工期、安全、质量、环保、文明施工及投资控制的目标
2、严格执行施工过程涉及的相关法律规范、规程和技术标准
3、充分发扬本单位的优良传统和技术优势,从速、从优配备本项目所需的各种资源
4、施工组织设计编制做到施工总体布置和分项工程施工组织相结合、重点难点工程和一般工程相结合、特别施工工艺和一般施工工艺相结合
5、高效组织,合理安排,本路段主体工程进度计划在 6 个月内完成
三、工程概况1、建设规模与技术标准本次改建共有以下二个路段:一段:K96+183~K101+260,长 5
08km(断链 长 2
63m) ; 二 段 : K111+030~K117+704
13 , 长 5
896km( 断 链 长129
87m);两段共长 10
全线采纳二级公路技术标准,K112+600~K117+704
13 段设计速度 60km/h,K96+183~K101+260、K111+030~K112+600 困难段设计速度 40km/h

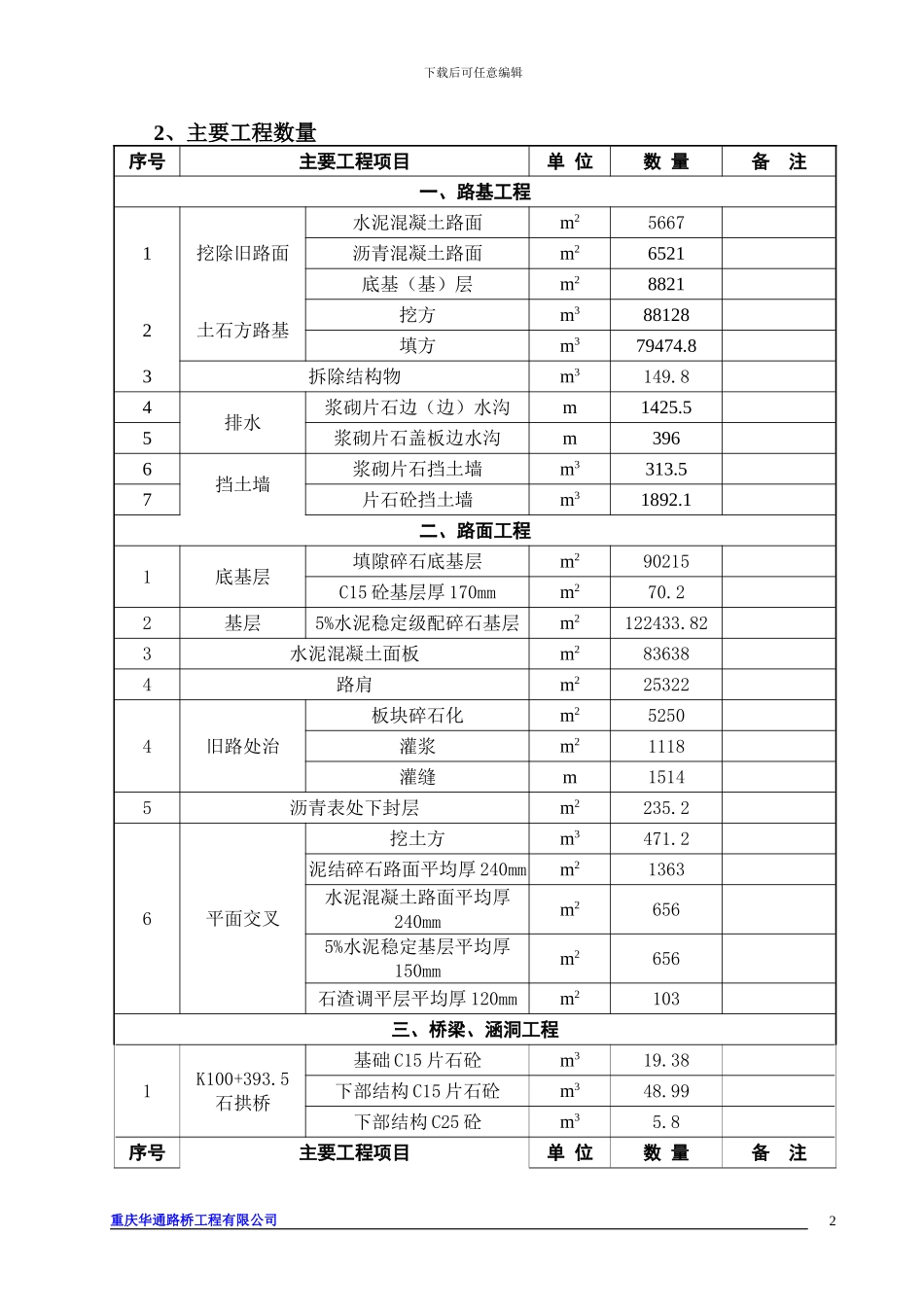

对于半径小于 2
