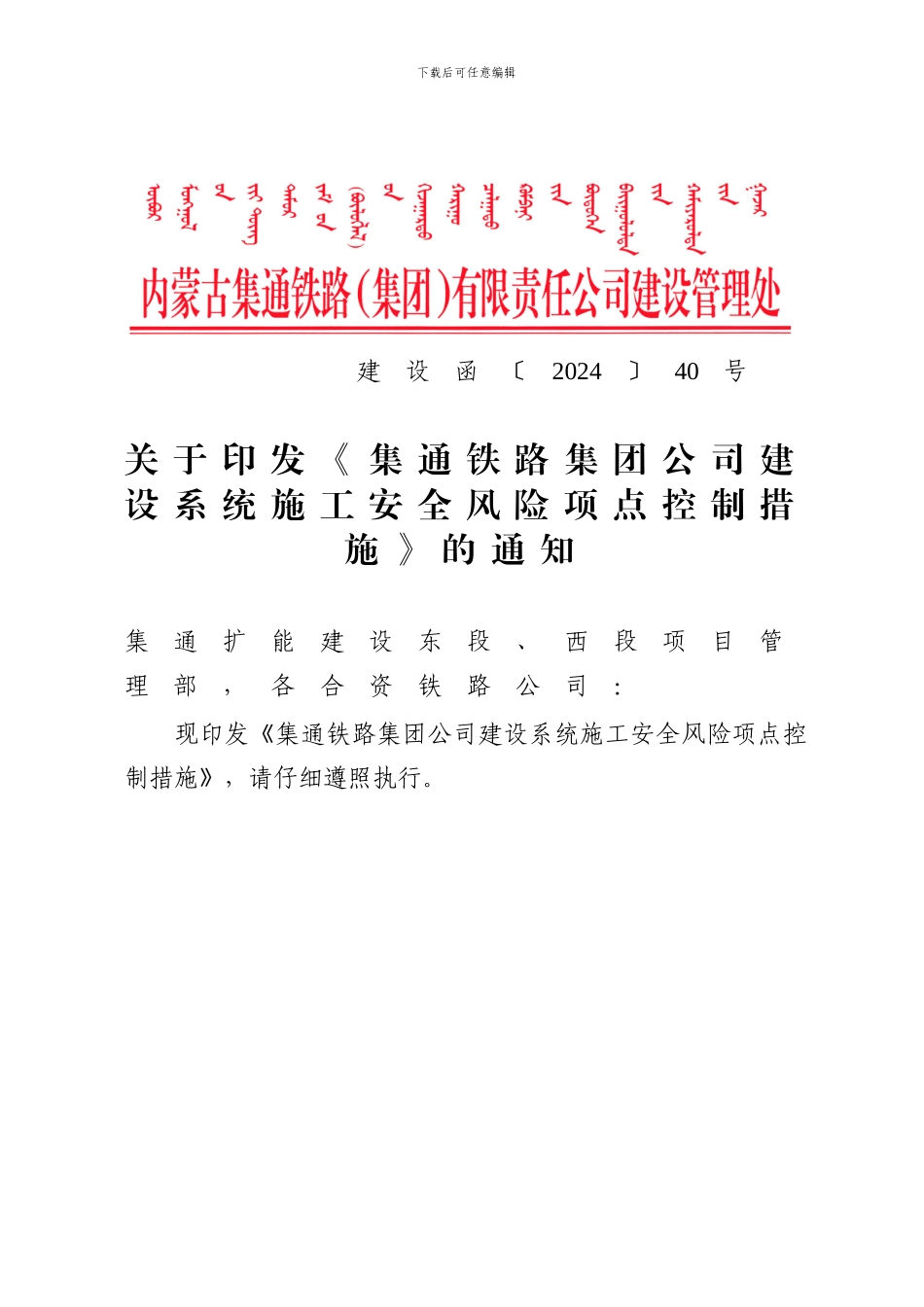

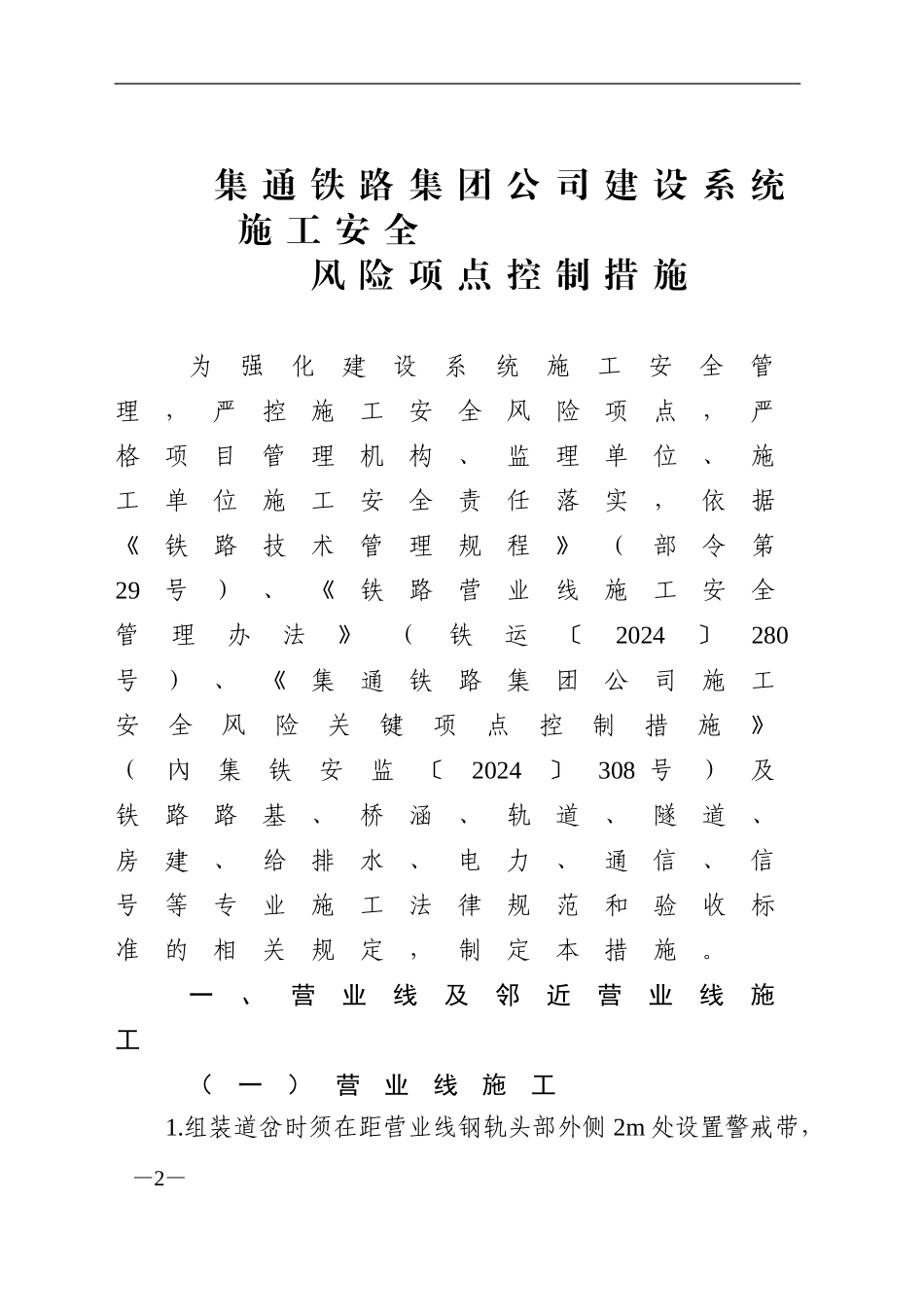

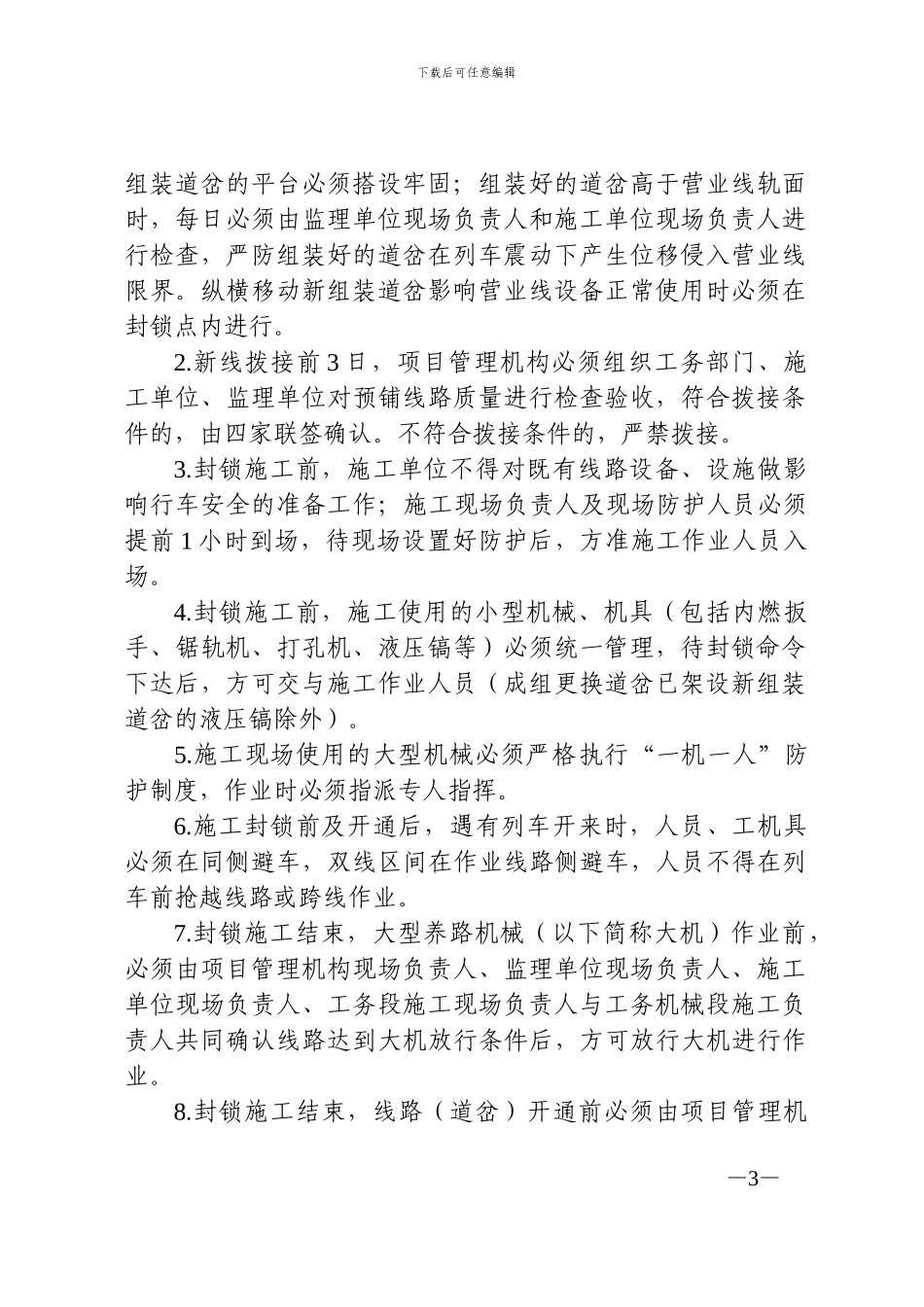

下载后可任意编辑建设函〔2024〕40号关 于 印 发 《 集 通 铁 路 集 团 公 司 建设 系 统 施 工 安 全 风 险 项 点 控 制 措施 》 的 通 知集通扩能建设东段、西段项目管理部,各合资铁路公司:现印发《集通铁路集团公司建设系统施工安全风险项点控制措施》,请仔细遵照执行。集 通 铁 路 集 团 公 司 建 设 系 统施 工 安 全风 险 项 点 控 制 措 施为强化建设系统施工安全管理,严控施工安全风险项点,严格项目管理机构、监理单位、施工单位施工安全责任落实,依据《铁路技术管理规程》(部令第29号)、《铁路营业线施工安全管理办法》(铁运〔2024〕280号)、《集通铁路集团公司施工安全风险关键项点控制措施》(內集铁安监〔2024〕308 号)及铁路路基、桥涵、轨道、隧道、房建、给排水、电力、通信、信号等专业施工法律规范和验收标准的相关规定,制定本措施。一、营业线及邻近营业线施工(一)营业线施工1.组装道岔时须在距营业线钢轨头部外侧 2m 处设置警戒带,—2—下载后可任意编辑组装道岔的平台必须搭设牢固;组装好的道岔高于营业线轨面时,每日必须由监理单位现场负责人和施工单位现场负责人进行检查,严防组装好的道岔在列车震动下产生位移侵入营业线限界。纵横移动新组装道岔影响营业线设备正常使用时必须在封锁点内进行。2.新线拨接前 3 日,项目管理机构必须组织工务部门、施工单位、监理单位对预铺线路质量进行检查验收,符合拨接条件的,由四家联签确认。不符合拨接条件的,严禁拨接。3.封锁施工前,施工单位不得对既有线路设备、设施做影响行车安全的准备工作;施工现场负责人及现场防护人员必须提前 1 小时到场,待现场设置好防护后,方准施工作业人员入场。4.封锁施工前,施工使用的小型机械、机具(包括内燃扳手、锯轨机、打孔机、液压镐等)必须统一管理,待封锁命令下达后,方可交与施工作业人员(成组更换道岔已架设新组装道岔的液压镐除外)。5.施工现场使用的大型机械必须严格执行“一机一人”防护制度,作业时必须指派专人指挥。6.施工封锁前及开通后,遇有列车开来时,人员、工机具必须在同侧避车,双线区间在作业线路侧避车,人员不得在列车前抢越线路或跨线作业。7.封锁施工结束,大型养路机械(以下简称大机)作业前,必须由项目管理机构现场负责人、监理单位现场负责人、施工单位现场负责人、工务段施工现场负责人与工务机械段施工负责人共同确认线路...
