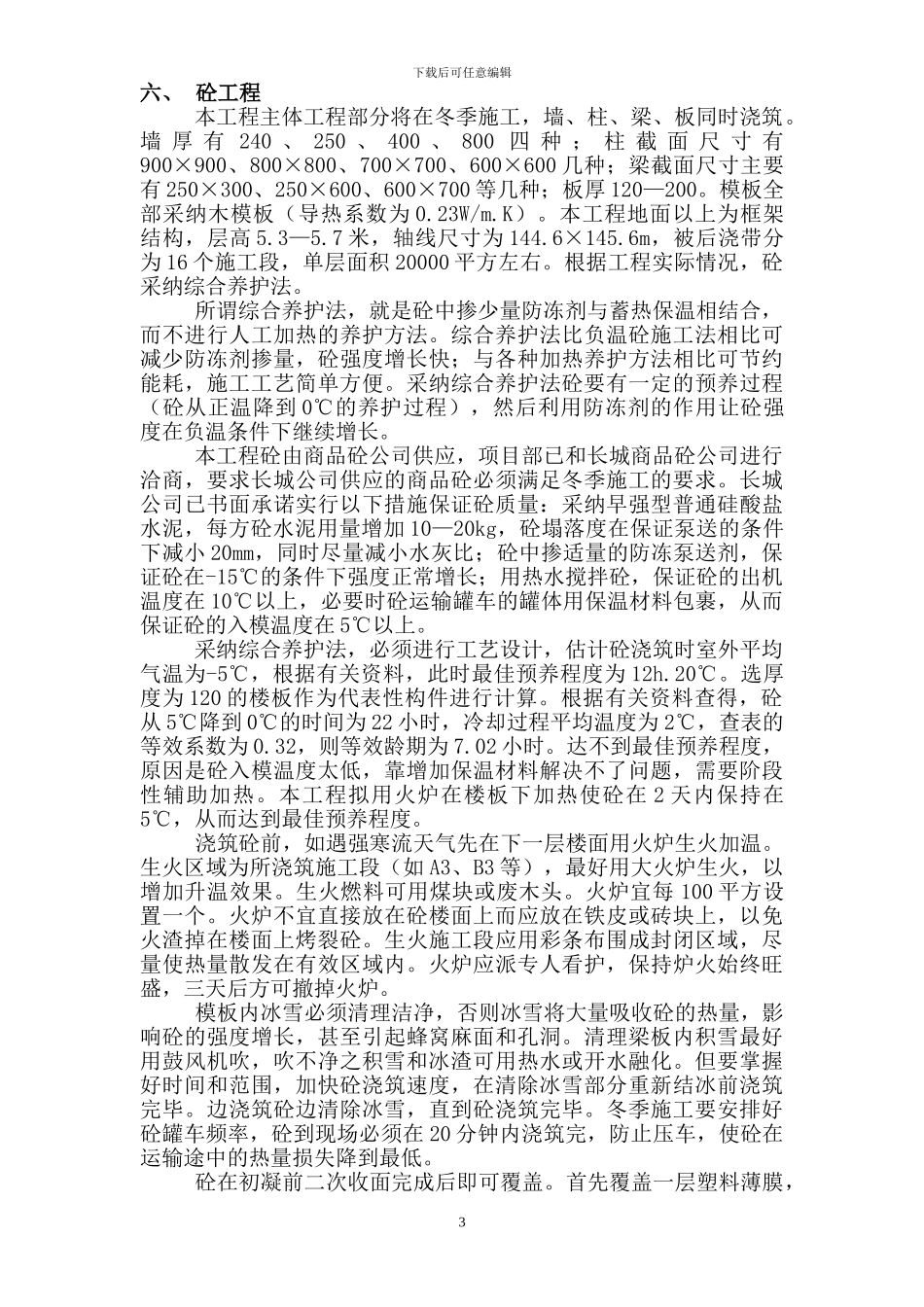

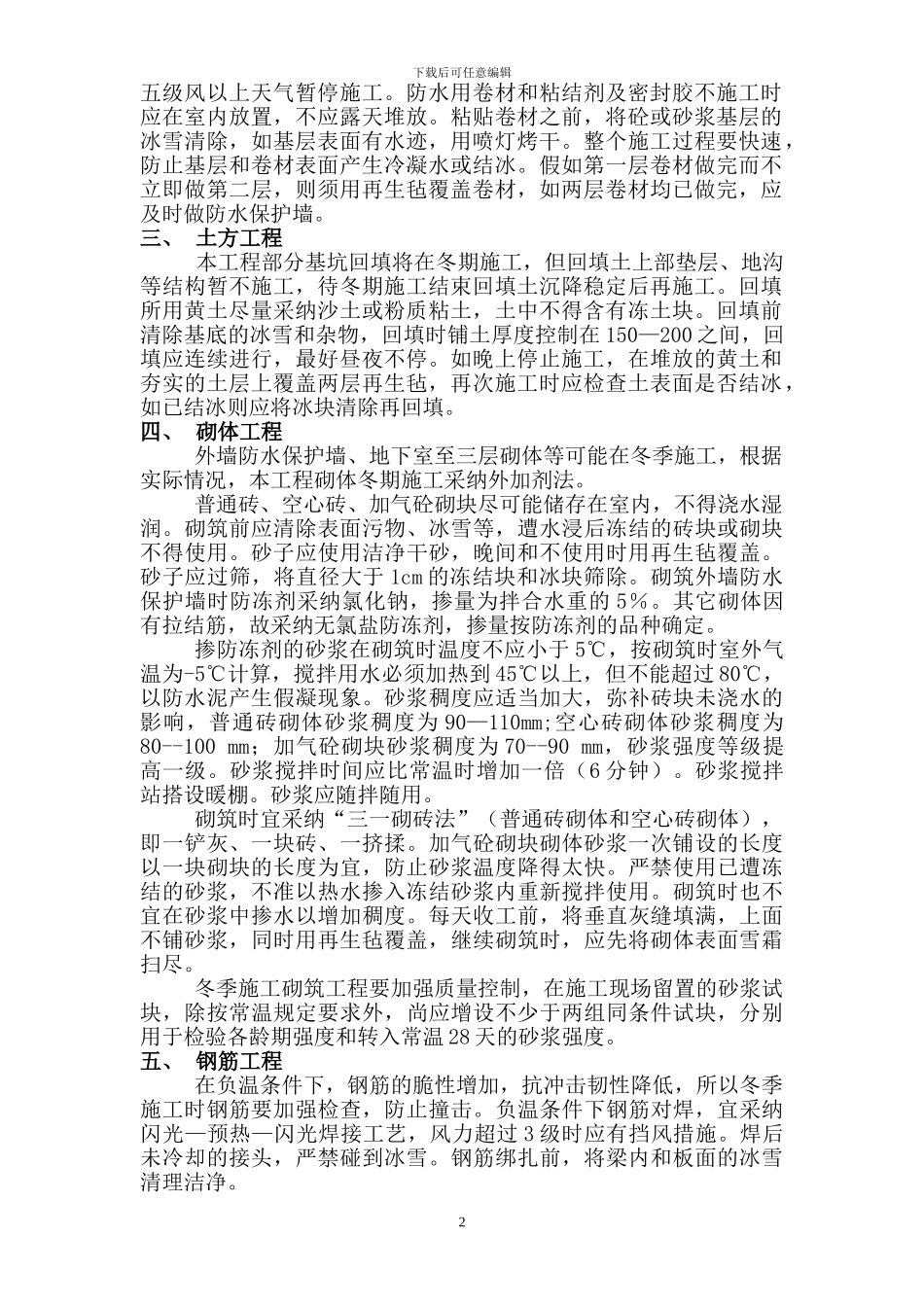

下载后可任意编辑沈阳金瑞********工程冬季施工方案编制: 审核: 批准: 二 0 0 五 年 十 月 三 十 一 日冬季施工方案一、 简述当室外日平均气温连续五天稳定低于 5℃即进入冬期施工,当室外日平均气温连续五天高于 5℃时解除冬期施工。根据气象统计资料,沈阳市日平均气温低于 5℃的起止大概为 11 月 15 日至 4 月 1日,极端最低温度为-20℃以上,最大冻土深度为>500mm。根据本工程总进度计划,冬期施工的工程主要有防水工程、土方工程、砌体工程、钢筋工程、砼工程。进入 11 月中旬,项目部将密切关注气温变化并积极展开冬期施工准备工作,当室外日平均气温连续五天低于 5℃或单日气温低于 0℃时,立即启动冬期施工方案。二、 防水工程根据工程进度计划,部分地下室外墙高分子卷材防水将在冬季施工,卷材尽量安排在中午温度较高时铺贴,雨雪天、室外气温、1下载后可任意编辑五级风以上天气暂停施工。防水用卷材和粘结剂及密封胶不施工时应在室内放置,不应露天堆放。粘贴卷材之前,将砼或砂浆基层的冰雪清除,如基层表面有水迹,用喷灯烤干。整个施工过程要快速,防止基层和卷材表面产生冷凝水或结冰。假如第一层卷材做完而不立即做第二层,则须用再生毡覆盖卷材,如两层卷材均已做完,应及时做防水保护墙。三、 土方工程本工程部分基坑回填将在冬期施工,但回填土上部垫层、地沟等结构暂不施工,待冬期施工结束回填土沉降稳定后再施工。回填所用黄土尽量采纳沙土或粉质粘土,土中不得含有冻土块。回填前清除基底的冰雪和杂物,回填时铺土厚度控制在 150—200 之间,回填应连续进行,最好昼夜不停。如晚上停止施工,在堆放的黄土和夯实的土层上覆盖两层再生毡,再次施工时应检查土表面是否结冰,如已结冰则应将冰块清除再回填。四、 砌体工程外墙防水保护墙、地下室至三层砌体等可能在冬季施工,根据实际情况,本工程砌体冬期施工采纳外加剂法。普通砖、空心砖、加气砼砌块尽可能储存在室内,不得浇水湿润。砌筑前应清除表面污物、冰雪等,遭水浸后冻结的砖块或砌块不得使用。砂子应使用洁净干砂,晚间和不使用时用再生毡覆盖。砂子应过筛,将直径大于 1cm 的冻结块和冰块筛除。砌筑外墙防水保护墙时防冻剂采纳氯化钠,掺量为拌合水重的 5%。其它砌体因有拉结筋,故采纳无氯盐防冻剂,掺量按防冻剂的品种确定。掺防冻剂的砂浆在砌筑时温度不应小于 5℃,按砌筑时室外气温为-5℃计算,搅拌用水必须加热到...
