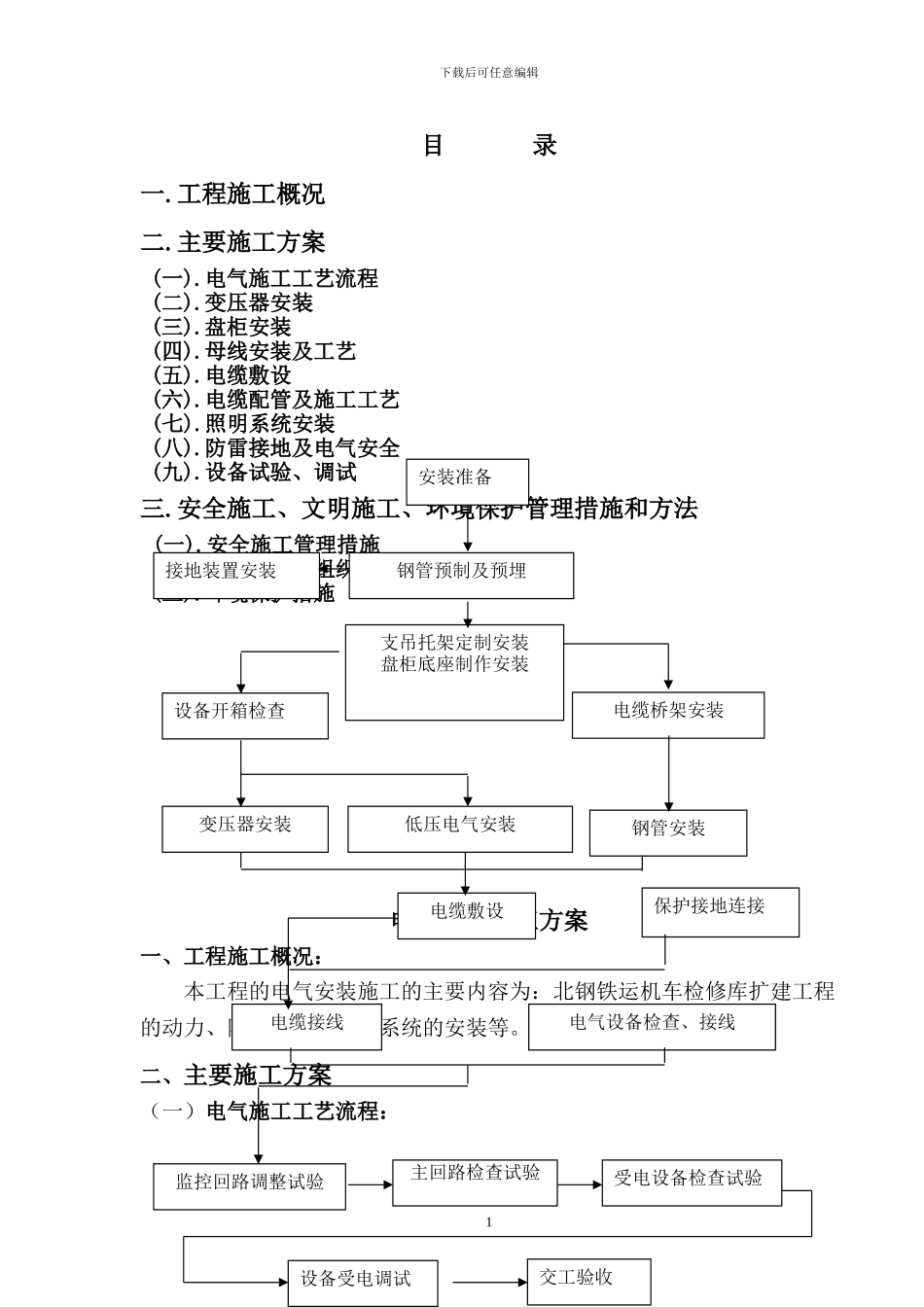

下载后可任意编辑目 录一
工程施工概况 二
主要施工方案 (一)
电气施工工艺流程 (二)
变压器安装 (三)
盘柜安装 (四)
母线安装及工艺 (五)
电缆敷设(六)
电缆配管及施工工艺 (七)
照明系统安装 (八)
防雷接地及电气安全 (九)
设备试验、调试 三
安全施工、文明施工、环境保护管理措施和方法 (一)
安全施工管理措施 (二)
文明施工的组织与管理 (三)
环境保护措施 电气工程施工方案一、工程施工概况:本工程的电气安装施工的主要内容为:北钢铁运机车检修库扩建工程的动力、防雷接地及照明系统的安装等
二、主要施工方案(一)电气施工工艺流程:1安装准备接地装置安装支吊托架定制安装盘柜底座制作安装设备开箱检查钢管预制及预埋电缆桥架安装变压器安装低压电气安装钢管安装电缆敷设电缆接线电气设备检查、接线监控回路调整试验受电设备检查试验设备受电调试主回路检查试验交工验收保护接地连接下载后可任意编辑(二)变压器的安装:1

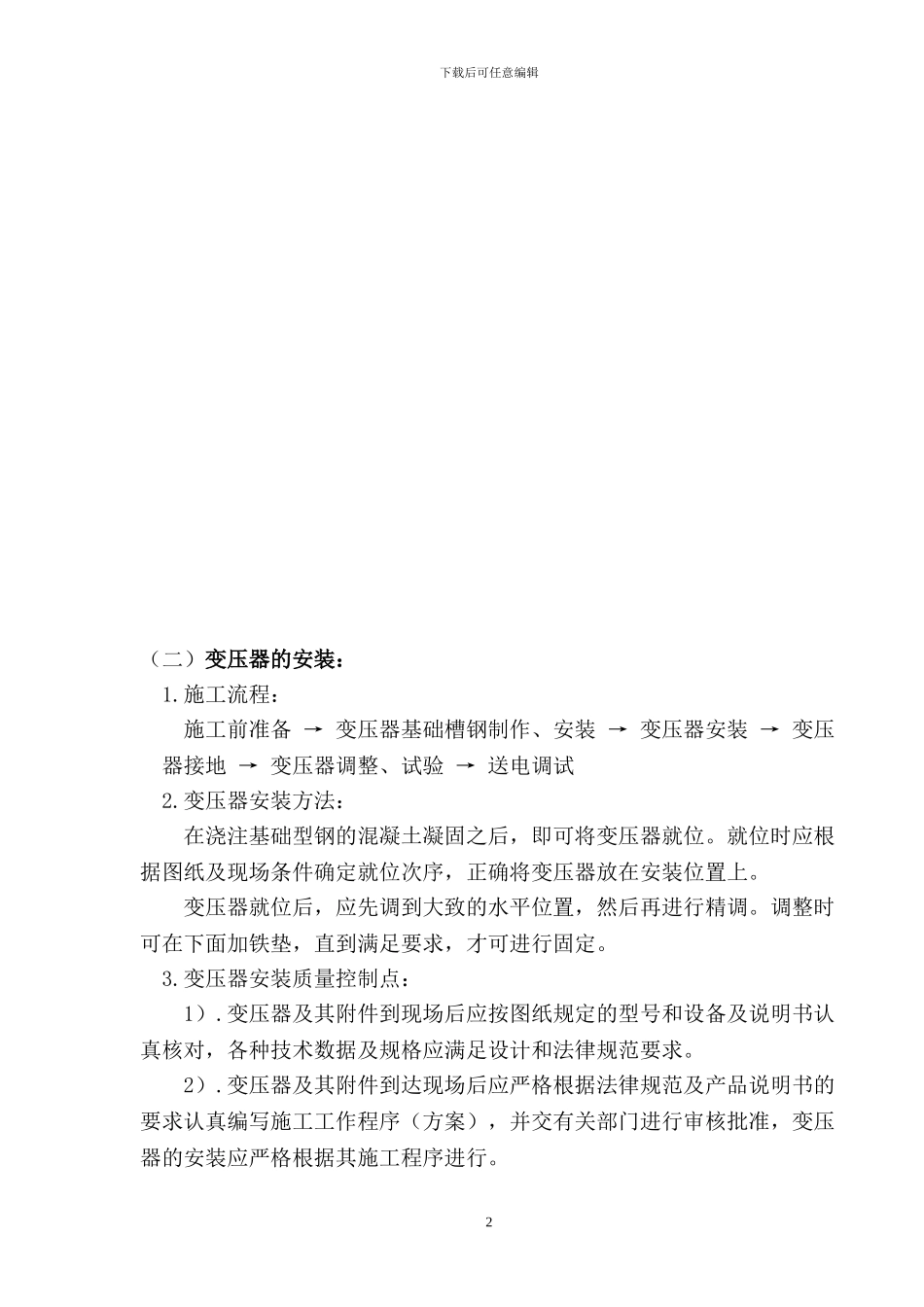

施工流程:施工前准备 → 变压器基础槽钢制作、安装 → 变压器安装 → 变压器接地 → 变压器调整、试验 → 送电调试2
变压器安装方法:在浇注基础型钢的混凝土凝固之后,即可将变压器就位
就位时应根据图纸及现场条件确定就位次序,正确将变压器放在安装位置上
变压器就位后,应先调到大致的水平位置,然后再进行精调
调整时可在下面加铁垫,直到满足要求,才可进行固定
变压器安装质量控制点:1)
变压器及其附件到现场后应按图纸规定的型号和设备及说明书认真核对,各种技术数据及规格应满足设计和法律规范要求
变压器及其附件到达现场后应严格根据法律规范及产品说明书的要求认真编写施工工作程序(方案),并交有关部门进行审核批准,变压器的安装应严格根据其施工程序进行
2下载后可任意编辑3)
变压器在搬运和安装中避开碰撞损坏器身

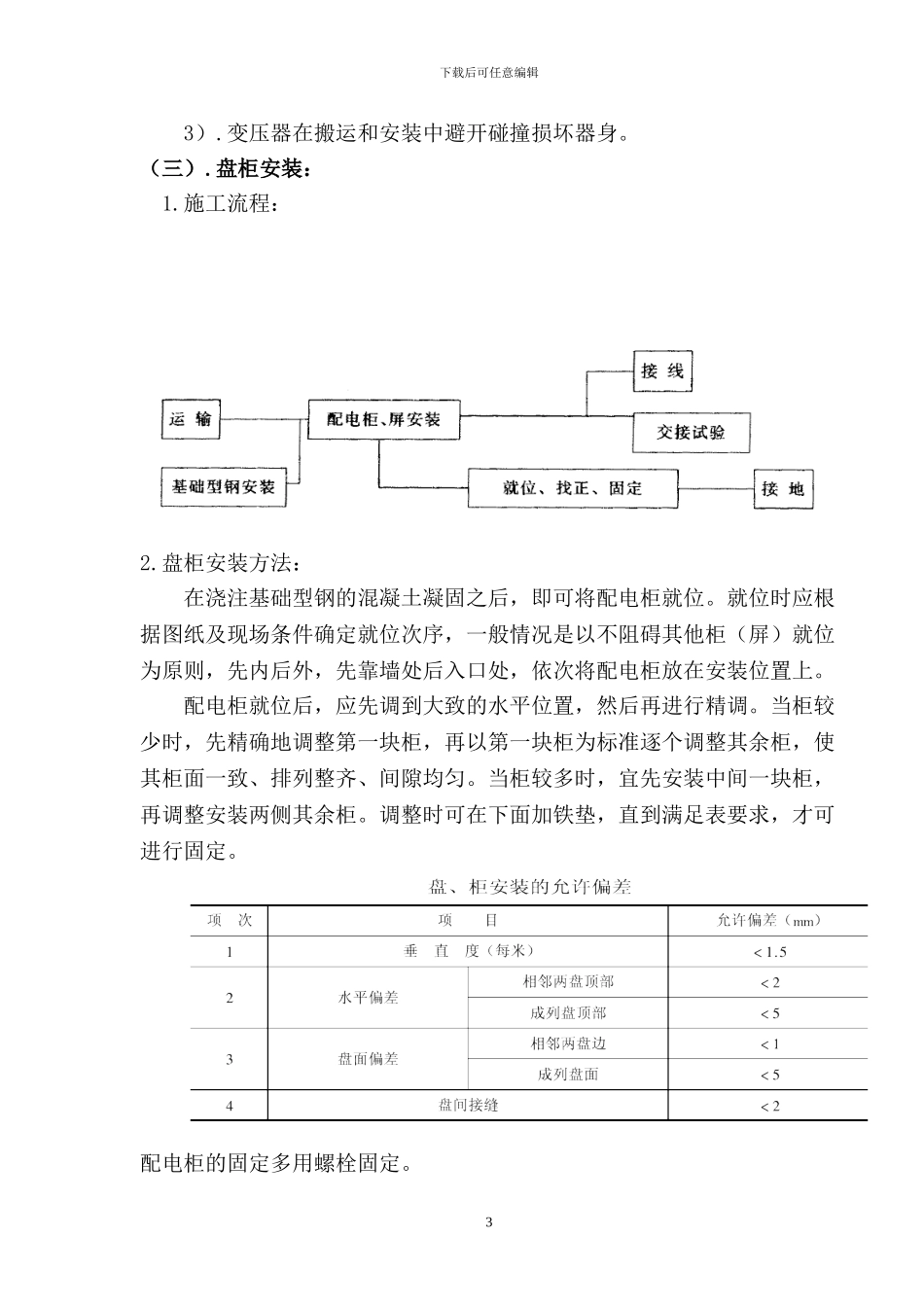

盘柜安装:1
施工流程:2
