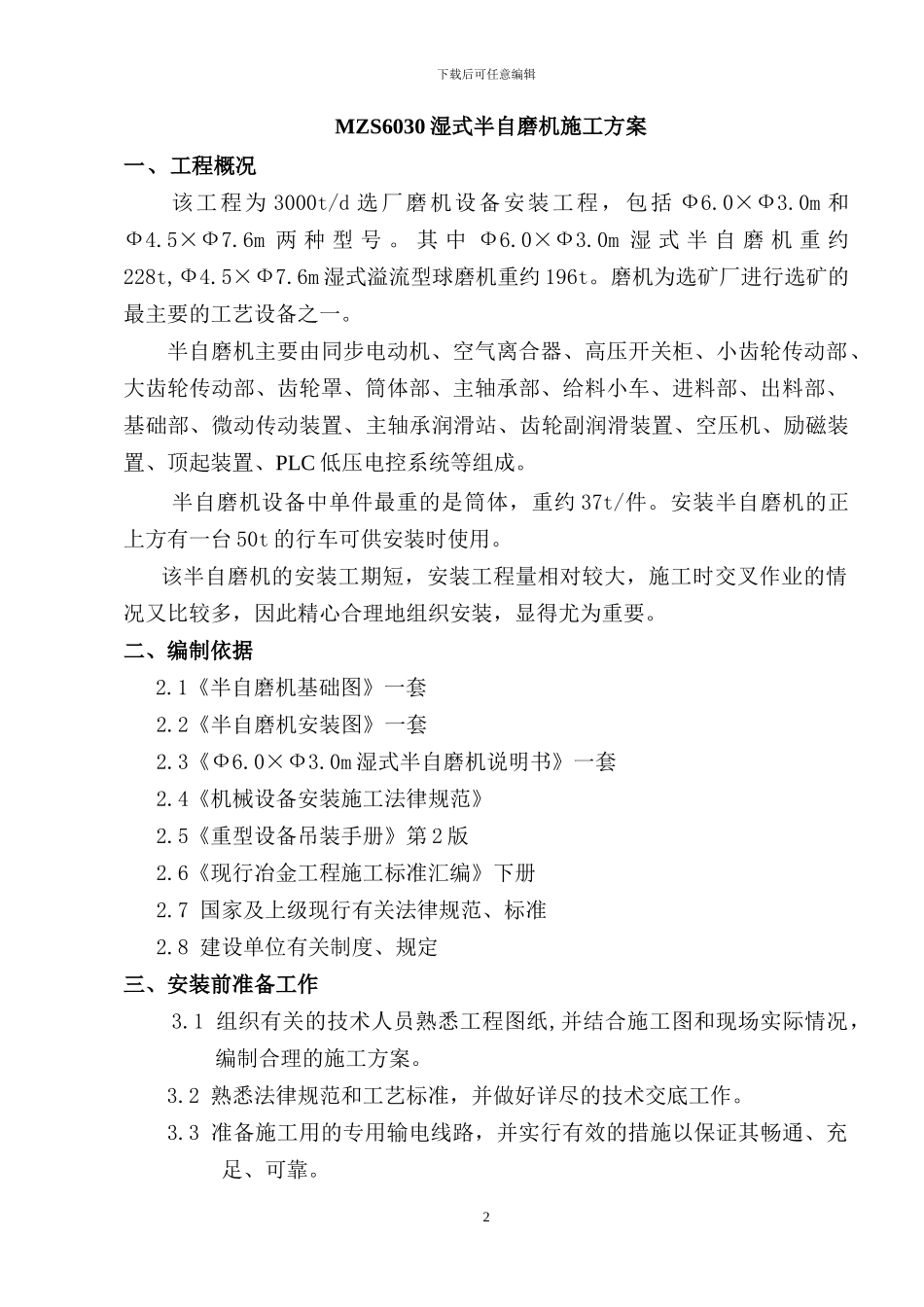

下载后可任意编辑半自磨机施工方案编号:JDJX—30130702版本号:1.0状 态:执行目 录一、工程概况二、编制依据三、施工前准备工作四、主要施工方案五、试车六、质量保证措施七、安全要求八、人员组织及施工机具计划 文件修改记录:版本号修改说明修改人审核人批准人机械修理厂半自磨机施工方案版本号:1.0状态:执行编号: JDJX--20240702MZS6030 湿式半自磨机施工方案编 制: 日期 审 核: 日期 批 准: 日期 生效日期: 1下载后可任意编辑MZS6030 湿式半自磨机施工方案一、工程概况该工程为 3000t/d 选厂磨机设备安装工程,包括 Ф6.0×Ф3.0m 和Ф4.5×Ф7.6m 两 种 型 号 。 其 中 Ф6.0×Ф3.0m 湿 式 半 自 磨 机 重 约228t,Ф4.5×Ф7.6m 湿式溢流型球磨机重约 196t。磨机为选矿厂进行选矿的最主要的工艺设备之一。半自磨机主要由同步电动机、空气离合器、高压开关柜、小齿轮传动部、大齿轮传动部、齿轮罩、筒体部、主轴承部、给料小车、进料部、出料部、基础部、微动传动装置、主轴承润滑站、齿轮副润滑装置、空压机、励磁装置、顶起装置、PLC 低压电控系统等组成。半自磨机设备中单件最重的是筒体,重约 37t/件。安装半自磨机的正上方有一台 50t 的行车可供安装时使用。该半自磨机的安装工期短,安装工程量相对较大,施工时交叉作业的情况又比较多,因此精心合理地组织安装,显得尤为重要。二、编制依据2.1《半自磨机基础图》一套2.2《半自磨机安装图》一套2.3《Ф6.0×Ф3.0m 湿式半自磨机说明书》一套2.4《机械设备安装施工法律规范》2.5《重型设备吊装手册》第 2 版2.6《现行冶金工程施工标准汇编》下册2.7 国家及上级现行有关法律规范、标准 2.8 建设单位有关制度、规定三、安装前准备工作3.1 组织有关的技术人员熟悉工程图纸,并结合施工图和现场实际情况,编制合理的施工方案。3.2 熟悉法律规范和工艺标准,并做好详尽的技术交底工作。3.3 准备施工用的专用输电线路,并实行有效的措施以保证其畅通、充足、可靠。2下载后可任意编辑3.4 准备设备进场的卸车场地,要保证场地的平整和坚实。3.5 设备进场的道路要平整、坚实,有足够的宽度和转弯半径。3.6 配置本工程所需的测量仪器、专用工具和吊装机具等。 3.7 组织施工人员进行相应的技术、质量和安全教育。四、安装的工艺和方法4.1 设备安装的工艺流程设备进场→设备的检查验收→施工准备→地脚螺栓的埋设→垫铁的放置→设...
