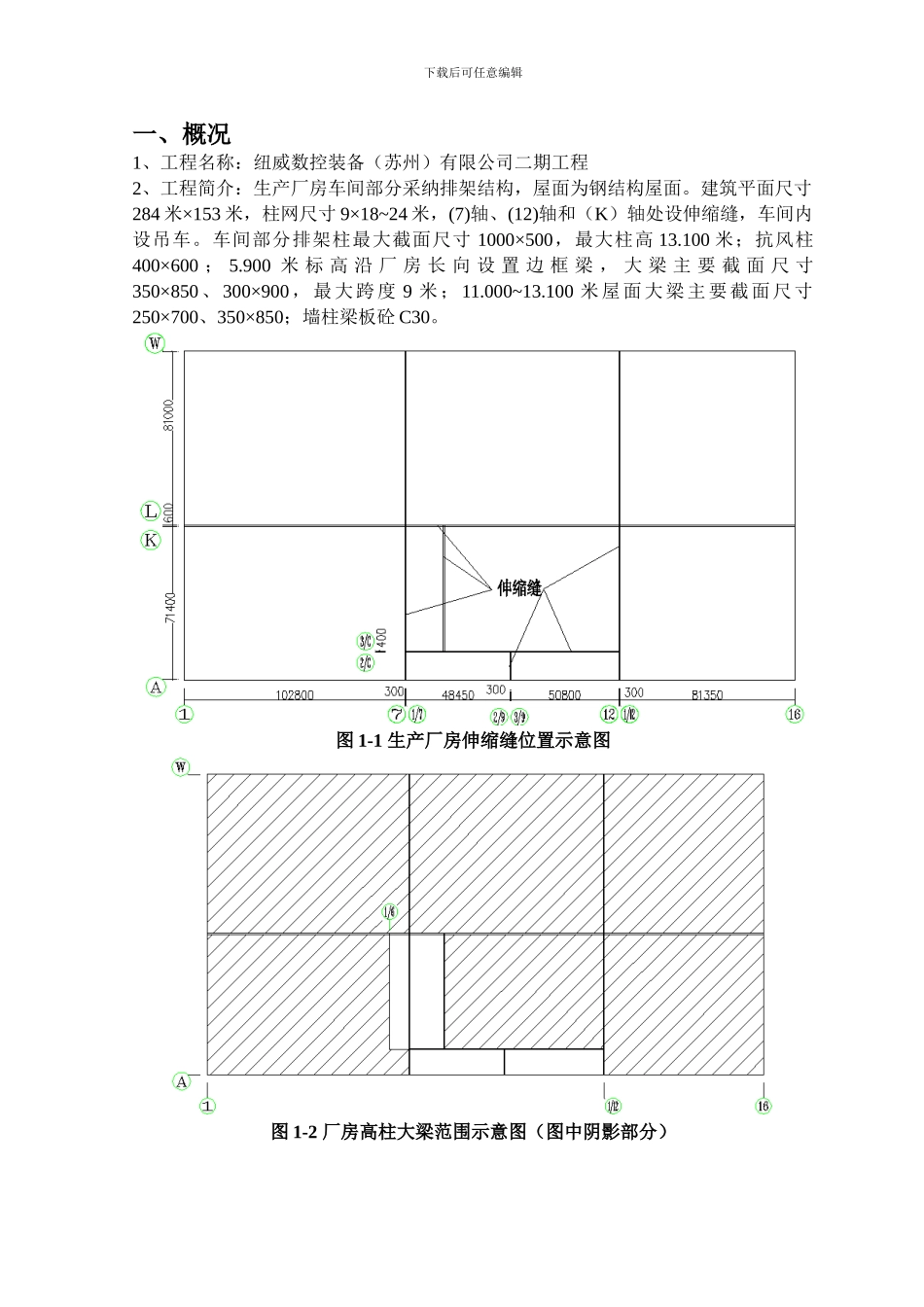

下载后可任意编辑纽威数控装备(苏州)有限公司二期工程厂房车间部分柱梁砼施工方案编制单位:苏州市凤凰建筑安装工程有限公司编制人: 顾懿审核人: 谢佳喜编制日期:二 O 一二年六月目 录一、概况二、编制依据下载后可任意编辑三、施工准备四、主要施工机械及工器具五、施工工序及施工方法六、质量保证体系七、成品保护措施八、文明施工及安全措施九、季节性施工措施十、主要施工技术资料下载后可任意编辑一、概况1、工程名称:纽威数控装备(苏州)有限公司二期工程2、工程简介:生产厂房车间部分采纳排架结构,屋面为钢结构屋面。建筑平面尺寸284 米×153 米,柱网尺寸 9×18~24 米,(7)轴、(12)轴和(K)轴处设伸缩缝,车间内设吊车。车间部分排架柱最大截面尺寸 1000×500,最大柱高 13.100 米;抗风柱400×600 ; 5.900 米 标 高 沿 厂 房 长 向 设 置 边 框 梁 , 大 梁 主 要 截 面 尺 寸350×850、 300×900,最大跨度 9 米; 11.000~13.100 米屋面大梁主要截面尺寸250×700、350×850;墙柱梁板砼 C30。图 1-1 生产厂房伸缩缝位置示意图图 1-2 厂房高柱大梁范围示意图(图中阴影部分)下载后可任意编辑3、季节特点:施工时适逢江南夏季高温多雨时节,施工时间紧。二、施工依据1、设计图纸及图纸会审记要。2、《混凝土结构设计法律规范》GB50010-2024。4、《混凝土结构工程施工质量验收法律规范》 GB50204-2024(2024 年版)5、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-20246、《建筑工程施工质量验收统一标准》GB50300-2001。三、施工准备1、施工前,由监理公司、业主、设计院及施工单位共同进行图纸交底会审工作,将图纸的设计意图及存在的错误或疑问在正式开工前必须给予交底和明确答复。2、施工前,必须请监理对已做好的轴线桩及轴线控制桩进行复核后方准正式施工。3、施工用的所有材料及工具都已备齐待用四、主要施工机械及工器具。表 4-1 主要施工机械及工器具表名称 型号数量备注混凝土泵车1 辆混凝土搅拌车6 辆插入式振动棒HZ-50A10 根平板震动器2 台水准仪S31 台经检定合格经纬仪DJ22 台经检定合格钢卷尺50M2 把经检定合格五、施工工序和施工方法1、施工设想 (1)、厂房平面尺寸较大,故应分施工段进行钢筋绑扎、模板支撑、混凝土浇筑工作。(2)、厂房车间部分跨内设计有吊车,柱高比较大(最大柱高 13.100 米),柱在吊车梁部位设计有牛腿,故高...
