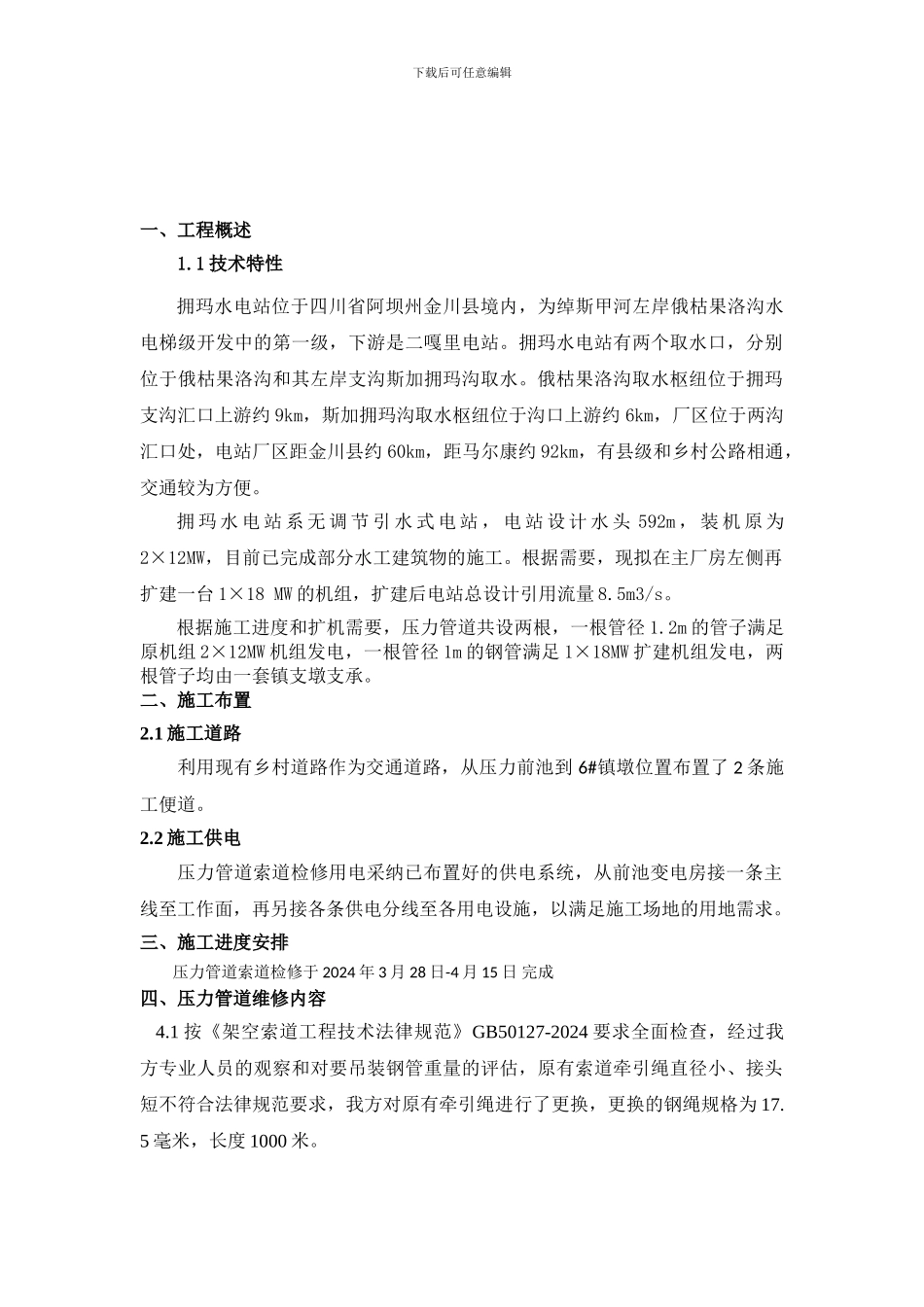

下载后可任意编辑四川省金川县拥玛水电站工程土建及金属结构施工工程压力管道索道维修方案四川大昌建筑安装有限公司拥玛电站项目经理部二〇一四年四月二日批 准:下载后可任意编辑校 核:编 写:下载后可任意编辑一、工程概述1.1 技术特性拥玛水电站位于四川省阿坝州金川县境内,为绰斯甲河左岸俄枯果洛沟水电梯级开发中的第一级,下游是二嘎里电站。拥玛水电站有两个取水口,分别位于俄枯果洛沟和其左岸支沟斯加拥玛沟取水。俄枯果洛沟取水枢纽位于拥玛支沟汇口上游约 9km,斯加拥玛沟取水枢纽位于沟口上游约 6km,厂区位于两沟汇口处,电站厂区距金川县约 60km,距马尔康约 92km,有县级和乡村公路相通,交通较为方便。拥 玛 水 电 站 系 无 调 节 引 水 式 电 站 , 电 站 设 计 水 头 592m , 装 机 原 为2×12MW,目前已完成部分水工建筑物的施工。根据需要,现拟在主厂房左侧再扩建一台 1×18 MW 的机组,扩建后电站总设计引用流量 8.5m3/s。根据施工进度和扩机需要,压力管道共设两根,一根管径 1.2m 的管子满足原机组 2×12MW 机组发电,一根管径 1m 的钢管满足 1×18MW 扩建机组发电,两根管子均由一套镇支墩支承。二、施工布置2.1 施工道路利用现有乡村道路作为交通道路,从压力前池到 6#镇墩位置布置了 2 条施工便道。2.2 施工供电压力管道索道检修用电采纳已布置好的供电系统,从前池变电房接一条主线至工作面,再另接各条供电分线至各用电设施,以满足施工场地的用地需求。三、施工进度安排压力管道索道检修于 2024 年 3 月 28 日-4 月 15 日 完成四、压力管道维修内容 4.1 按《架空索道工程技术法律规范》GB50127-2024 要求全面检查,经过我方专业人员的观察和对要吊装钢管重量的评估,原有索道牵引绳直径小、接头短不符合法律规范要求,我方对原有牵引绳进行了更换,更换的钢绳规格为 17.5 毫米,长度 1000 米。下载后可任意编辑4.2 由于原有钢管的壁厚增加,原索道起吊绳接头短而且多的原因,对索道起吊绳进行更换,更换的钢绳规格为 15 毫米,长度 1000 米。4.3、上索道牵引绳和起吊绳接头短,对原有接头切除后从新对接4.4、上站索道卷扬机滚筒和钢绳相对夹角不对,对卷扬机重新摆正定位、加固。4.5、索道架子拉绳全部重新进行拉紧、加固,增加一部分的拉绳。4.6、通过对原有索道架子的认真检查,发现 3 个架子单薄,焊接不到位的情况,对原有架子的...
