四川公路桥梁建设集团有限公司纳黔高速公路 C7 合同段 叙岭关隧道重、难施工方案叙岭关隧道重、难施工方案编制: 审批: 四川路桥集团有限公司纳黔高速 C7 合同段项目经理部 2024 年 6 月重、难施工方法(一)、洞口浅埋段施工洞口浅埋段在进洞施工前,先做好洞口边仰坡防护、洞口截排下载后可任意编辑水系统及必要时地表注浆加固,在确保洞口安全后开始隧道施工

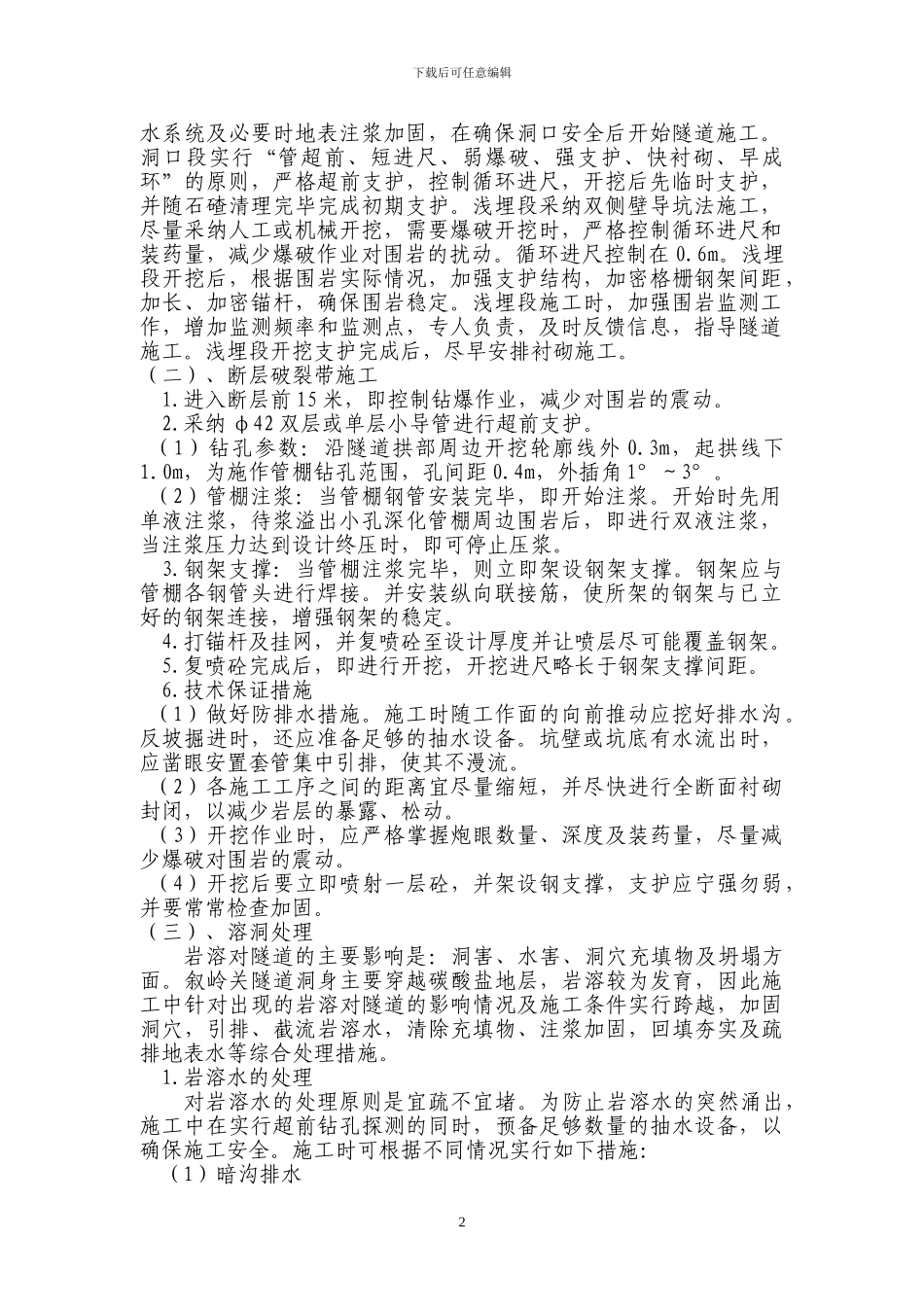

洞口段实行“管超前、短进尺、弱爆破、强支护、快衬砌、早成环”的原则,严格超前支护,控制循环进尺,开挖后先临时支护,并随石碴清理完毕完成初期支护
浅埋段采纳双侧壁导坑法施工,尽量采纳人工或机械开挖,需要爆破开挖时,严格控制循环进尺和装药量,减少爆破作业对围岩的扰动
循环进尺控制在 0
浅埋段开挖后,根据围岩实际情况,加强支护结构,加密格栅钢架间距,加长、加密锚杆,确保围岩稳定
浅埋段施工时,加强围岩监测工作,增加监测频率和监测点,专人负责,及时反馈信息,指导隧道施工
浅埋段开挖支护完成后,尽早安排衬砌施工
(二)、断层破裂带施工1
进入断层前 15 米,即控制钻爆作业,减少对围岩的震动
采纳 φ42 双层或单层小导管进行超前支护
(1)钻孔参数:沿隧道拱部周边开挖轮廓线外 0
3m,起拱线下1
0m,为施作管棚钻孔范围,孔间距 0
4m,外插角 1°~3°
(2)管棚注浆:当管棚钢管安装完毕,即开始注浆
开始时先用单液注浆,待浆溢出小孔深化管棚周边围岩后,即进行双液注浆,当注浆压力达到设计终压时,即可停止压浆
钢架支撑:当管棚注浆完毕,则立即架设钢架支撑
钢架应与管棚各钢管头进行焊接
并安装纵向联接筋,使所架的钢架与已立好的钢架连接,增强钢架的稳定
打锚杆及挂网,并复喷砼至设计厚度并让喷层尽可能覆盖钢架
复喷砼完成后,即进行开挖,开挖进尺略长于钢架支撑间距

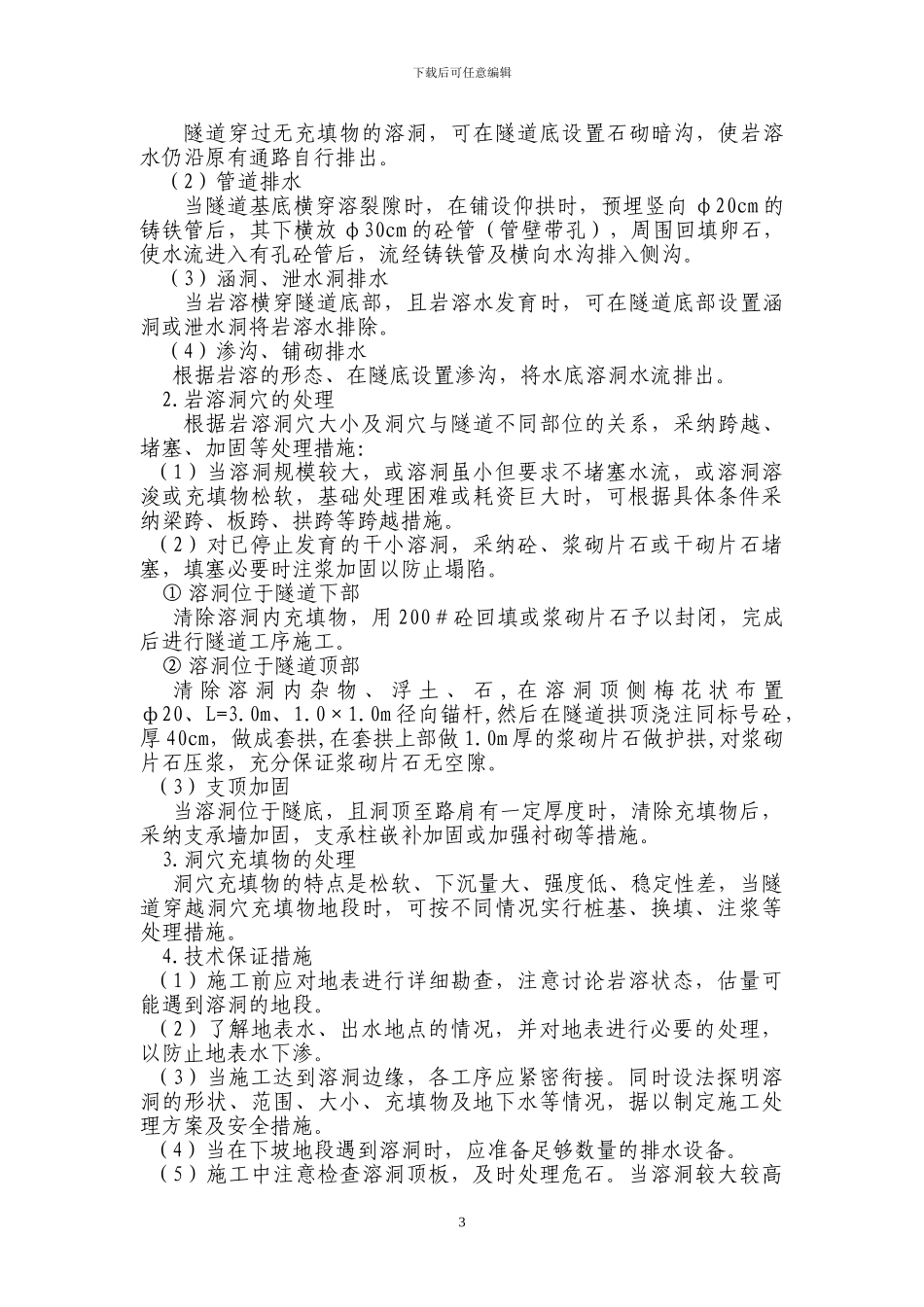

技术保证措施(1)做好防排水措施
