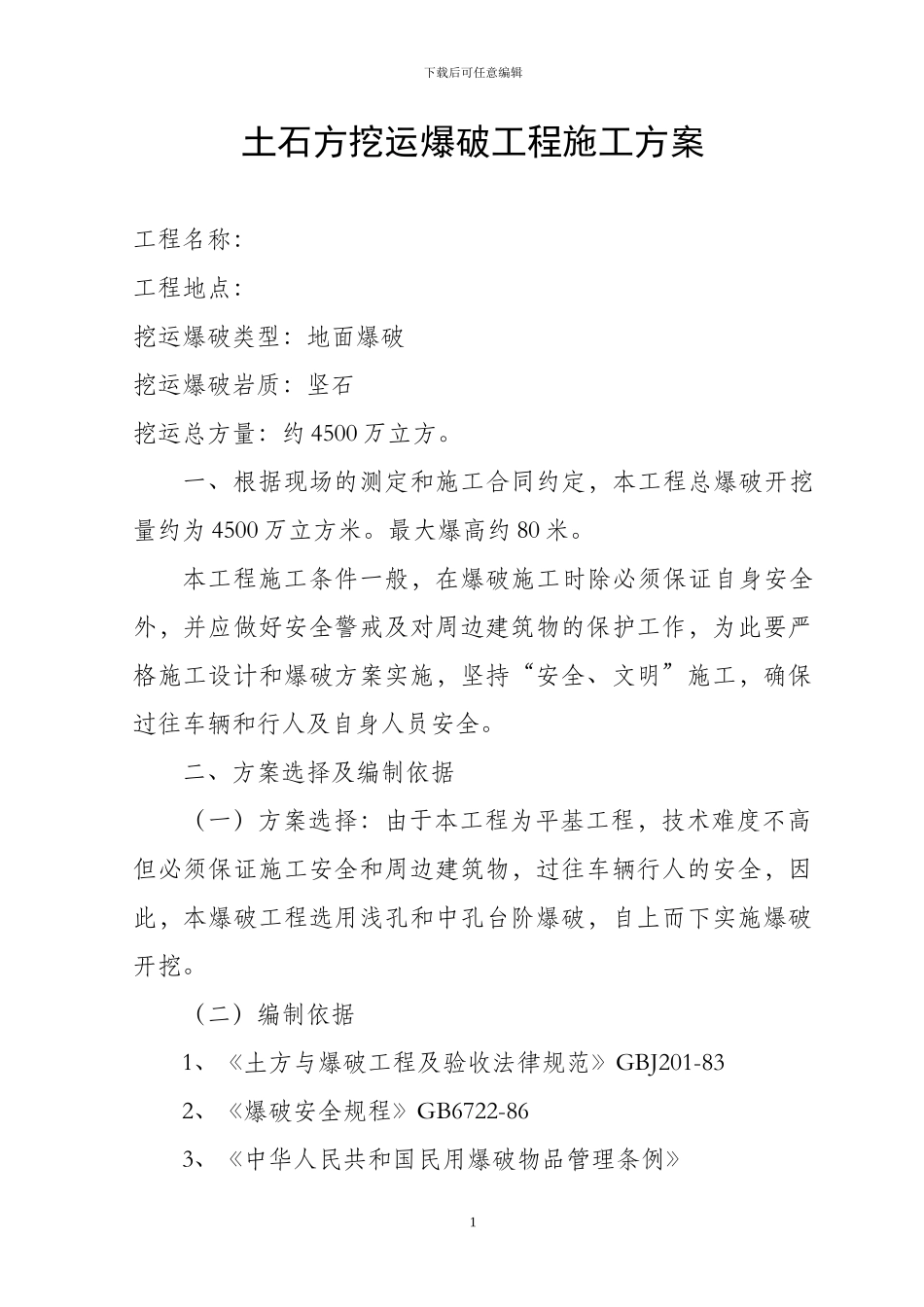

下载后可任意编辑土石方挖运爆破工程施工方案工程名称:工程地点:挖运爆破类型:地面爆破挖运爆破岩质:坚石挖运总方量:约 4500 万立方
一、根据现场的测定和施工合同约定,本工程总爆破开挖量约为 4500 万立方米
最大爆高约 80 米
本工程施工条件一般,在爆破施工时除必须保证自身安全外,并应做好安全警戒及对周边建筑物的保护工作,为此要严格施工设计和爆破方案实施,坚持“安全、文明”施工,确保过往车辆和行人及自身人员安全
二、方案选择及编制依据(一)方案选择:由于本工程为平基工程,技术难度不高但必须保证施工安全和周边建筑物,过往车辆行人的安全,因此,本爆破工程选用浅孔和中孔台阶爆破,自上而下实施爆破开挖

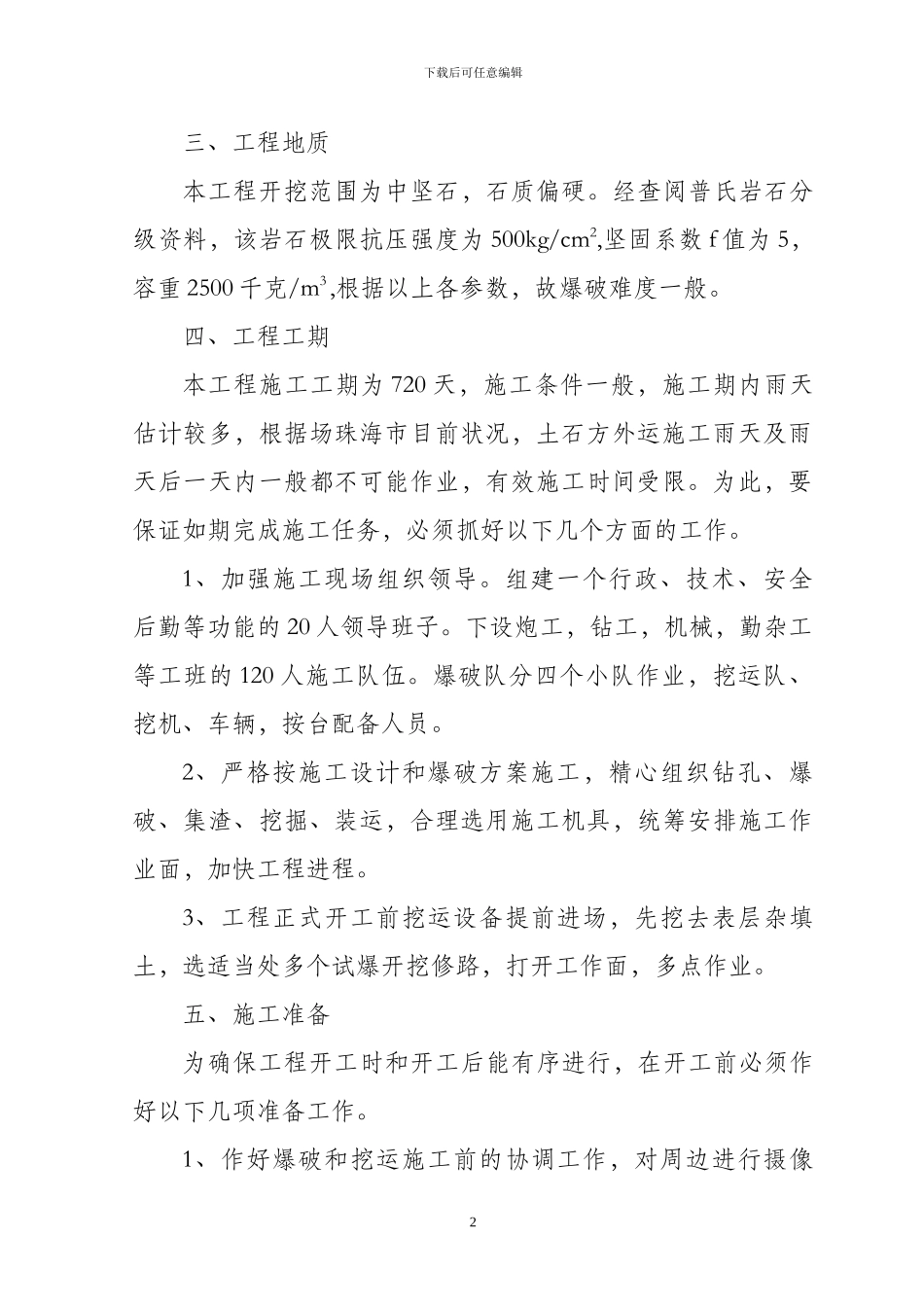

(二)编制依据1、《土方与爆破工程及验收法律规范》GBJ201-832、《爆破安全规程》GB6722-863、《中华人民共和国民用爆破物品管理条例》1下载后可任意编辑三、工程地质本工程开挖范围为中坚石,石质偏硬
经查阅普氏岩石分级资料,该岩石极限抗压强度为 500kg/cm2,坚固系数 f 值为 5,容重 2500 千克/m3 ,根据以上各参数,故爆破难度一般
四、工程工期本工程施工工期为 720 天,施工条件一般,施工期内雨天估计较多,根据场珠海市目前状况,土石方外运施工雨天及雨天后一天内一般都不可能作业,有效施工时间受限
为此,要保证如期完成施工任务,必须抓好以下几个方面的工作
1、加强施工现场组织领导
组建一个行政、技术、安全后勤等功能的 20 人领导班子
下设炮工,钻工,机械,勤杂工等工班的 120 人施工队伍
爆破队分四个小队作业,挖运队、挖机、车辆,按台配备人员
2、严格按施工设计和爆破方案施工,精心组织钻孔、爆破、集渣、挖掘、装运,合理选用施工机具,统筹安排施工作业面,加快工程进程

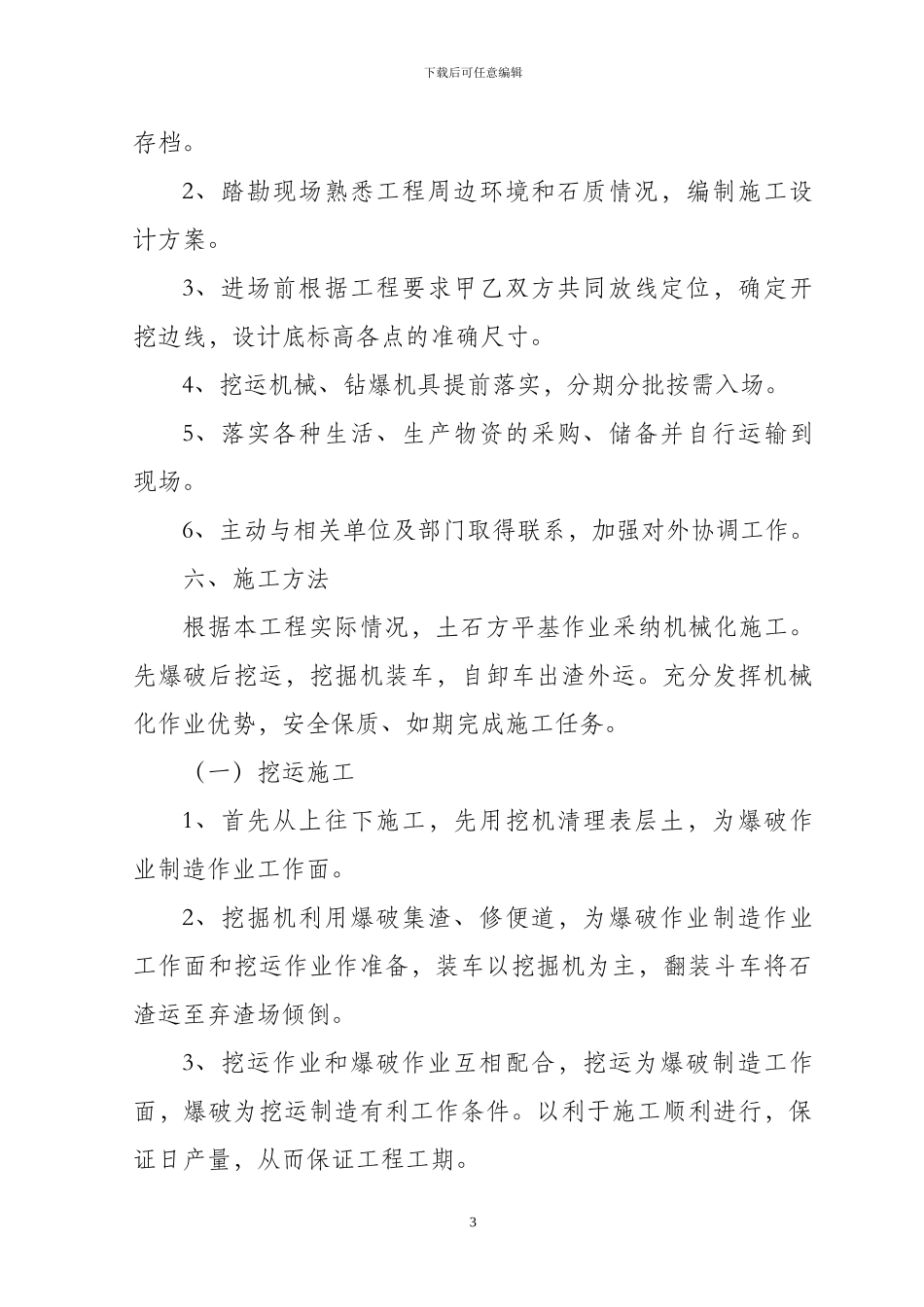

3、工程正式开工前挖运设备提前进场,先挖去表层杂填土,选适当处多个试爆开挖修路,
