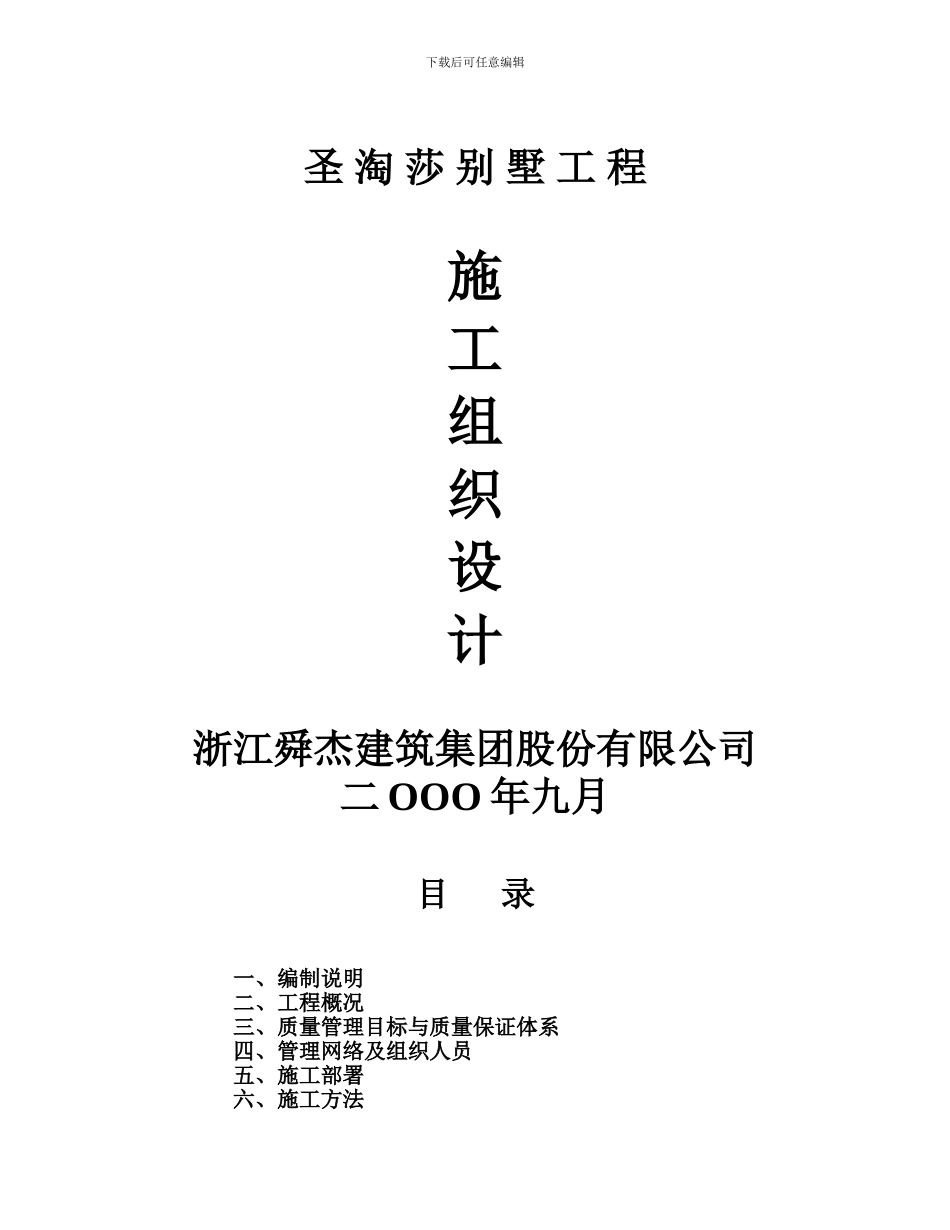

下载后可任意编辑圣 淘 莎 别 墅 工 程施工组织设计浙江舜杰建筑集团股份有限公司二 OOO 年九月目 录一、编制说明二、工程概况三、质量管理目标与质量保证体系四、管理网络及组织人员五、施工部署六、施工方法下载后可任意编辑 1

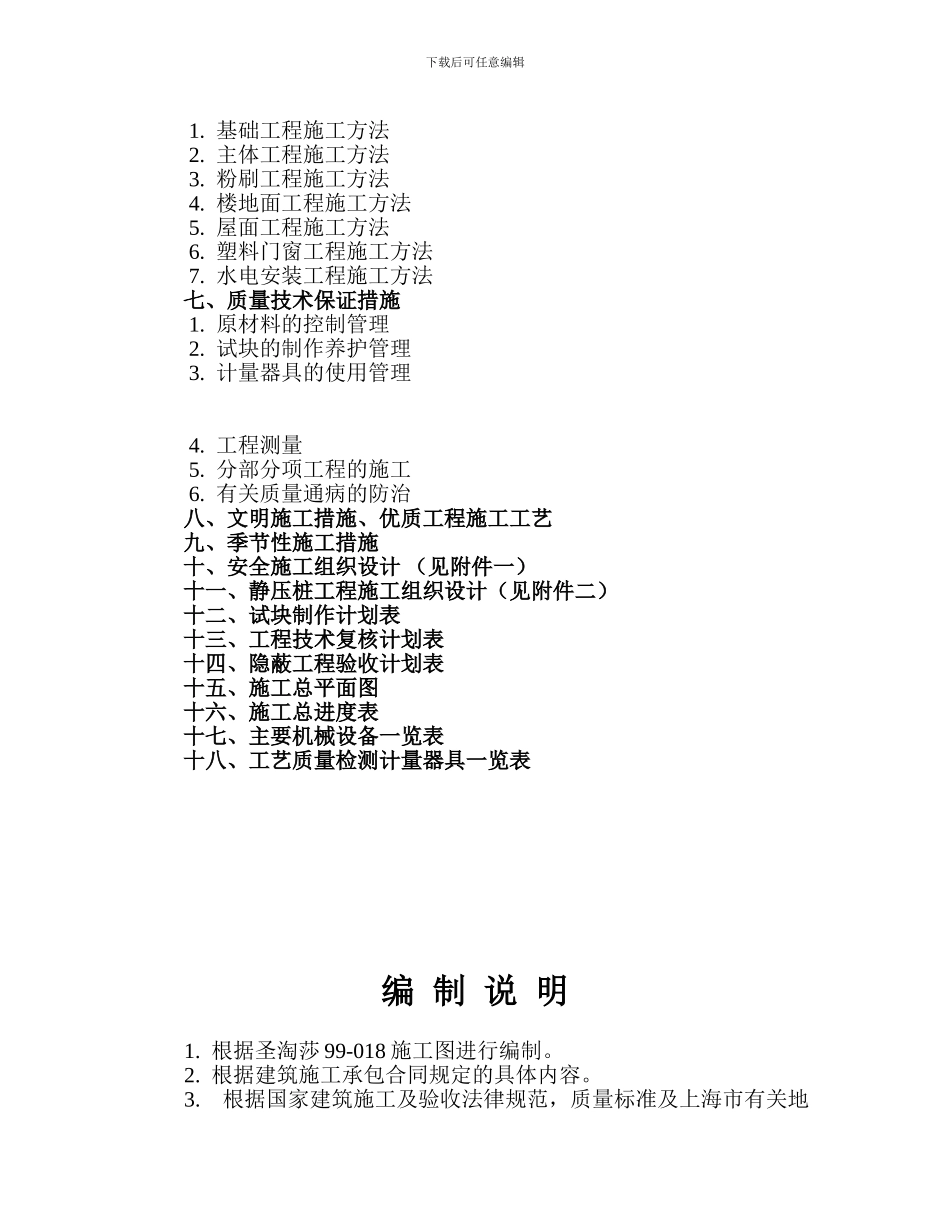

基础工程施工方法 2
主体工程施工方法 3
粉刷工程施工方法 4
楼地面工程施工方法 5
屋面工程施工方法 6
塑料门窗工程施工方法 7
水电安装工程施工方法 七、质量技术保证措施 1
原材料的控制管理 2
试块的制作养护管理 3
计量器具的使用管理 4
工程测量 5
分部分项工程的施工 6
有关质量通病的防治 八、文明施工措施、优质工程施工工艺 九、季节性施工措施 十、安全施工组织设计 (见附件一) 十一、静压桩工程施工组织设计(见附件二) 十二、试块制作计划表 十三、工程技术复核计划表 十四、隐蔽工程验收计划表 十五、施工总平面图 十六、施工总进度表 十七、主要机械设备一览表 十八、工艺质量检测计量器具一览表编 制 说 明1

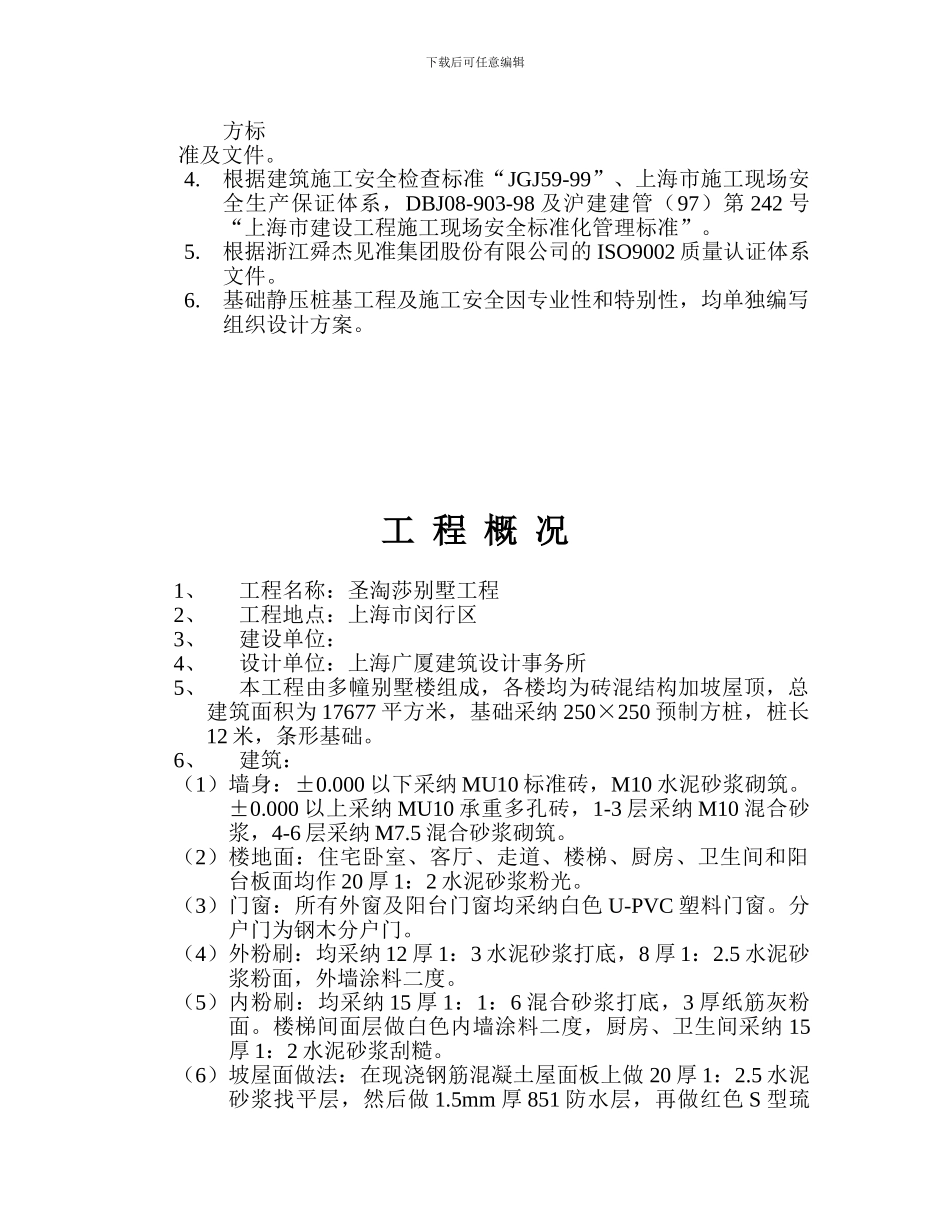

根据圣淘莎 99-018 施工图进行编制
根据建筑施工承包合同规定的具体内容
根据国家建筑施工及验收法律规范,质量标准及上海市有关地下载后可任意编辑方标 准及文件
根据建筑施工安全检查标准“JGJ59-99”、上海市施工现场安全生产保证体系,DBJ08-903-98 及沪建建管(97)第 242 号“上海市建设工程施工现场安全标准化管理标准”
根据浙江舜杰见准集团股份有限公司的 ISO9002 质量认证体系文件
基础静压桩基工程及施工安全因专业性和特别性,均单独编写组织设计方案
工 程 概 况1、工程名称:圣淘莎别墅工程2、工程地点:上海市闵行区3、建设单位:4、设计单位:上海广厦建筑设计事务所5、本工程由多幢别墅楼组成,各楼均为砖混结构加坡屋顶,总建筑面积为 17677 平
