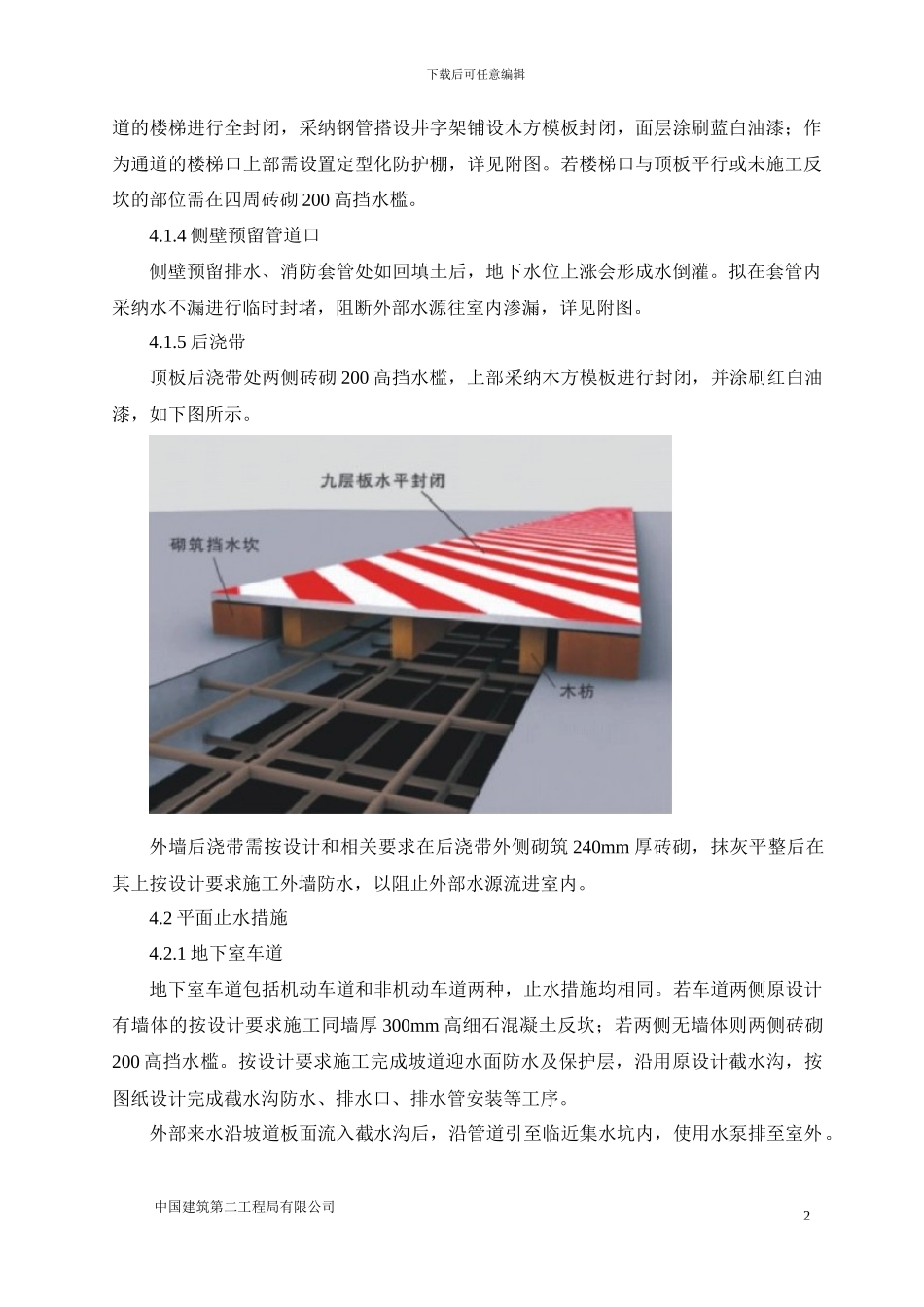

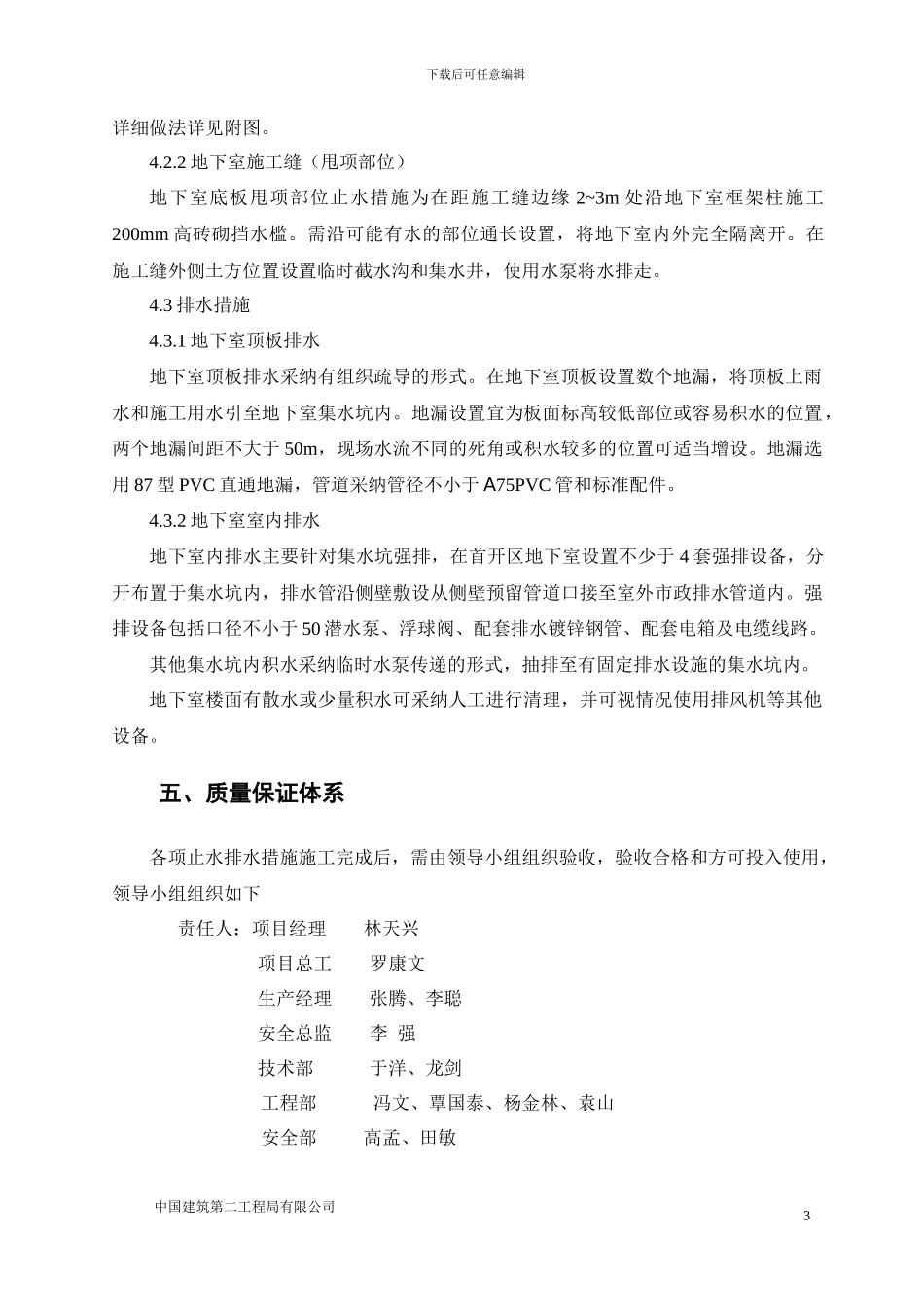

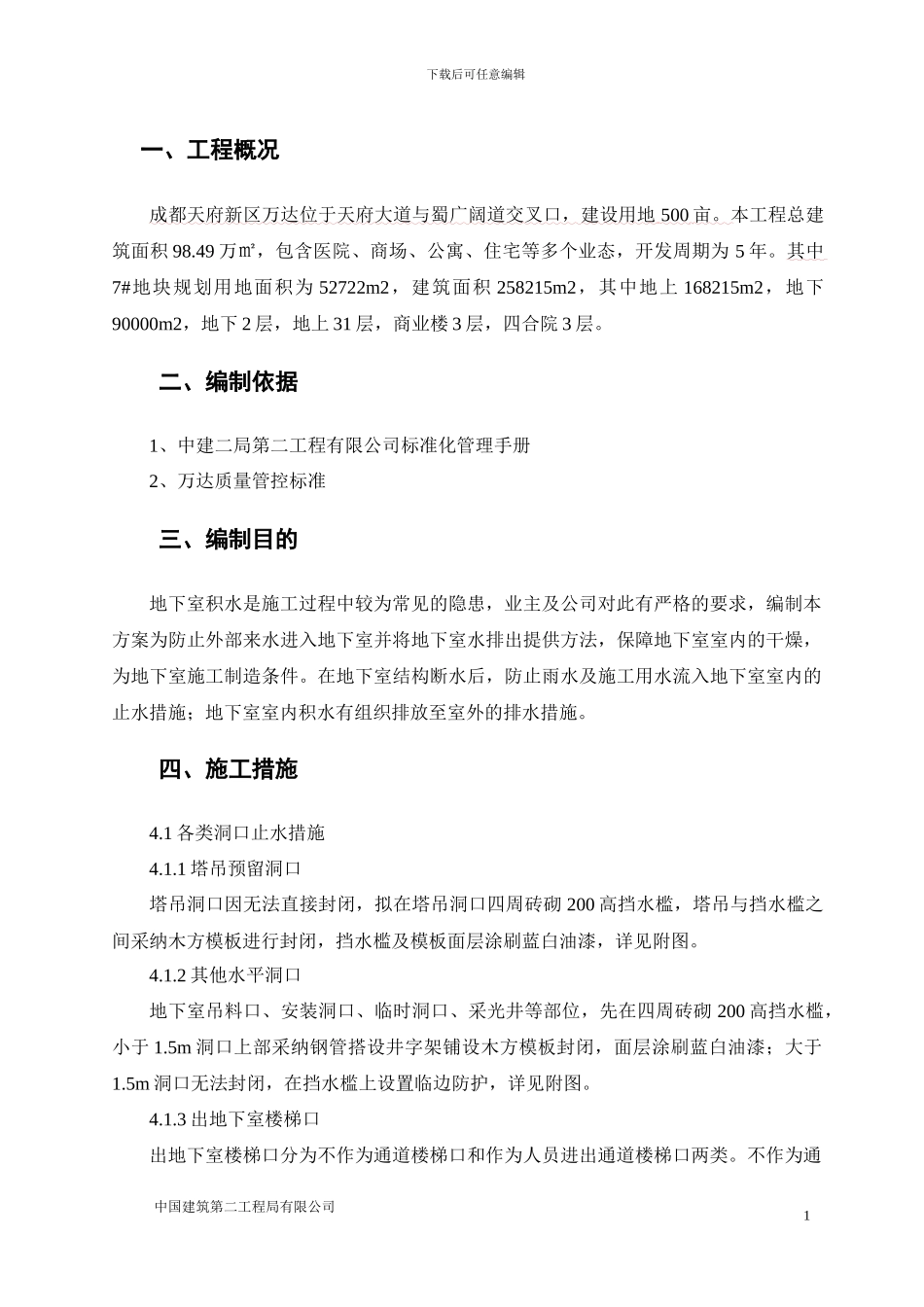

下载后可任意编辑 一、工程概况成都天府新区万达位于天府大道与蜀广阔道交叉口,建设用地 500 亩。 本工程总建筑面积 98.49 万㎡,包含医院、商场、公寓、住宅等多个业态,开发周期为 5 年。其中7#地块规划用地面积为 52722m2,建筑面积 258215m2,其中地上 168215m2,地下90000m2,地下 2 层,地上 31 层,商业楼 3 层,四合院 3 层。二、编制依据1、中建二局第二工程有限公司标准化管理手册2、万达质量管控标准三、编制目的地下室积水是施工过程中较为常见的隐患,业主及公司对此有严格的要求,编制本方案为防止外部来水进入地下室并将地下室水排出提供方法,保障地下室室内的干燥,为地下室施工制造条件。在地下室结构断水后,防止雨水及施工用水流入地下室室内的止水措施;地下室室内积水有组织排放至室外的排水措施。四、施工措施4.1 各类洞口止水措施4.1.1 塔吊预留洞口塔吊洞口因无法直接封闭,拟在塔吊洞口四周砖砌 200 高挡水槛,塔吊与挡水槛之间采纳木方模板进行封闭,挡水槛及模板面层涂刷蓝白油漆,详见附图。4.1.2 其他水平洞口地下室吊料口、安装洞口、临时洞口、采光井等部位,先在四周砖砌 200 高挡水槛,小于 1.5m 洞口上部采纳钢管搭设井字架铺设木方模板封闭,面层涂刷蓝白油漆;大于1.5m 洞口无法封闭,在挡水槛上设置临边防护,详见附图。4.1.3 出地下室楼梯口出地下室楼梯口分为不作为通道楼梯口和作为人员进出通道楼梯口两类。不作为通中国建筑第二工程局有限公司1下载后可任意编辑道的楼梯进行全封闭,采纳钢管搭设井字架铺设木方模板封闭,面层涂刷蓝白油漆;作为通道的楼梯口上部需设置定型化防护棚,详见附图。若楼梯口与顶板平行或未施工反坎的部位需在四周砖砌 200 高挡水槛。4.1.4 侧壁预留管道口侧壁预留排水、消防套管处如回填土后,地下水位上涨会形成水倒灌。拟在套管内采纳水不漏进行临时封堵,阻断外部水源往室内渗漏,详见附图。4.1.5 后浇带顶板后浇带处两侧砖砌 200 高挡水槛,上部采纳木方模板进行封闭,并涂刷红白油漆,如下图所示。外墙后浇带需按设计和相关要求在后浇带外侧砌筑 240mm 厚砖砌,抹灰平整后在其上按设计要求施工外墙防水,以阻止外部水源流进室内。4.2 平面止水措施4.2.1 地下室车道地下室车道包括机动车道和非机动车道两种,止水措施均相同。若车道两侧原设计有墙体的按设计要求施工同墙厚 300mm 高细石混凝土反坎;若两侧无墙体则两侧砖砌...
