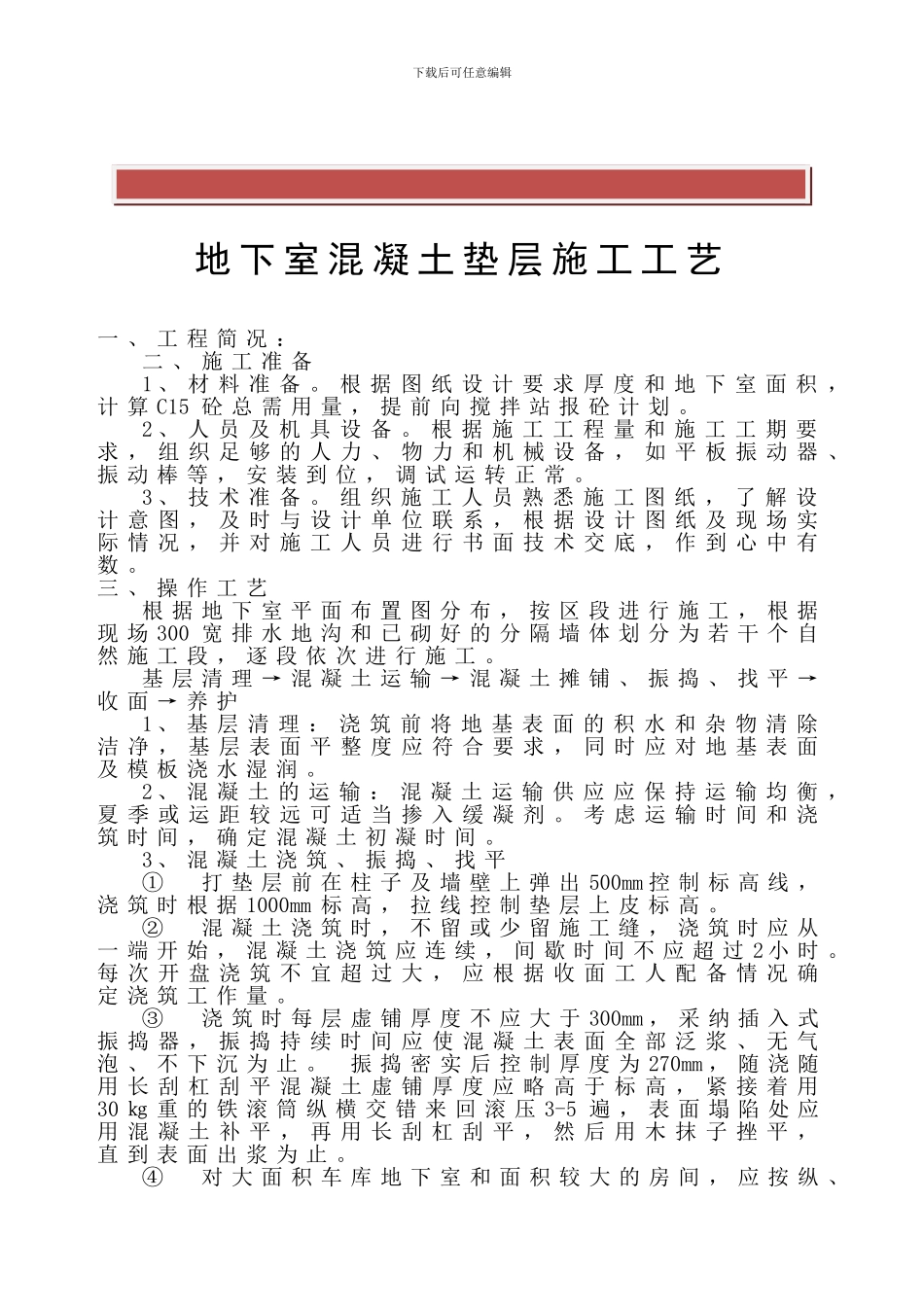

下载后可任意编辑地 下 室 混 凝 土 垫 层 施 工 工 艺一 、 工 程 简 况 : 二 、 施 工 准 备 1 、 材 料 准 备
根 据 图 纸 设 计 要 求 厚 度 和 地 下 室 面 积 ,计 算 C15 砼 总 需 用 量 , 提 前 向 搅 拌 站 报 砼 计 划
2 、 人 员 及 机 具 设 备
根 据 施 工 工 程 量 和 施 工 工 期 要求 , 组 织 足 够 的 人 力 、 物 力 和 机 械 设 备 , 如 平 板 振 动 器 、振 动 棒 等 , 安 装 到 位 , 调 试 运 转 正 常
3 、 技 术 准 备
组 织 施 工 人 员 熟 悉 施 工 图 纸 , 了 解 设计 意 图 , 及 时 与 设 计 单 位 联 系 , 根 据 设 计 图 纸 及 现 场 实际 情 况 , 并 对 施 工 人 员 进 行 书 面 技 术 交 底 , 作 到 心 中 有数
三 、 操 作 工 艺 根 据 地 下 室 平 面 布 置 图 分 布 , 按 区 段 进 行 施 工 , 根 据现 场 300 宽 排 水 地 沟 和 已 砌 好 的 分 隔 墙 体 划 分 为 若 干 个 自然 施 工 段 , 逐 段 依 次 进 行 施 工
基 层 清 理 → 混 凝 土 运 输 → 混 凝 土 摊 铺 、 振 捣 、 找 平 →收 面 → 养 护1 、 基 层 清 理 : 浇 筑 前 将 地 基 表 面 的 积 水 和 杂 物 清 除洁 净 , 基 层 表 面 平 整 度 应 符 合 要 求 , 同 时 应 对 地 基 表 面及 模 板 浇 水 湿 润

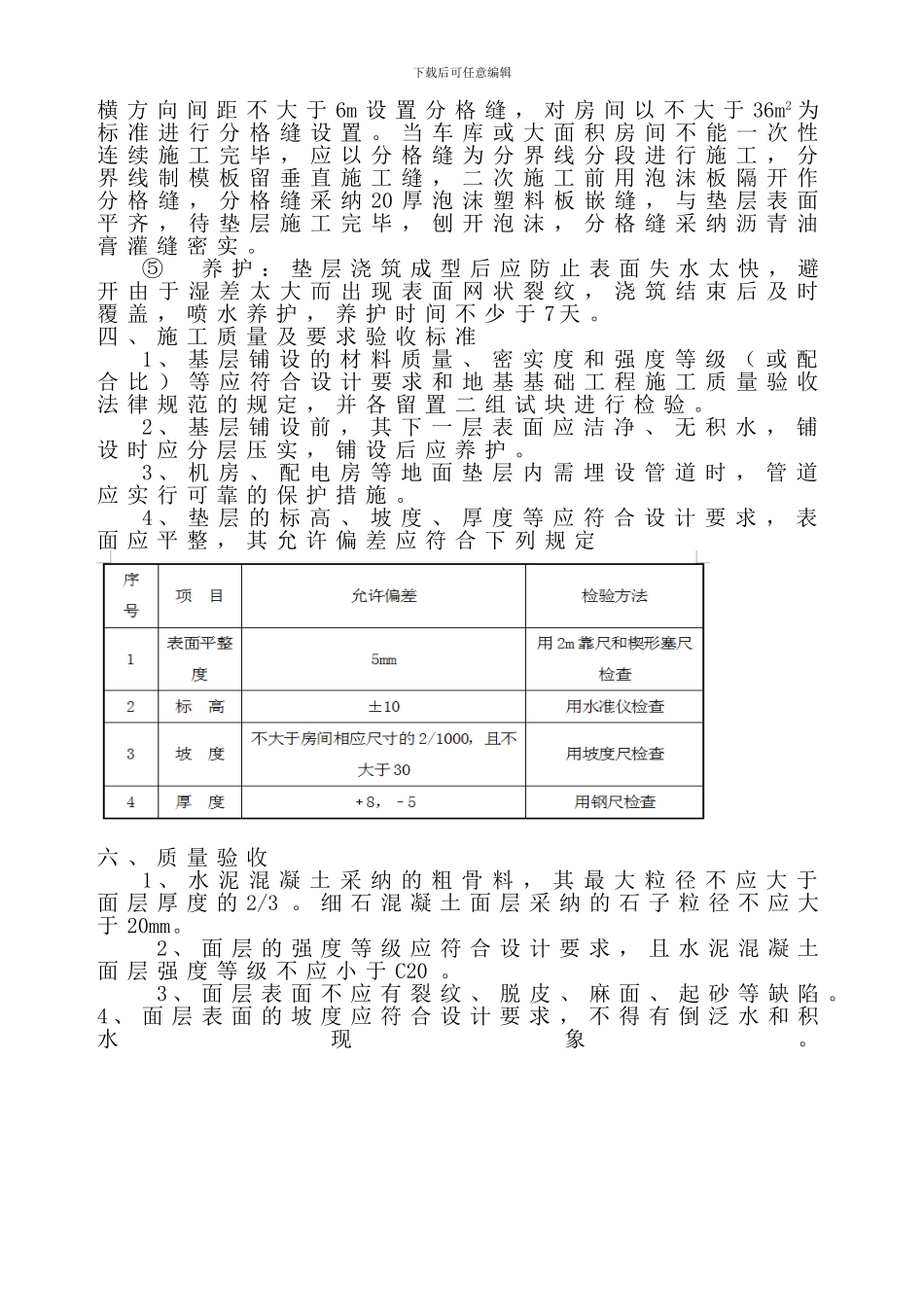

2 、 混 凝 土 的 运 输 : 混 凝 土 运
