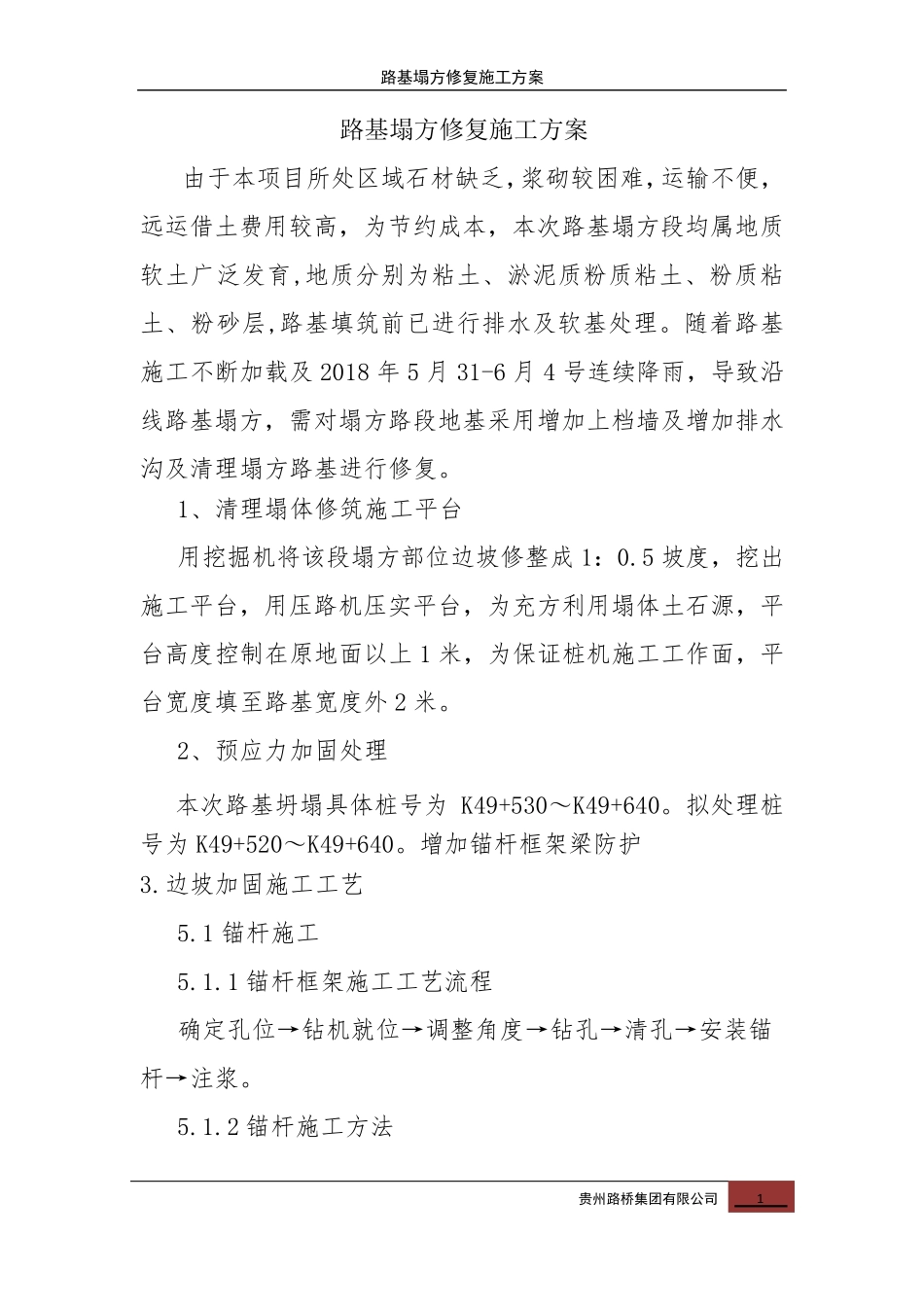

路基塌方修复施工方案 贵州路桥集团有限公司 1 路基塌方修复施工方案 由 于 本 项 目 所 处 区 域 石 材 缺 乏 ,浆 砌 较 困 难 ,运 输 不 便 ,远 运 借 土 费 用 较 高 , 为 节 约 成 本 , 本 次 路 基 塌 方 段 均 属 地 质软 土 广 泛 发 育 ,地 质 分 别 为 粘 土 、 淤 泥 质 粉 质 粘 土 、 粉 质 粘土 、 粉 砂 层 ,路 基 填 筑 前 已 进 行 排 水 及 软 基 处 理
随 着 路 基施 工 不 断 加 载 及 2018 年 5 月 31-6 月 4 号 连 续 降 雨 , 导 致 沿线 路 基 塌 方 , 需 对 塌 方 路 段 地 基 采 用 增 加 上 档 墙 及 增 加 排 水沟 及 清 理 塌 方 路 基 进 行 修 复
1、 清 理 塌 体 修 筑 施 工 平 台 用 挖 掘 机 将 该 段 塌 方 部 位 边 坡 修 整 成 1: 0
5 坡 度 , 挖 出施 工 平 台 , 用 压 路 机 压 实 平 台 , 为 充 方 利 用 塌 体 土 石 源 , 平台 高 度 控 制 在 原 地 面 以 上 1 米 , 为 保 证 桩 机 施 工 工 作面 , 平台 宽度 填 至路 基 宽度 外2 米
2、 预应力加 固处 理 本 次 路 基 坍塌 具体 桩 号 为K49+530~K49+640
拟处 理 桩号 为 K49+520~K49+640
增 加 锚杆框架梁防护 3
边 坡 加 固施 工 工 艺 5

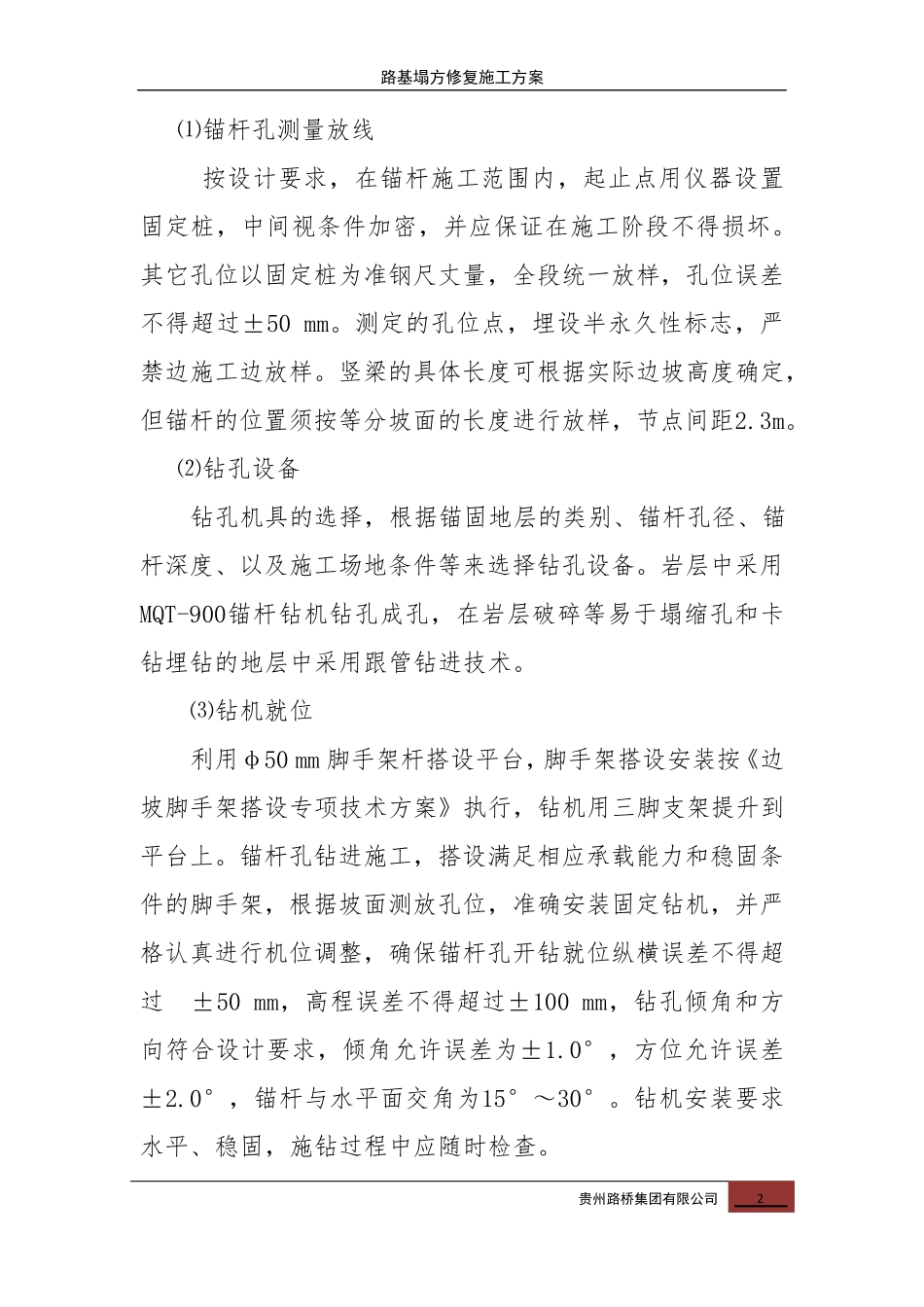

1 锚杆施 工 5
1 锚杆框架施 工 工 艺流程 确定孔位 →钻机 就位 →调整 角度 →钻孔→清 孔→安装锚杆→注 浆

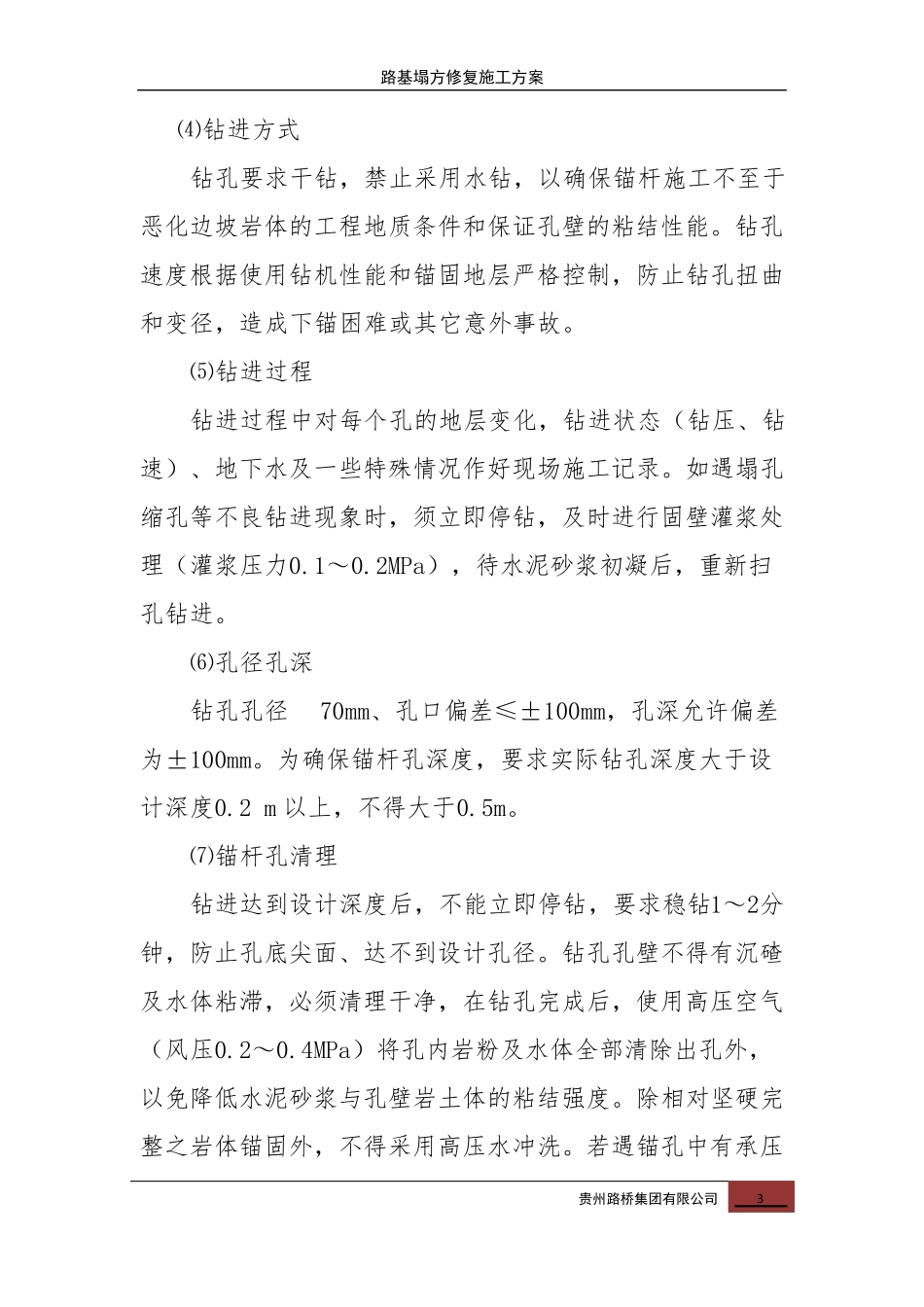

2 锚杆施 工 方 法 路基塌方修复施工方案 贵州路桥集团有限公司 2 ⑴ 锚 杆 孔 测 量 放 线 按 设 计 要 求 , 在 锚
