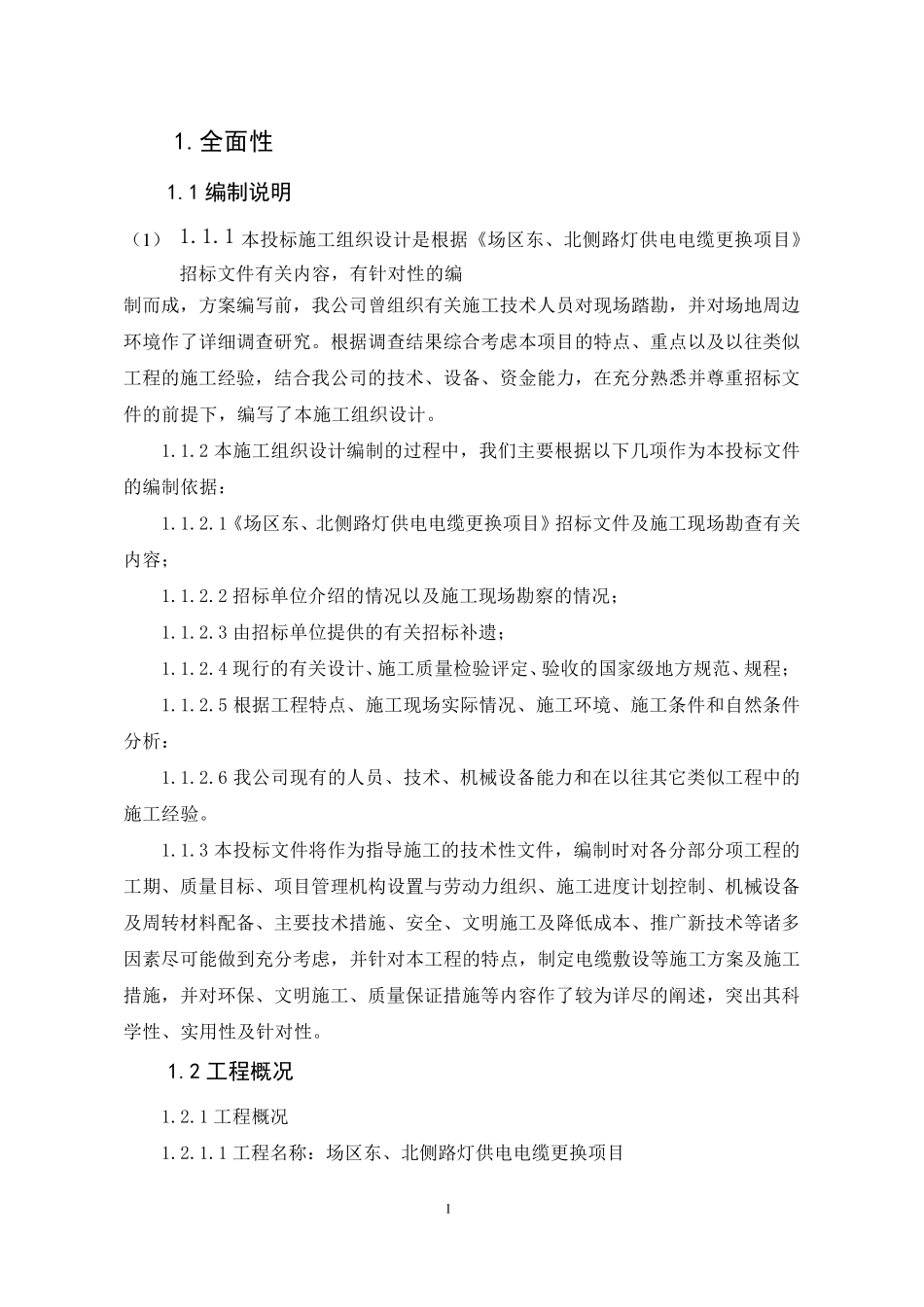

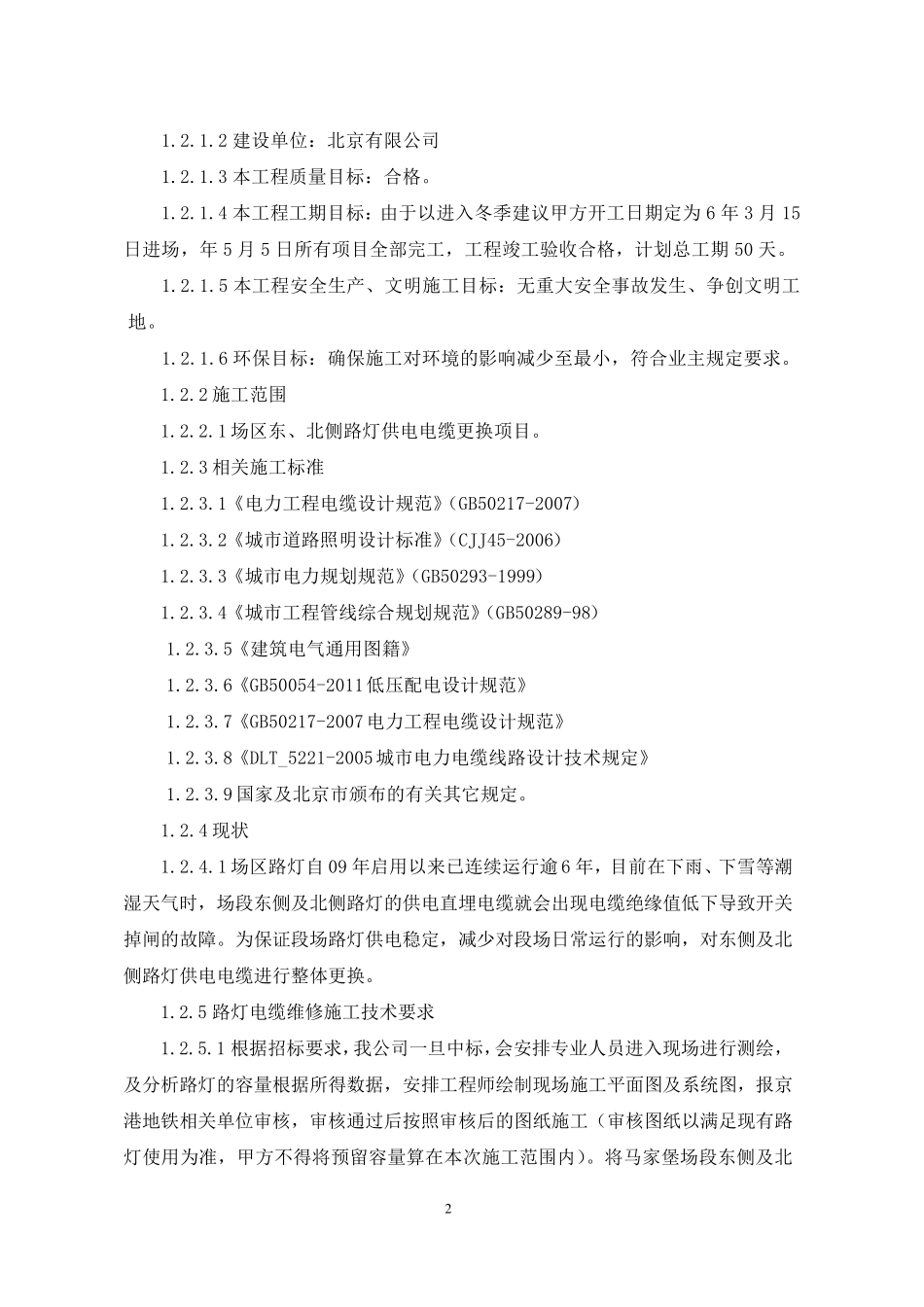

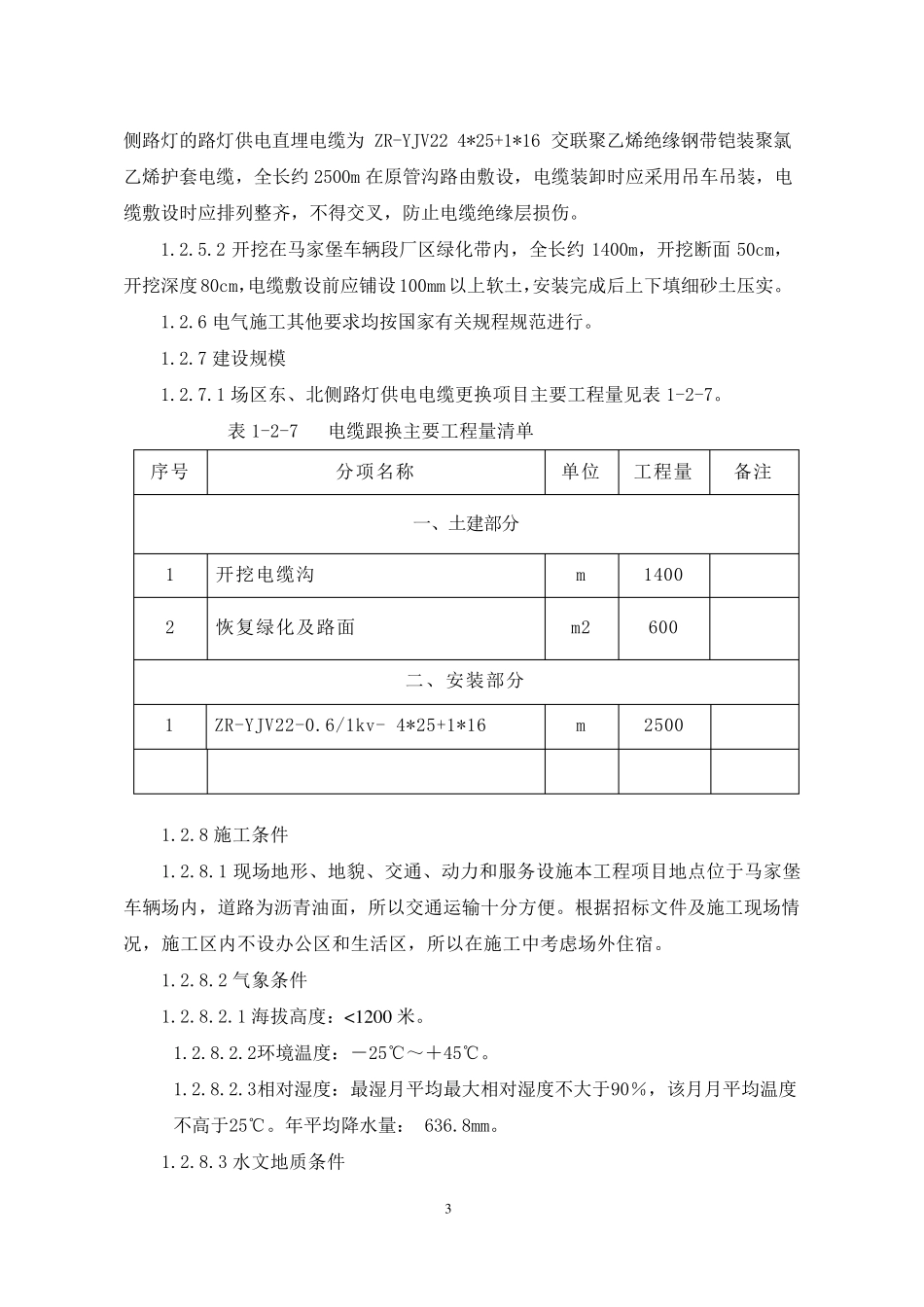

1 1.全面性 1.1 编制说明 (1 ) 1.1.1 本投标施工组织设计是根据《场区东、北侧路灯供电电缆更换项目》招标文件有关内容,有针对性的编 制而成,方案编写前,我公司曾组织有关施工技术人员对现场踏勘,并对场地周边环境作了详细调查研究。根据调查结果综合考虑本项目的特点、重点以及以往类似工程的施工经验,结合我公司的技术、设备、资金能力,在充分熟悉并尊重招标文件的前提下,编写了本施工组织设计。 1.1.2 本施工组织设计编制的过程中,我们主要根据以下几项作为本投标文件的编制依据: 1.1.2.1《场区东、北侧路灯供电电缆更换项目》招标文件及施工现场勘查有关内容; 1.1.2.2 招标单位介绍的情况以及施工现场勘察的情况; 1.1.2.3 由招标单位提供的有关招标补遗; 1.1.2.4 现行的有关设计、施工质量检验评定、验收的国家级地方规范、规程; 1.1.2.5 根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析: 1.1.2.6 我公司现有的人员、技术、机械设备能力和在以往其它类似工程中的施工经验。 1.1.3 本投标文件将作为指导施工的技术性文件,编制时对各分部分项工程的工期、质量目标、项目管理机构设置 与 劳 动 力组织、施工进 度 计划 控 制、机械设备及周转 材 料 配 备、主要技术措 施、安 全 、文明 施工及降 低 成本、推 广 新 技术等 诸 多因 素 尽 可 能做 到 充分考虑,并针对本工程的特点,制定电缆敷 设等 施工方案及施工措 施,并对环保 、文明 施工、质量保 证 措 施等 内容作了较 为详尽 的阐 述 ,突 出 其科学 性、实用 性及针对性。 1.2 工程概况 1.2.1 工程概 况 1.2.1.1 工程名 称 :场区东、北侧路灯供电电缆更换项目 2 1.2.1.2 建设单位:北京有限公司 1.2.1.3 本工程质量目标:合格。 1.2.1.4 本工程工期目标:由于以进入冬季建议甲方开工日期定为6 年3 月15日进场,年5 月5 日所有项目全部完工,工程竣工验收合格,计划总工期50 天。 1.2.1.5 本工程安全生产、文明施工目标:无重大安全事故发生、争创文明工地。 1.2.1.6 环保目标:确保施工对环境的影响减少至最小,符合业主规定要求。 1.2.2 施工范围 1.2.2.1 场区东、北侧路灯供电电缆更换项目。 1.2.3 相关施工标准 1.2.3.1《电力工程电缆设计规范》(GB50217-2007) 1.2.3.2《城市道路照明设计标准》(CJJ45-2006) 1.2.3.3《城市电力规...
